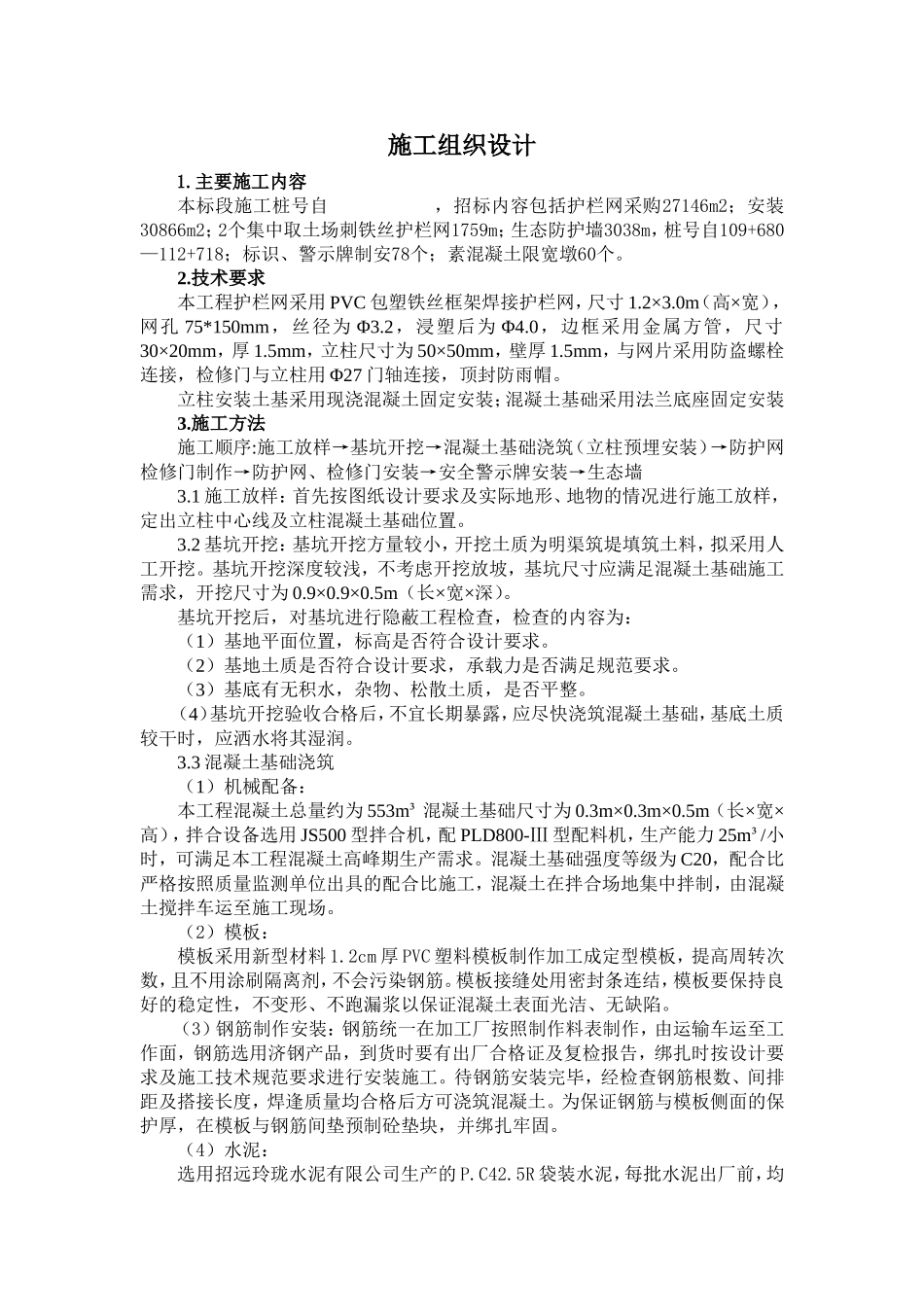

施工组织设计1
主要施工内容本标段施工桩号自,招标内容包括护栏网采购27146m2;安装30866m2;2个集中取土场刺铁丝护栏网1759m;生态防护墙3038m,桩号自109+680—112+718;标识、警示牌制安78个;素混凝土限宽墩60个
技术要求本工程护栏网采用PVC包塑铁丝框架焊接护栏网,尺寸1
0m(高×宽),网孔75*150mm,丝径为Φ3
2,浸塑后为Φ4
0,边框采用金属方管,尺寸30×20mm,厚1
5mm,立柱尺寸为50×50mm,壁厚1
5mm,与网片采用防盗螺栓连接,检修门与立柱用Φ27门轴连接,顶封防雨帽

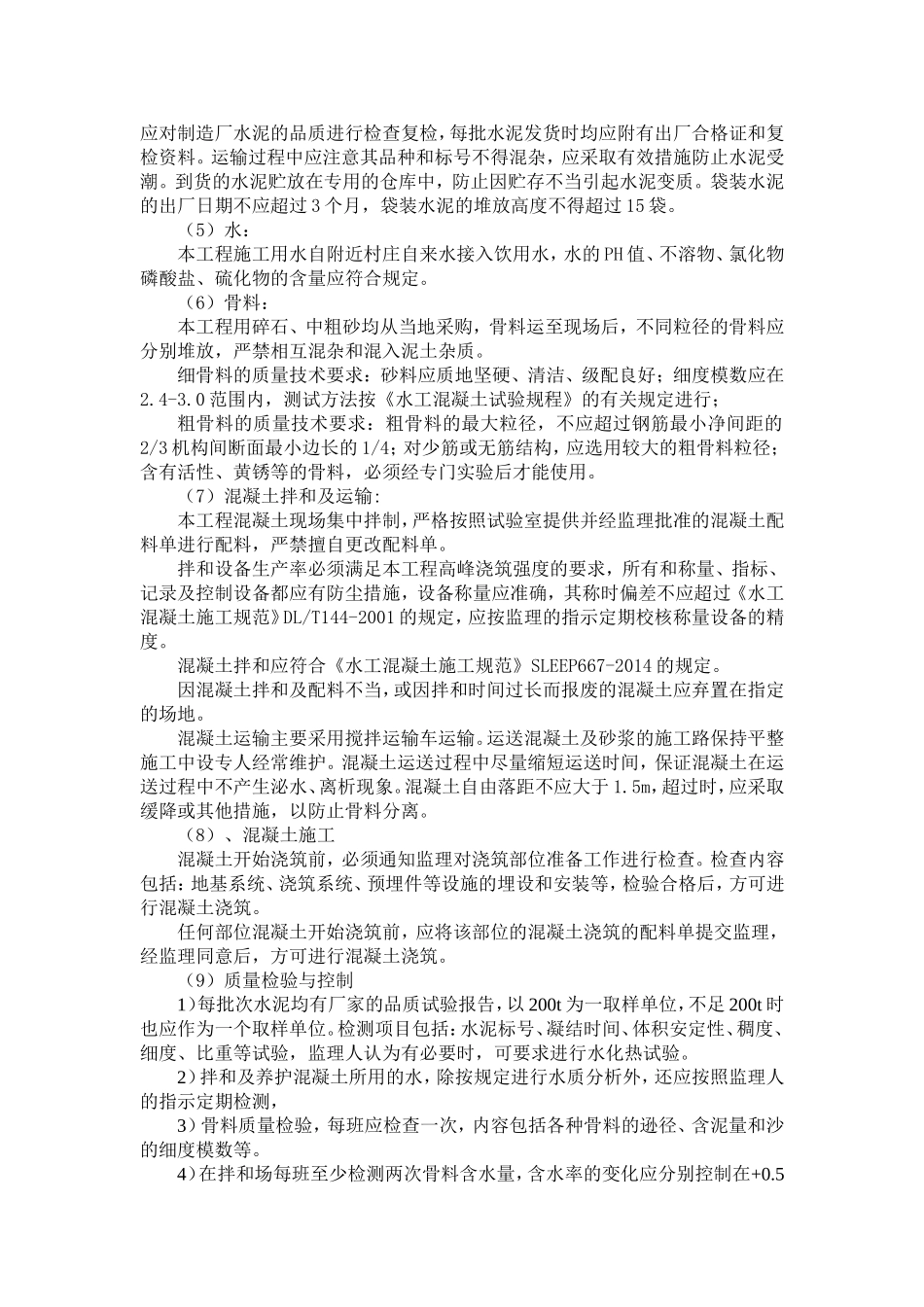

立柱安装土基采用现浇混凝土固定安装;混凝土基础采用法兰底座固定安装3
施工方法施工顺序:施工放样→基坑开挖→混凝土基础浇筑(立柱预埋安装)→防护网检修门制作→防护网、检修门安装→安全警示牌安装→生态墙3
1施工放样:首先按图纸设计要求及实际地形、地物的情况进行施工放样,定出立柱中心线及立柱混凝土基础位置
2基坑开挖:基坑开挖方量较小,开挖土质为明渠筑堤填筑土料,拟采用人工开挖
基坑开挖深度较浅,不考虑开挖放坡,基坑尺寸应满足混凝土基础施工需求,开挖尺寸为0
5m(长×宽×深)
基坑开挖后,对基坑进行隐蔽工程检查,检查的内容为:(1)基地平面位置,标高是否符合设计要求
(2)基地土质是否符合设计要求,承载力是否满足规范要求
(3)基底有无积水,杂物、松散土质,是否平整
(4)基坑开挖验收合格后,不宜长期暴露,应尽快浇筑混凝土基础,基底土质较干时,应洒水将其湿润
3混凝土基础浇筑(1)机械配备:本工程混凝土总量约为553m³混凝土基础尺寸为0
5m(长×宽×高),拌合设备选用JS500型拌合机,配PLD800-Ⅲ型配料机,生产能力25m³/小时,可满足本工程混凝土高峰期生产需求
混凝土基础强
