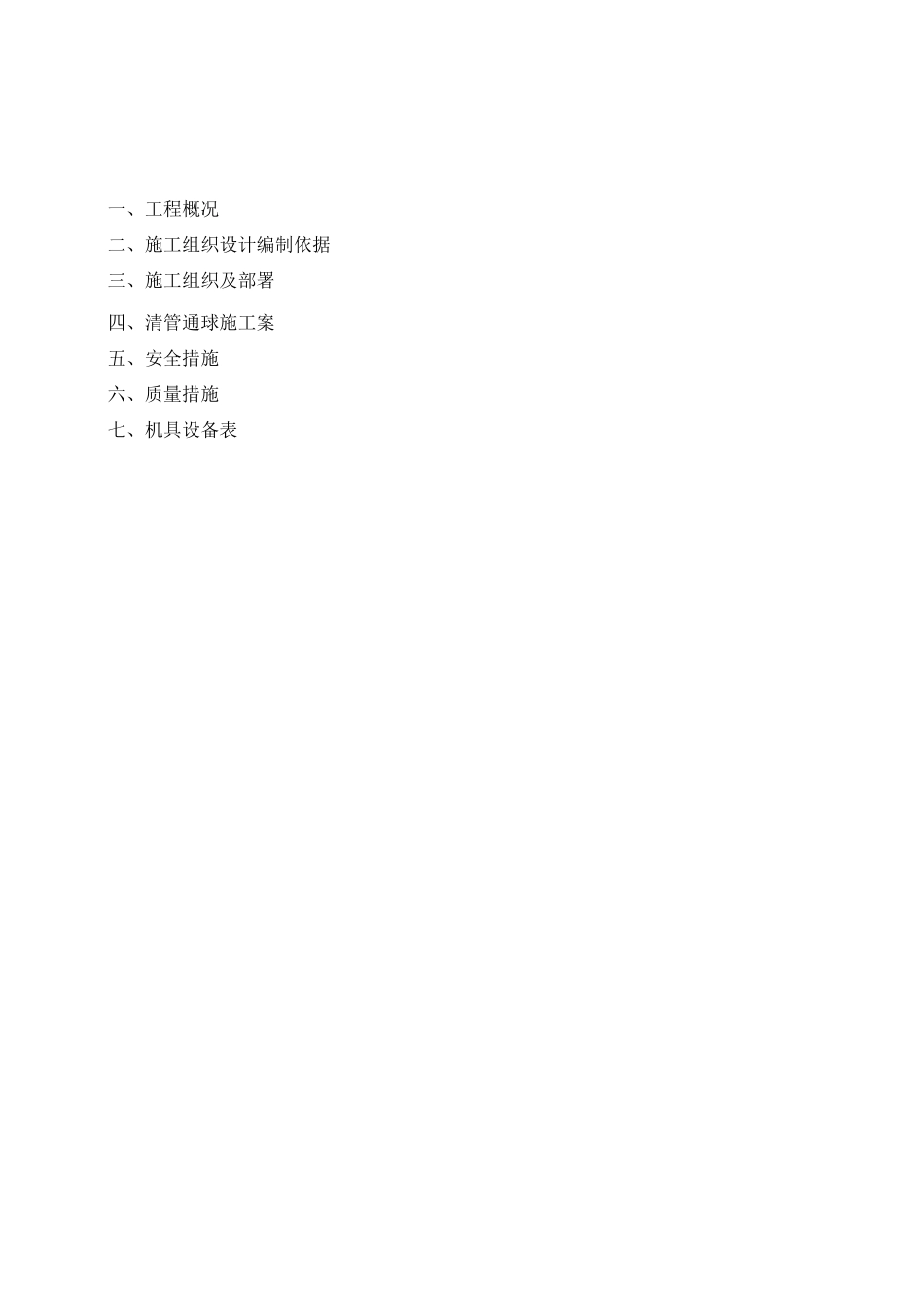

连云港天然气有限公司高压输气管线工程通球、清管作业指导书编制:审核:审定:连云港天然气管道工程有限公司一、工程概况二、施工组织设计编制依据三、施工组织及部署四、清管通球施工案五、安全措施六、质量措施七、机具设备表、管道清管钢管全部连通和回填后,安装收、发球装置,开挖排污坑

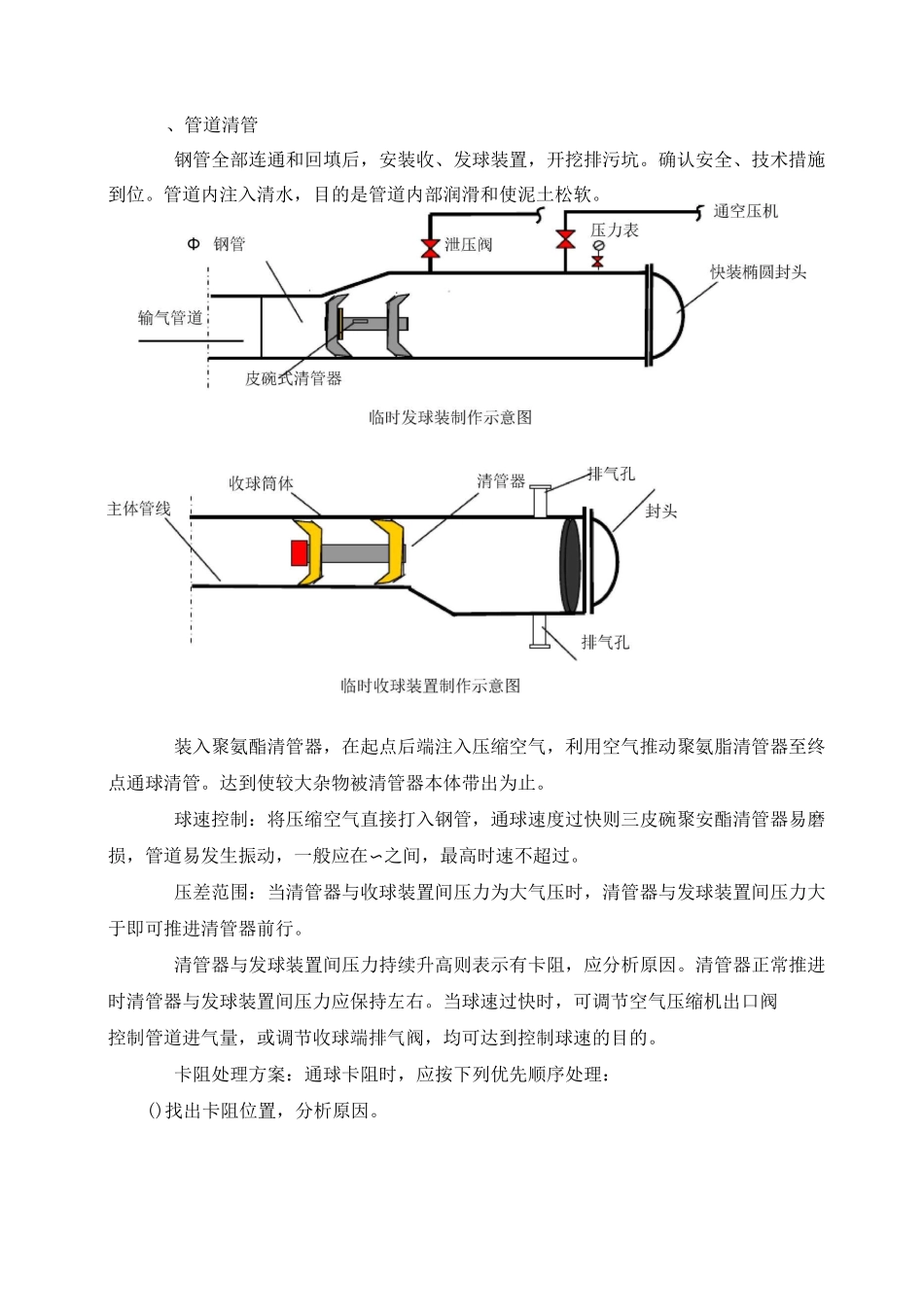

确认安全、技术措施到位
管道内注入清水,目的是管道内部润滑和使泥土松软
装入聚氨酯清管器,在起点后端注入压缩空气,利用空气推动聚氨脂清管器至终点通球清管
达到使较大杂物被清管器本体带出为止
球速控制:将压缩空气直接打入钢管,通球速度过快则三皮碗聚安酯清管器易磨损,管道易发生振动,一般应在〜之间,最高时速不超过
压差范围:当清管器与收球装置间压力为大气压时,清管器与发球装置间压力大于即可推进清管器前行
清管器与发球装置间压力持续升高则表示有卡阻,应分析原因
清管器正常推进时清管器与发球装置间压力应保持左右
当球速过快时,可调节空气压缩机出口阀控制管道进气量,或调节收球端排气阀,均可达到控制球速的目的
卡阻处理方案:通球卡阻时,应按下列优先顺序处理:()找出卡阻位置,分析原因
当压升至时停压如没有则继续升压至,停压纹,如没有则继续升压至,停压如没有则继续升压至强度试验压力()加压(不得超过设计压力)
()顶管部分卡球处理办法可用双向清管器
()切管取球,连通后再正向推球
二管道二次清管装入聚氨酯清管器,在起点后端注入压缩空气,利用空气推动聚氨脂清管器至终点通球清管一次
这次通球的目的是使较小杂物被清管器本体带出
管道二次清管完成,拆除收、发球装置,安装试压装置
分段试压按照设计文件及施工标准规范的要求,分段管道单独进行强度试压、严密性试压
试压在管道贯通完成后进行
试压介质采用空气
管道贯通后,对管道进行清管合格后,在管道较低端焊接屮X的封头
在离封头约处,焊一只的单头丝扣短节和温度计座子,单丝头
