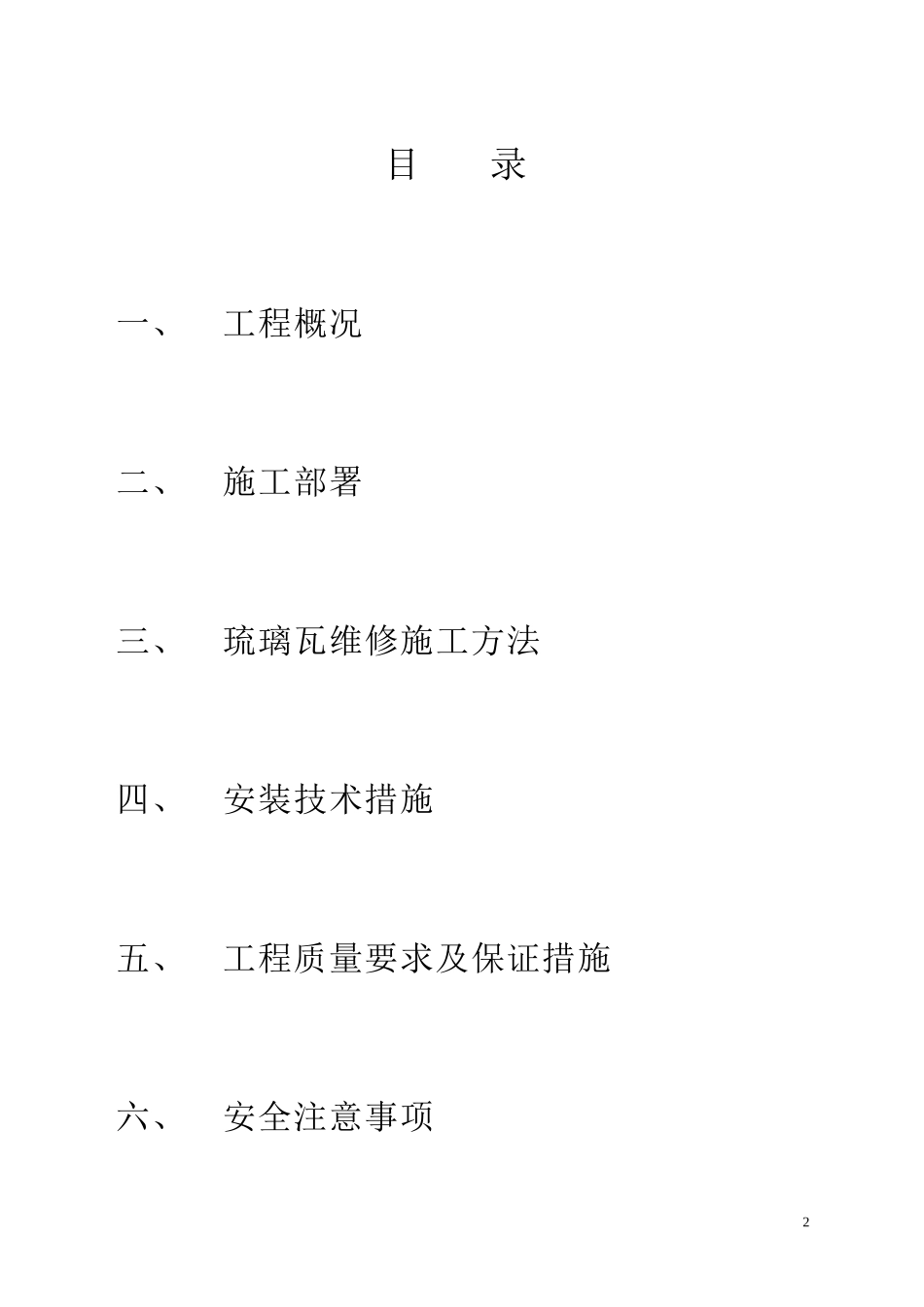

屋面琉璃瓦维修施工方案二0一二年三月1目录一、工程概况二、施工部署三、琉璃瓦维修施工方法四、安装技术措施五、工程质量要求及保证措施六、安全注意事项2七、工期和施工作业进度计划3一、工程概况:1、工程名称:办公楼维修工程项目2、工程地点:安阳市园林绿化管理局3、工程内容:办公楼层数为三层,拆除原琉璃瓦面180平方米;新铺绿色琉璃瓦屋面180平米;新铺设绿色琉璃瓦檐300米;外墙脚手架735平方米,工期30日历天
4、工程原由:顶层屋檐原铺设绿色琉璃瓦,由于破损严重,需拆除原屋檐琉璃瓦后重新铺设
二、施工部署:1、施工准备:(1)材料准备:A:琉璃瓦的包装、捆扎应符合运输、及搬运的要求
各琉璃瓦件需根据屋面瓦施工布置图按安装顺序分类堆放待用
B:钢筋根据琉璃瓦布置要求铺好后与预留钢筋焊接在一起
(2)、材料运输、脚手架:由于本工程屋面琉璃瓦数量较大,层高较高,所以利用井字架作为垂直运输工具,11
6米以上瓦件通过搭设的马道进行垂直运输
脚手架要求:脚手架根据结构搭设,每个操作面必须满铺跳板,跳板两头采用铅丝绑紧,其它根据脚手架搭设规范要求进行搭设
2、琉璃瓦施工主要工具需用计划:序号工具名称数量用途1电焊机1台钢筋网片焊接2手电机5把琉璃瓦切角、修改3手电钻1把琉璃瓦开避雷孔4水平尺2把琉璃瓦安装5靠尺5把琉璃瓦安装6土桶灰匙等其它工具随现场施工所需加添4三、琉璃瓦施工方法:结构基层清理→屋脊、檐口、屋面施工弹线(作预检)→钢筋网片布置、焊接(作隐检)→檐口瓦→屋脊→接缝处理→表面清理→成品保护→验收
四、琉璃瓦挂贴技术措施:1、首先校对施工单位所提供交底控制线,根据施工图纸在屋面弹出交叉线,测量每个平面尺寸的数据(即出板面的多少)能否满足设计尺寸要求
2、琉璃瓦维修安装:(本工艺中最重要的一道工序)
琉璃瓦缝隙嵌填2小时后清理多余的材料,然后用防水胶防水材料调色后刷涂三遍,从
