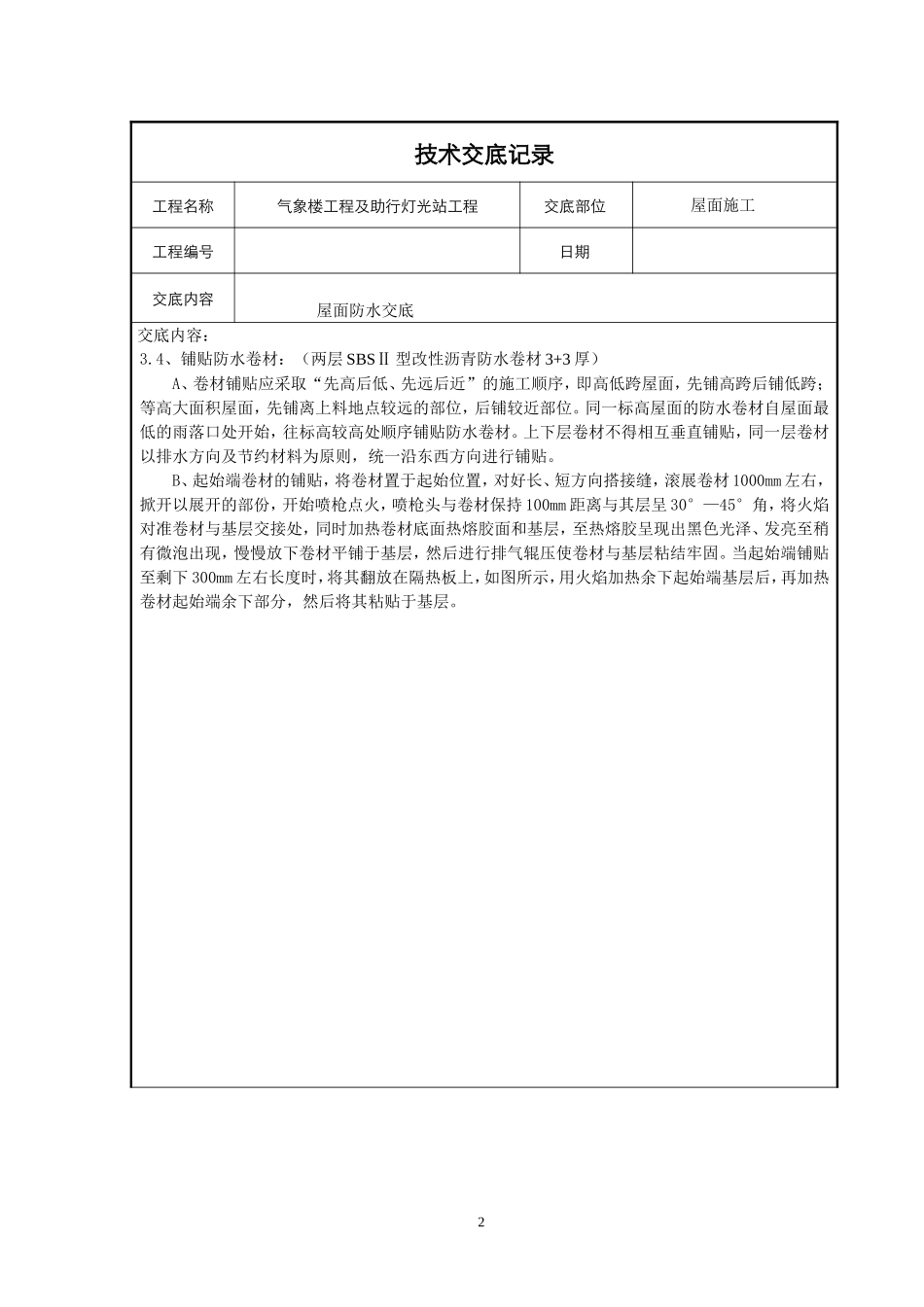

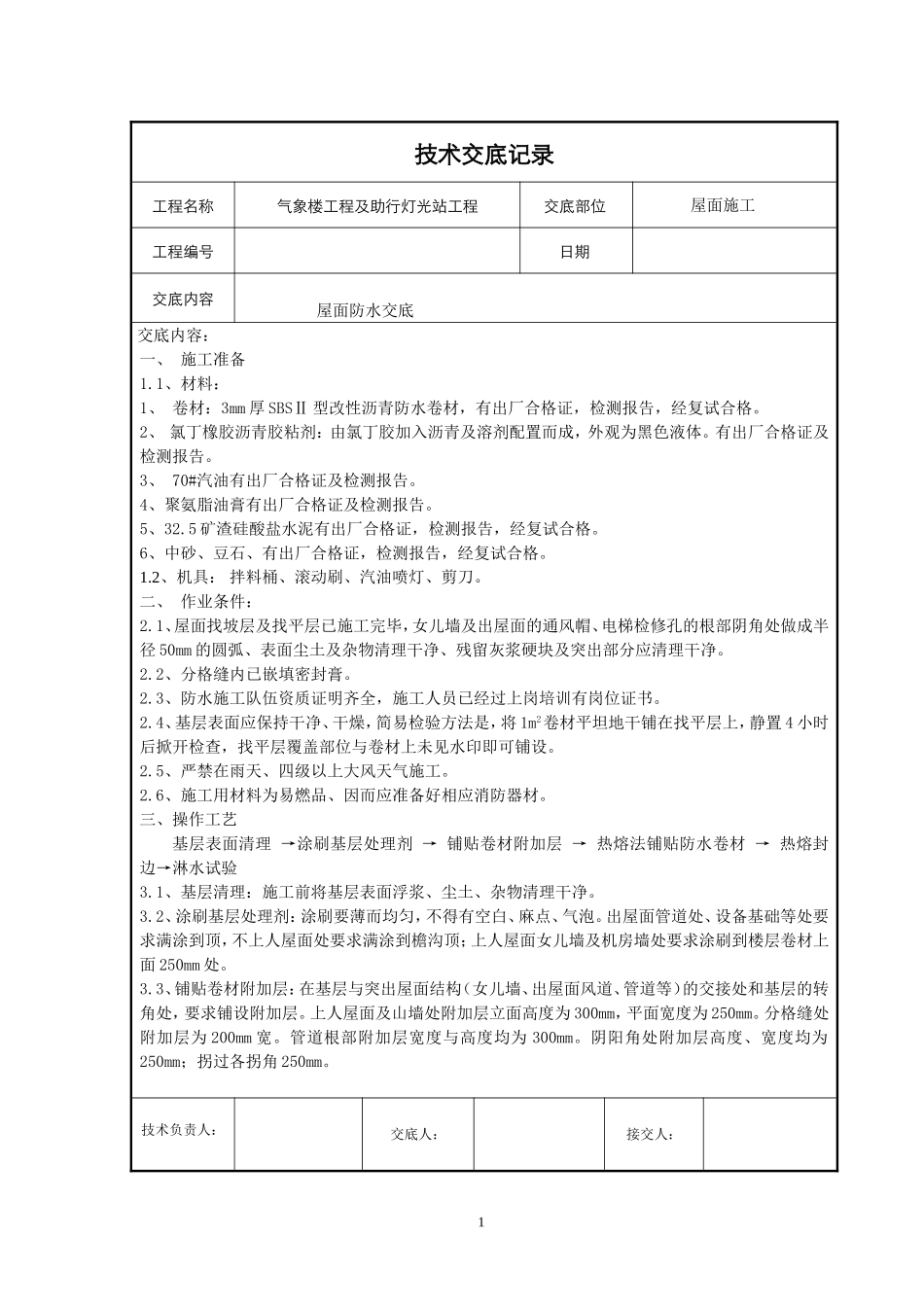

1技术交底记录工程名称气象楼工程及助行灯光站工程交底部位屋面施工工程编号日期交底内容屋面防水交底交底内容:一、施工准备1
1、材料:1、卷材:3mm厚SBSⅡ型改性沥青防水卷材,有出厂合格证,检测报告,经复试合格
2、氯丁橡胶沥青胶粘剂:由氯丁胶加入沥青及溶剂配置而成,外观为黑色液体
有出厂合格证及检测报告
3、70#汽油有出厂合格证及检测报告
4、聚氨脂油膏有出厂合格证及检测报告
5矿渣硅酸盐水泥有出厂合格证,检测报告,经复试合格
6、中砂、豆石、有出厂合格证,检测报告,经复试合格
2、机具:拌料桶、滚动刷、汽油喷灯、剪刀
二、作业条件:2
1、屋面找坡层及找平层已施工完毕,女儿墙及出屋面的通风帽、电梯检修孔的根部阴角处做成半径50mm的圆弧、表面尘土及杂物清理干净、残留灰浆硬块及突出部分应清理干净
2、分格缝内已嵌填密封膏
3、防水施工队伍资质证明齐全,施工人员已经过上岗培训有岗位证书
4、基层表面应保持干净、干燥,简易检验方法是,将1m2卷材平坦地干铺在找平层上,静置4小时后掀开检查,找平层覆盖部位与卷材上未见水印即可铺设
5、严禁在雨天、四级以上大风天气施工
6、施工用材料为易燃品、因而应准备好相应消防器材

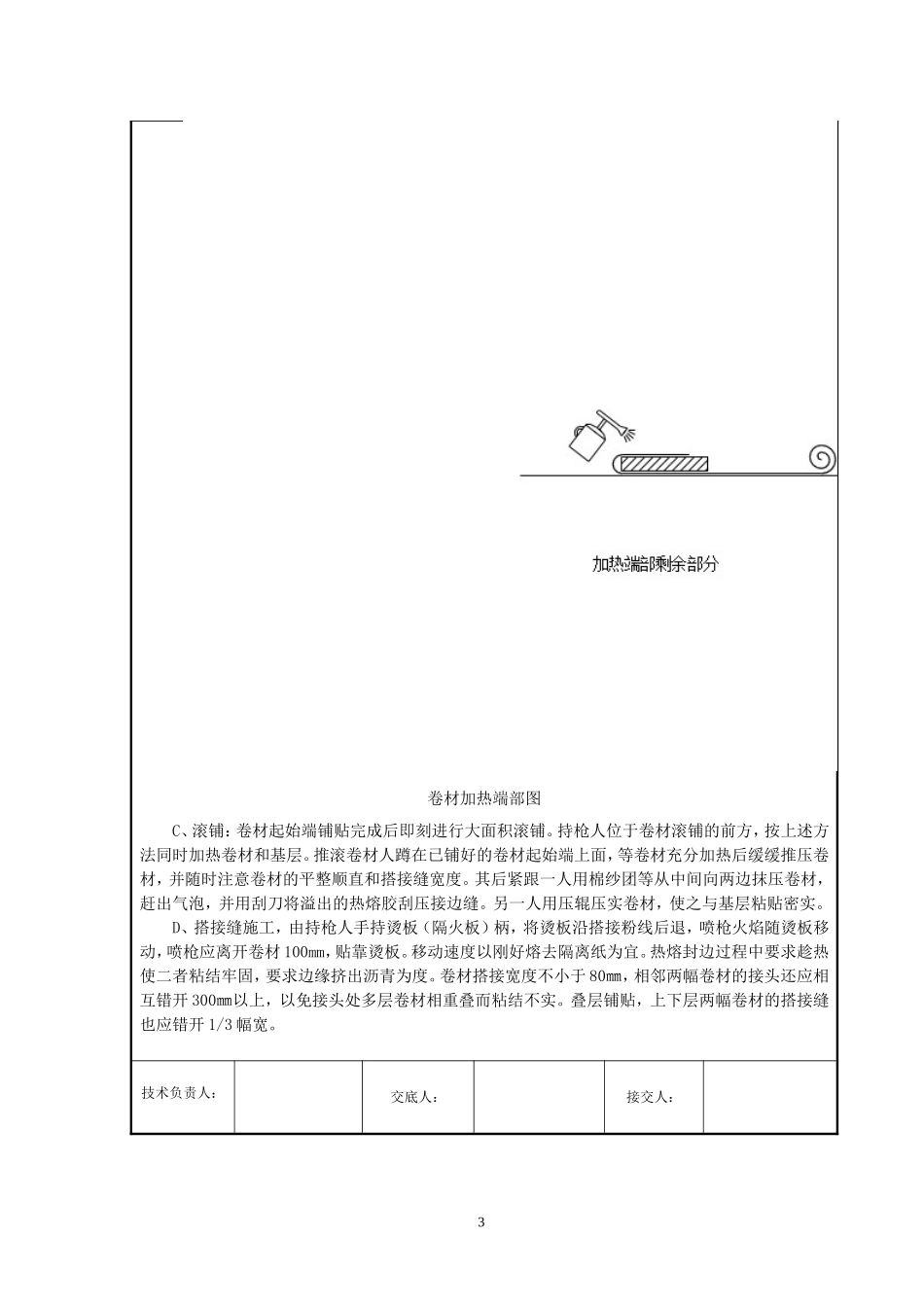

三、操作工艺基层表面清理→涂刷基层处理剂→铺贴卷材附加层→热熔法铺贴防水卷材→热熔封边→淋水试验3
1、基层清理:施工前将基层表面浮浆、尘土、杂物清理干净
2、涂刷基层处理剂:涂刷要薄而均匀,不得有空白、麻点、气泡
出屋面管道处、设备基础等处要求满涂到顶,不上人屋面处要求满涂到檐沟顶;上人屋面女儿墙及机房墙处要求涂刷到楼层卷材上面250mm处
3、铺贴卷材附加层:在基层与突出屋面结构(女儿墙、出屋面风道、管道等)的交接处和基层的转角处,要求铺设附加层
上人屋面及山墙处附加层立面高度为300mm,平面宽度为250mm
