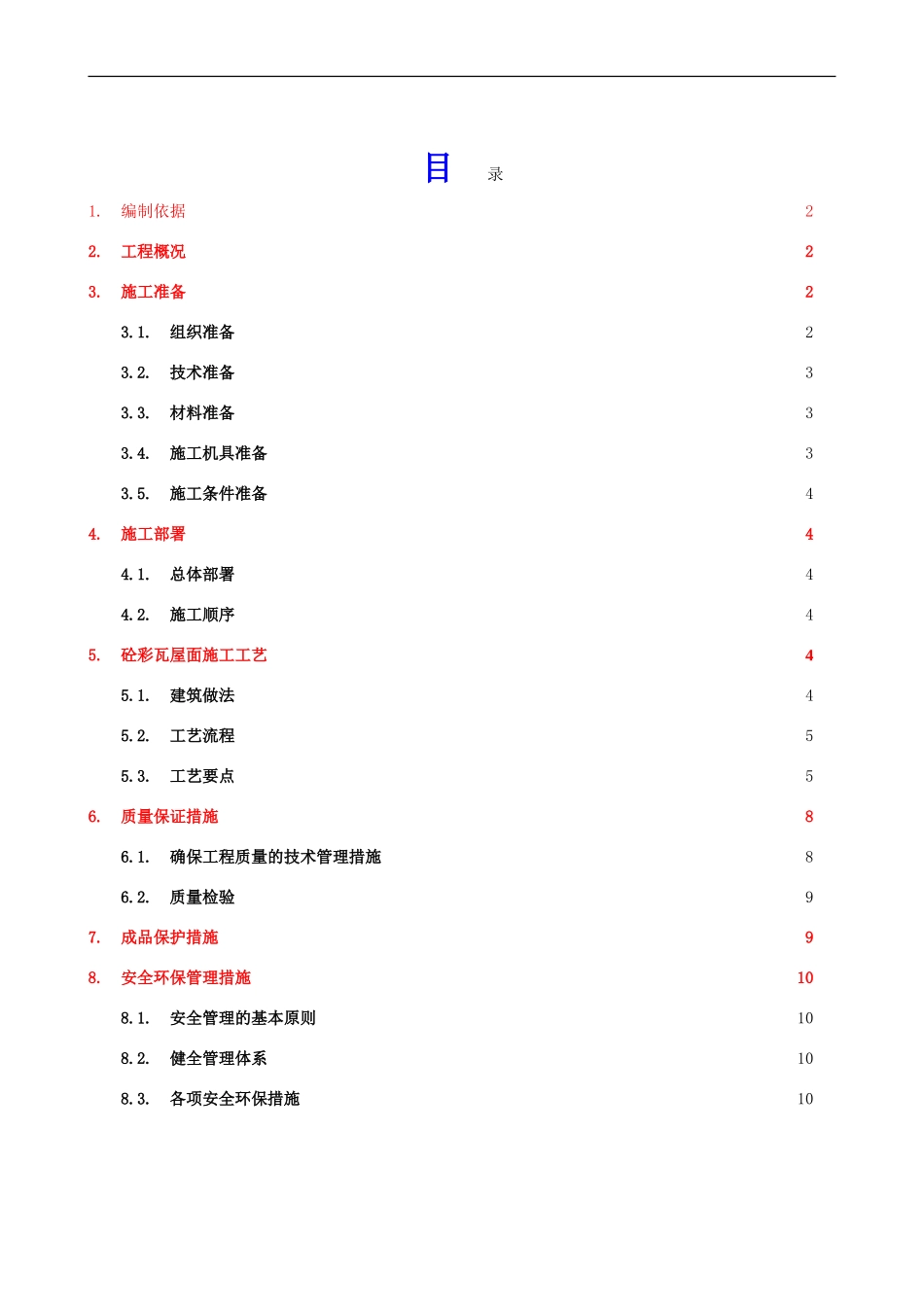

屋面工程施工方案编制单位:广西联友建设工程有限公司编制日期:二○一七年五月四日目录1
编制依据22
工程概况23
施工准备23
组织准备23
技术准备33
材料准备33
施工机具准备33
施工条件准备44
施工部署44
总体部署44
施工顺序45
砼彩瓦屋面施工工艺45
建筑做法45
工艺流程55
工艺要点56
质量保证措施86
确保工程质量的技术管理措施86
质量检验97
成品保护措施98
安全环保管理措施108
安全管理的基本原则108
健全管理体系108
各项安全环保措施101
1工程施工合同1

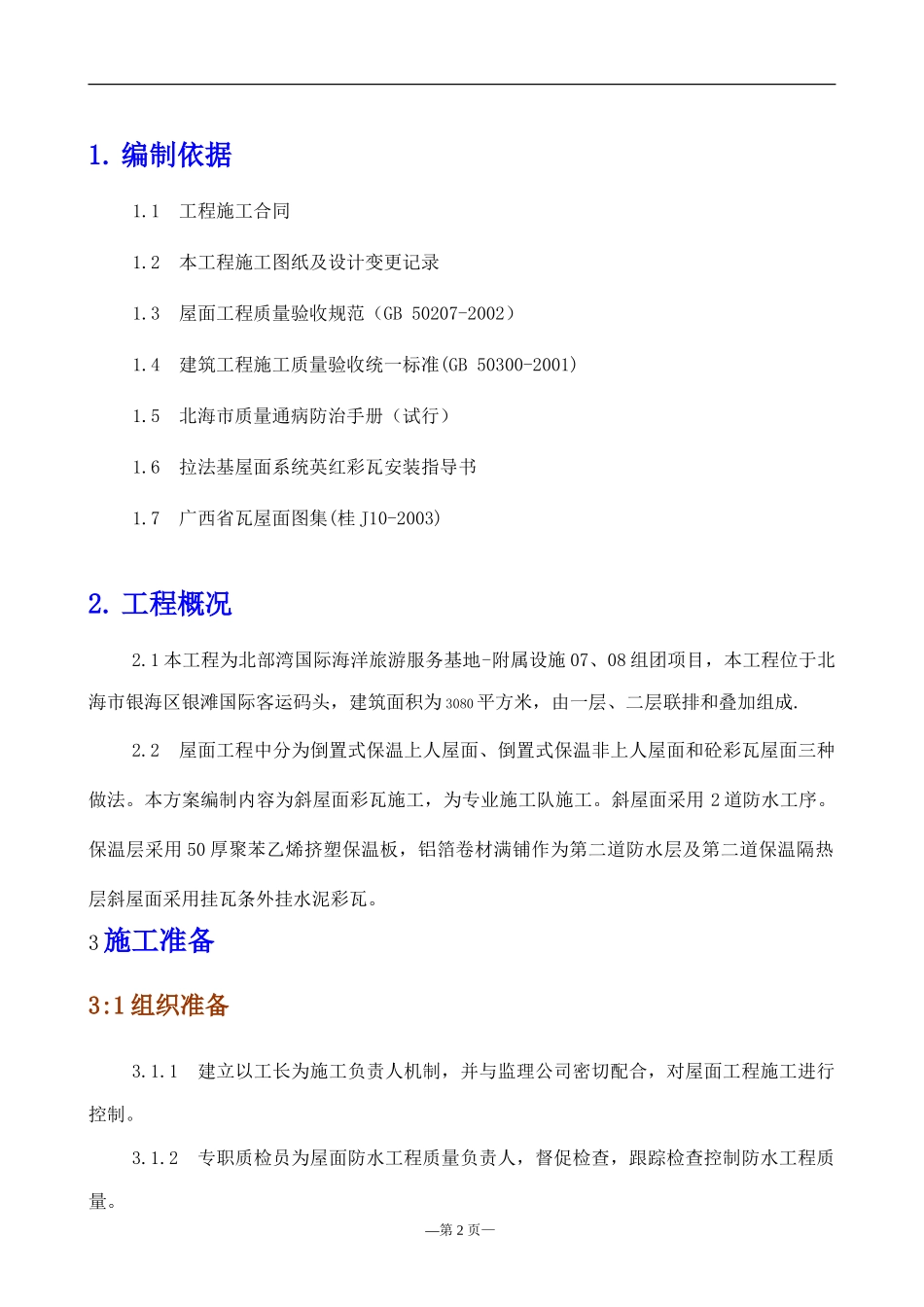

2本工程施工图纸及设计变更记录1
3屋面工程质量验收规范(GB50207-2002)1
4建筑工程施工质量验收统一标准(GB50300-2001)1
5北海市质量通病防治手册(试行)1
6拉法基屋面系统英红彩瓦安装指导书1
7广西省瓦屋面图集(桂J10-2003)2
1本工程为北部湾国际海洋旅游服务基地-附属设施07、08组团项目,本工程位于北海市银海区银滩国际客运码头,建筑面积为3080平方米,由一层、二层联排和叠加组成
2屋面工程中分为倒置式保温上人屋面、倒置式保温非上人屋面和砼彩瓦屋面三种做法
本方案编制内容为斜屋面彩瓦施工,为专业施工队施工
斜屋面采用2道防水工序
保温层采用50厚聚苯乙烯挤塑保温板,铝箔卷材满铺作为第二道防水层及第二道保温隔热层斜屋面采用挂瓦条外挂水泥彩瓦
3施工准备3:1组织准备3
1建立以工长为施工负责人机制,并与监理公司密切配合,对屋面工程施工进行控制
2专职质检员为屋面防水工程质量负责人,督促检查,跟踪检查控制防水工程质量
—第2页—3
3屋面工程施工,应建立各道工序的自检、交接检和专职人员检查的"三检"制度;并有完整的检查记录
