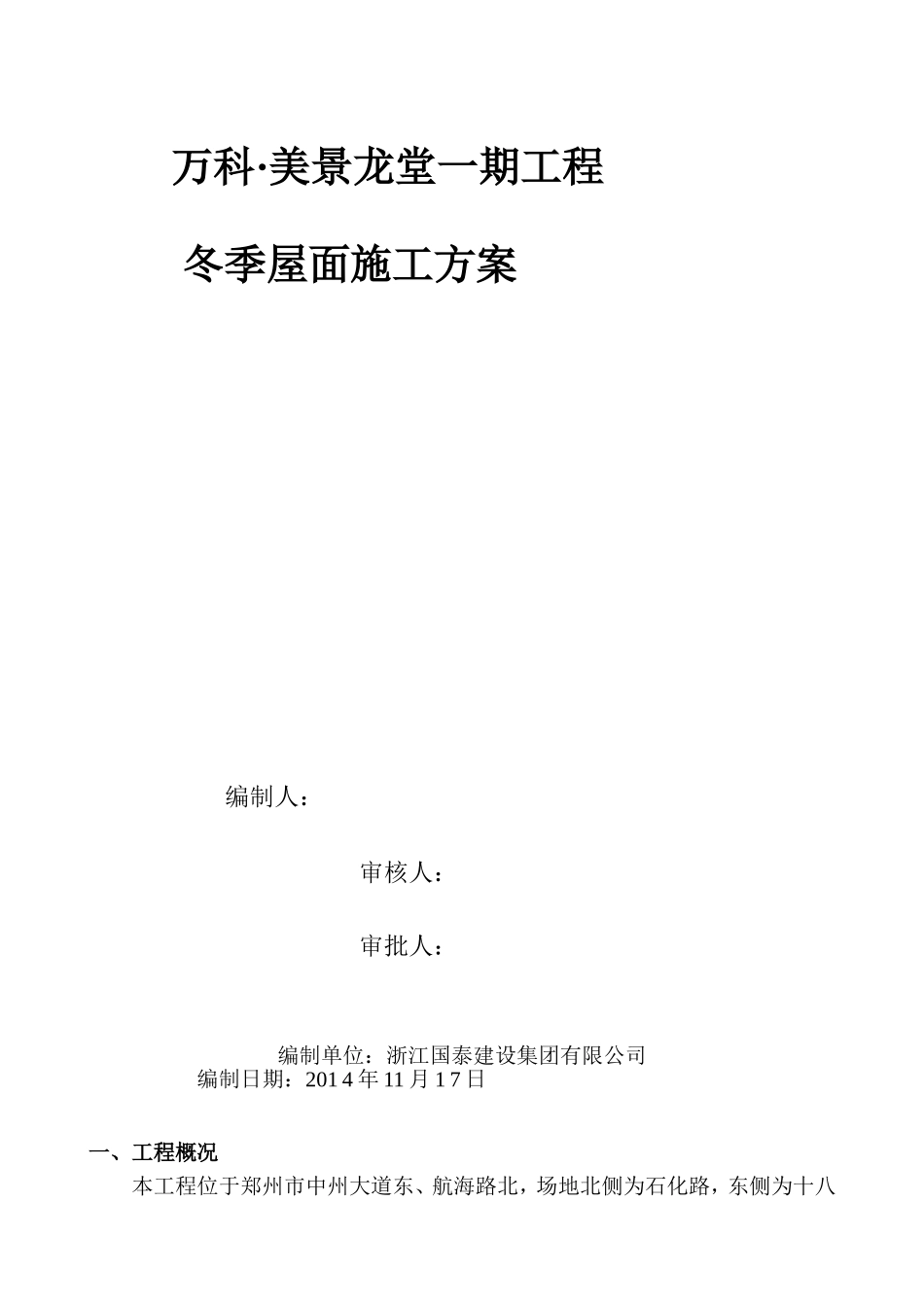

万科·美景龙堂一期工程冬季屋面施工方案编制人:审核人:审批人:编制单位:浙江国泰建设集团有限公司编制日期:2014年11月17日一、工程概况本工程位于郑州市中州大道东、航海路北,场地北侧为石化路,东侧为十八里河,南侧为航海路,西侧为中州大道

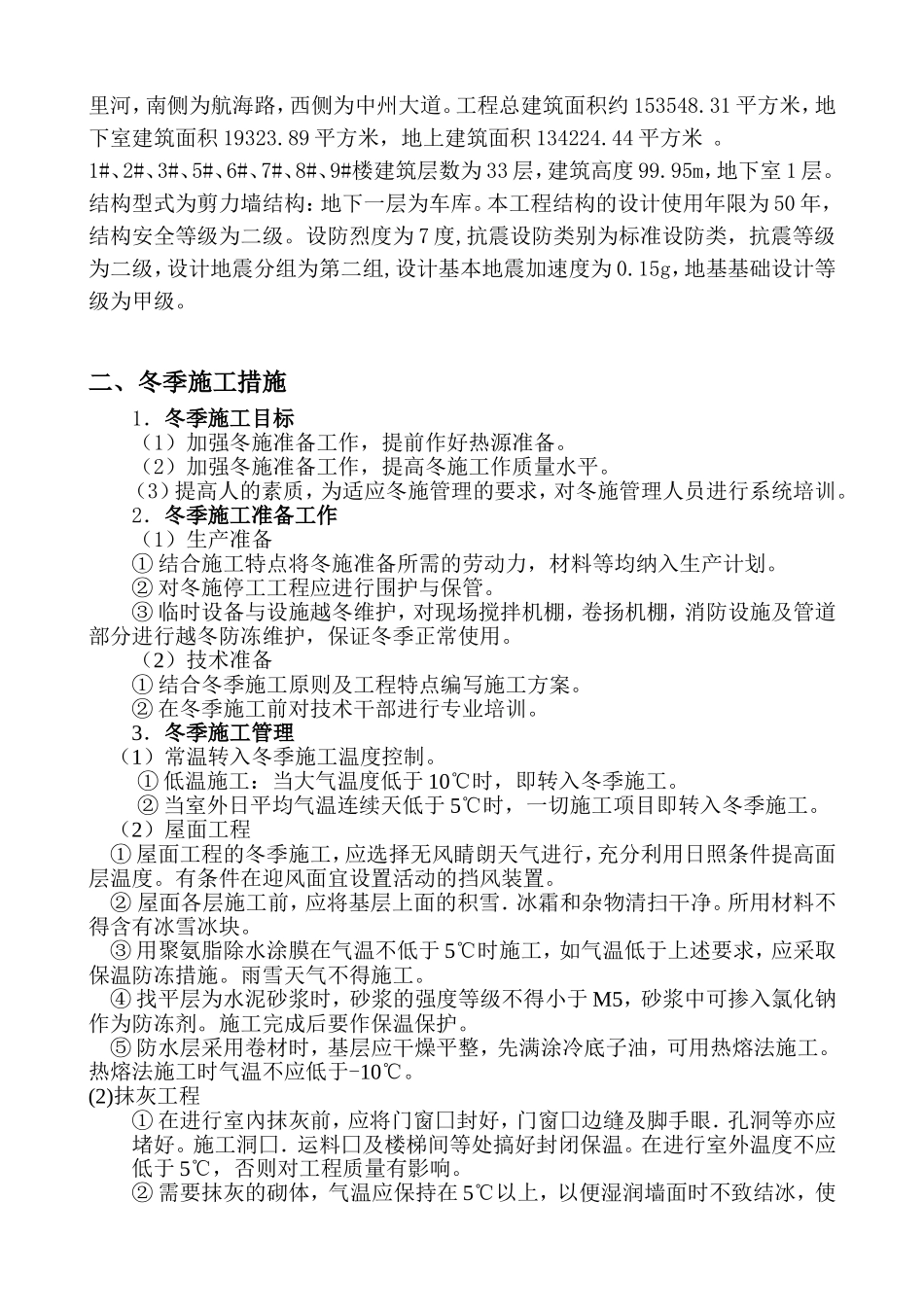

工程总建筑面积约153548
31平方米,地下室建筑面积19323
89平方米,地上建筑面积134224
1#、2#、3#、5#、6#、7#、8#、9#楼建筑层数为33层,建筑高度99
95m,地下室1层
结构型式为剪力墙结构:地下一层为车库
本工程结构的设计使用年限为50年,结构安全等级为二级
设防烈度为7度,抗震设防类别为标准设防类,抗震等级为二级,设计地震分组为第二组,设计基本地震加速度为0
15g,地基基础设计等级为甲级
二、冬季施工措施1.冬季施工目标(1)加强冬施准备工作,提前作好热源准备
(2)加强冬施准备工作,提高冬施工作质量水平
(3)提高人的素质,为适应冬施管理的要求,对冬施管理人员进行系统培训
2.冬季施工准备工作(1)生产准备①结合施工特点将冬施准备所需的劳动力,材料等均纳入生产计划
②对冬施停工工程应进行围护与保管
③临时设备与设施越冬维护,对现场搅拌机棚,卷扬机棚,消防设施及管道部分进行越冬防冻维护,保证冬季正常使用
(2)技术准备①结合冬季施工原则及工程特点编写施工方案
②在冬季施工前对技术干部进行专业培训
3.冬季施工管理(1)常温转入冬季施工温度控制
①低温施工:当大气温度低于10℃时,即转入冬季施工
②当室外日平均气温连续天低于5℃时,一切施工项目即转入冬季施工

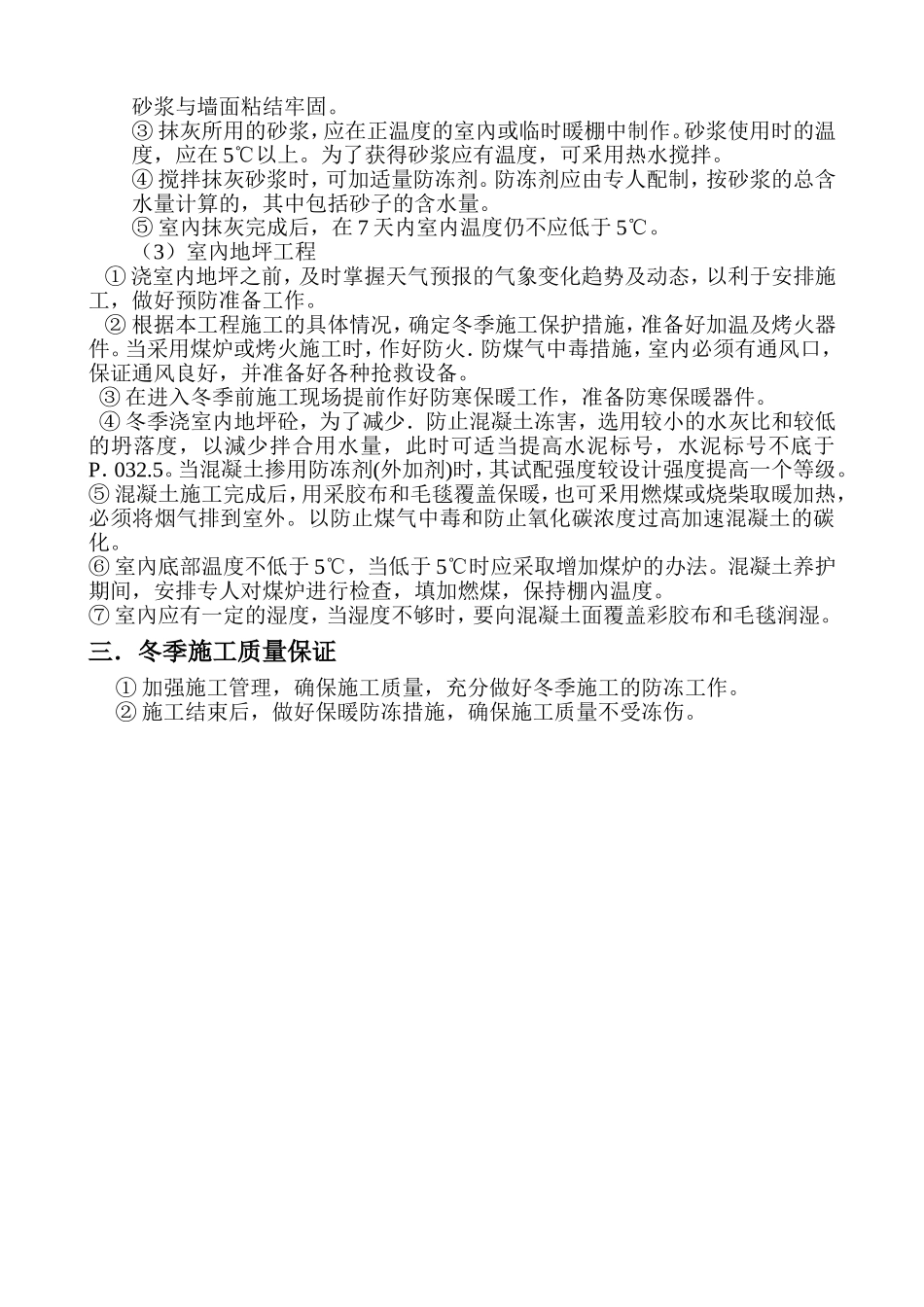

(2)屋面工程①屋面工程的冬季施工,应选择无风睛朗天气进行,充分利用日照条件提高面层温度
有条件在迎风面宜设置活动的挡风装置
②屋面各层施工前,应将基层上面的积雪.冰霜和杂物清扫干净
所用材料不得含有冰雪冰块
③用聚氨脂除水涂膜在
