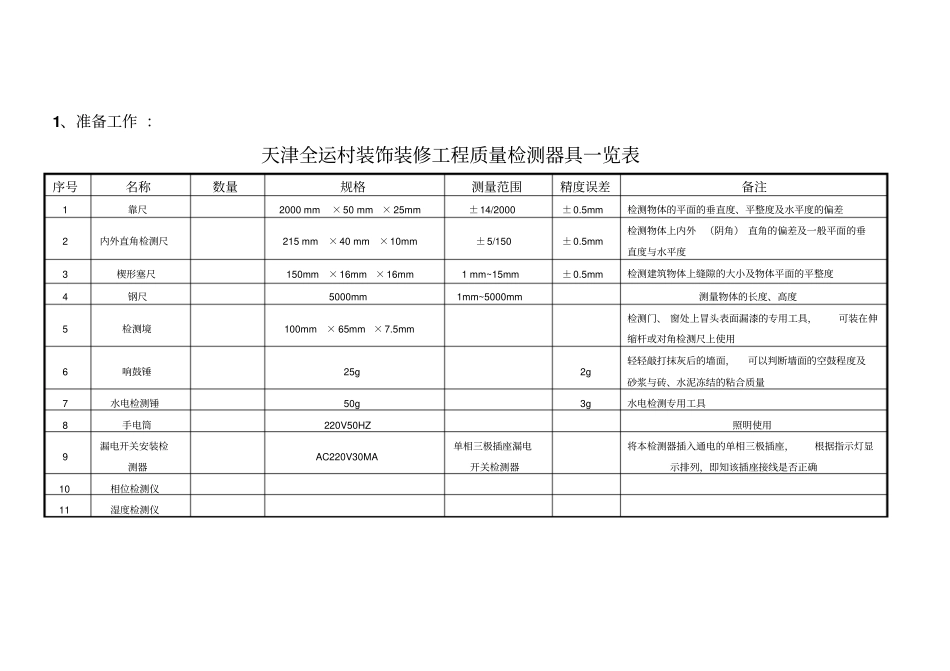

天津全运村一房一验工作计划编制部门:天津全运村客服部编制时间:二零一六年九月十六日1、准备工作:天津全运村装饰装修工程质量检测器具一览表序号名称数量规格测量范围精度误差备注1靠尺2000mm×50mm×25mm±14/2000±0
5mm检测物体的平面的垂直度、平整度及水平度的偏差2内外直角检测尺215mm×40mm×10mm±5/150±0
5mm检测物体上内外(阴角)直角的偏差及一般平面的垂直度与水平度3楔形塞尺150mm×16mm×16mm1mm~15mm±0
5mm检测建筑物体上缝隙的大小及物体平面的平整度4钢尺5000mm1mm~5000mm测量物体的长度、高度5检测境100mm×65mm×7

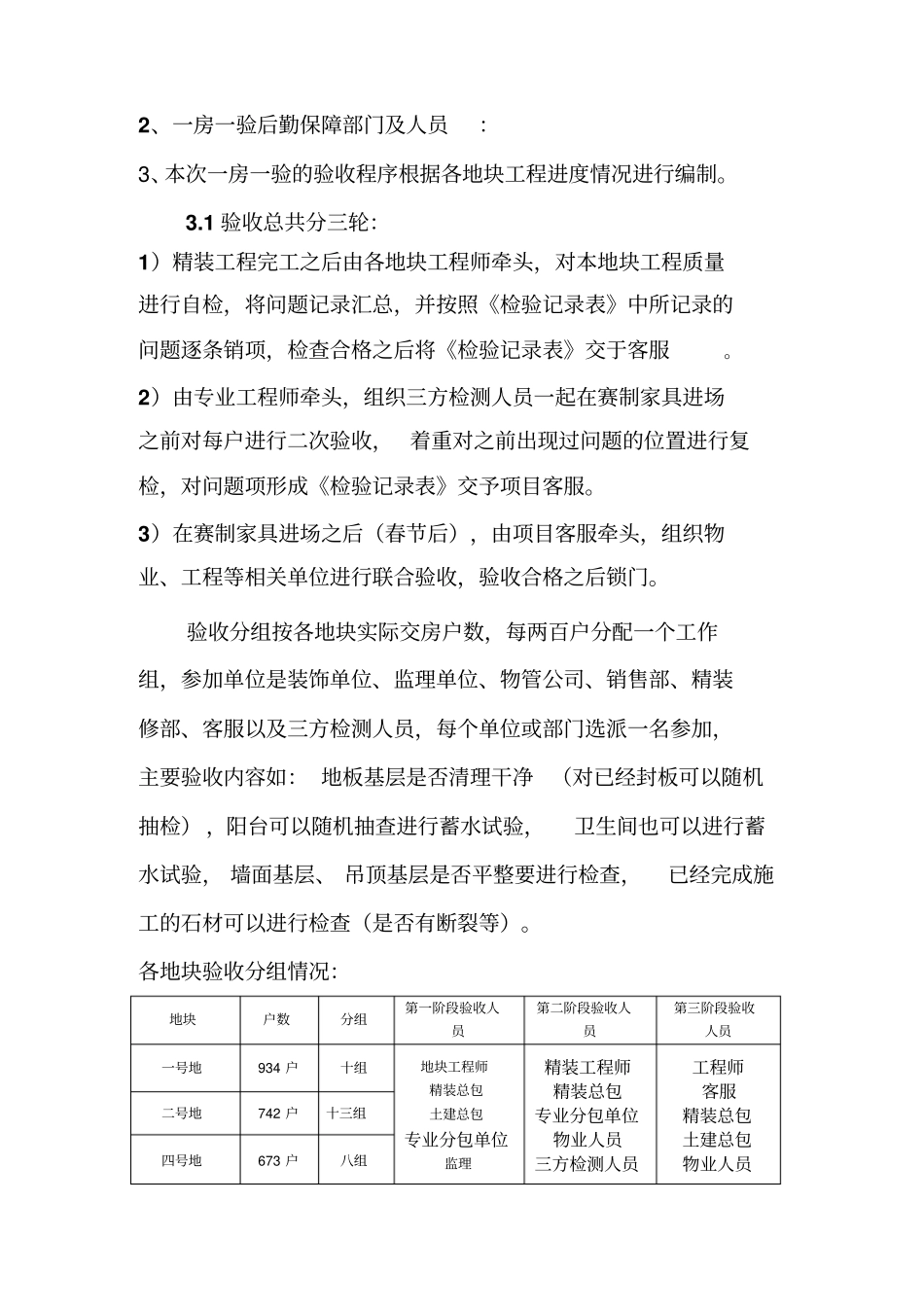

5mm检测门、窗处上冒头表面漏漆的专用工具,可装在伸缩杆或对角检测尺上使用6响鼓锤25g2g轻轻敲打抹灰后的墙面,可以判断墙面的空鼓程度及砂浆与砖、水泥冻结的粘合质量7水电检测锤50g3g水电检测专用工具8手电筒220V50HZ照明使用9漏电开关安装检测器AC220V30MA单相三极插座漏电开关检测器将本检测器插入通电的单相三极插座,根据指示灯显示排列,即知该插座接线是否正确10相位检测仪11湿度检测仪2、一房一验后勤保障部门及人员:3、本次一房一验的验收程序根据各地块工程进度情况进行编制
1验收总共分三轮:1)精装工程完工之后由各地块工程师牵头,对本地块工程质量进行自检,将问题记录汇总,并按照《检验记录表》中所记录的问题逐条销项,检查合格之后将《检验记录表》交于客服
2)由专业工程师牵头,组织三方检测人员一起在赛制家具进场之前对每户进行二次验收,着重对之前出现过问题的位置进行复检,对问题项形成《检验记录表》交予项目客服
3)在赛制家具进场之后(春节后),由项目客服牵头,组织物业、工程等相关单位进行联合验收,验收合格之后锁门
验收分组按各地块实际交房户数,每两百户分配一
