甘井子区红旗街道岔鞍五岔营宗地改造项目屋面保温施工方案编制人:审核人:审批人:江苏南通二建集团有限公司一、工程概况(1)工程名称:甘井子区红旗街道岔鞍五岔营宗地改造项目(2)建设单位:大连龙湖西城置业有限公司

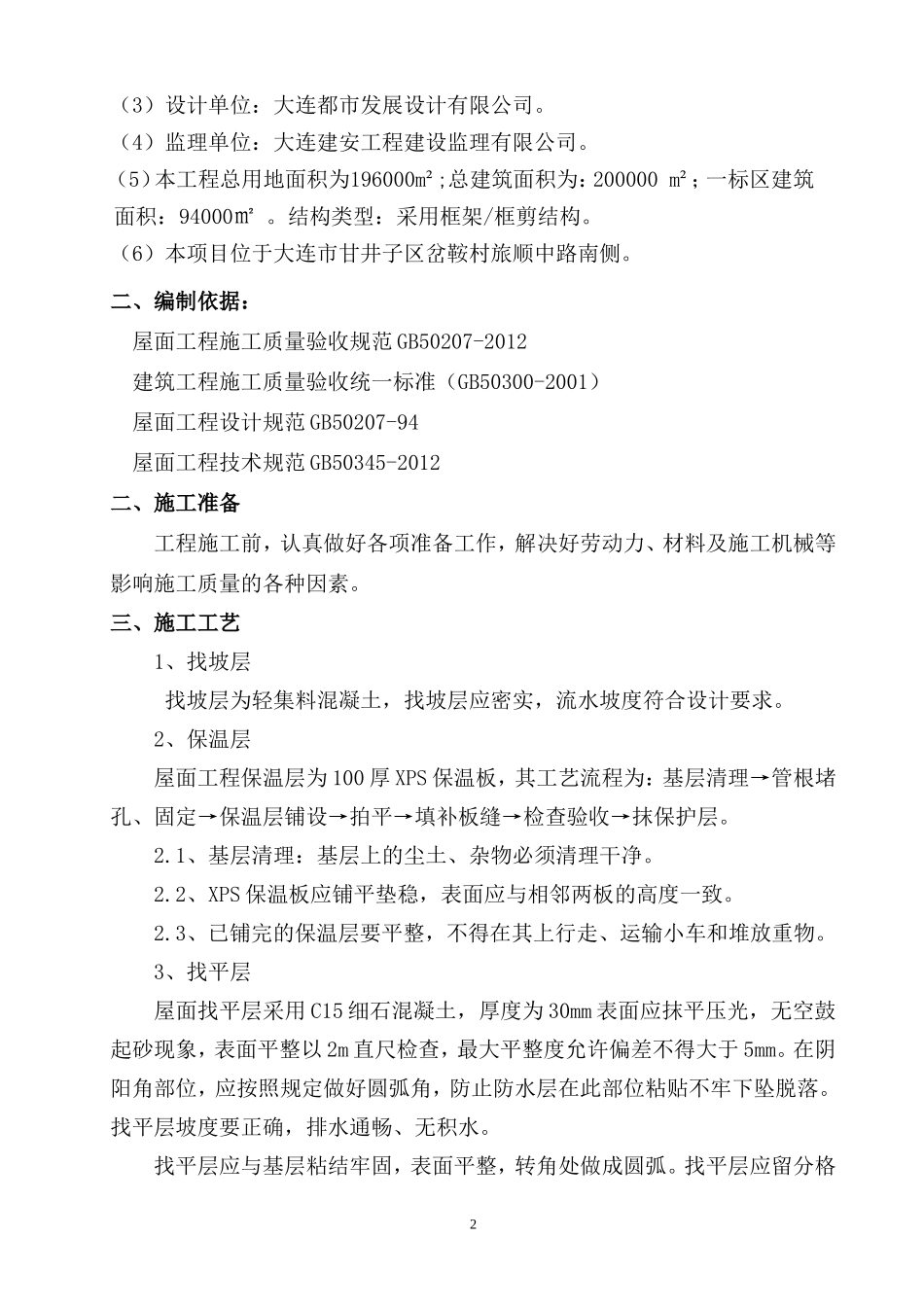

1(3)设计单位:大连都市发展设计有限公司
(4)监理单位:大连建安工程建设监理有限公司
(5)本工程总用地面积为196000m²;总建筑面积为:200000m²;一标区建筑面积:94000㎡
结构类型:采用框架/框剪结构
(6)本项目位于大连市甘井子区岔鞍村旅顺中路南侧
二、编制依据:屋面工程施工质量验收规范GB50207-2012建筑工程施工质量验收统一标准(GB50300-2001)屋面工程设计规范GB50207-94屋面工程技术规范GB50345-2012二、施工准备工程施工前,认真做好各项准备工作,解决好劳动力、材料及施工机械等影响施工质量的各种因素
三、施工工艺1、找坡层找坡层为轻集料混凝土,找坡层应密实,流水坡度符合设计要求
2、保温层屋面工程保温层为100厚XPS保温板,其工艺流程为:基层清理→管根堵孔、固定→保温层铺设→拍平→填补板缝→检查验收→抹保护层
1、基层清理:基层上的尘土、杂物必须清理干净
2、XPS保温板应铺平垫稳,表面应与相邻两板的高度一致
3、已铺完的保温层要平整,不得在其上行走、运输小车和堆放重物
3、找平层屋面找平层采用C15细石混凝土,厚度为30mm表面应抹平压光,无空鼓起砂现象,表面平整以2m直尺检查,最大平整度允许偏差不得大于5mm
在阴阳角部位,应按照规定做好圆弧角,防止防水层在此部位粘贴不牢下坠脱落
找平层坡度要正确,排水通畅、无积水
找平层应与基层粘结牢固,表面平整,转角处做成圆弧

找平层应留分格2缝兼作排气道,缝宽为20mm,落水口处水泥砂浆要按要求认真处理
4、防水层找平层干燥后进行防水层施工,在做防水
