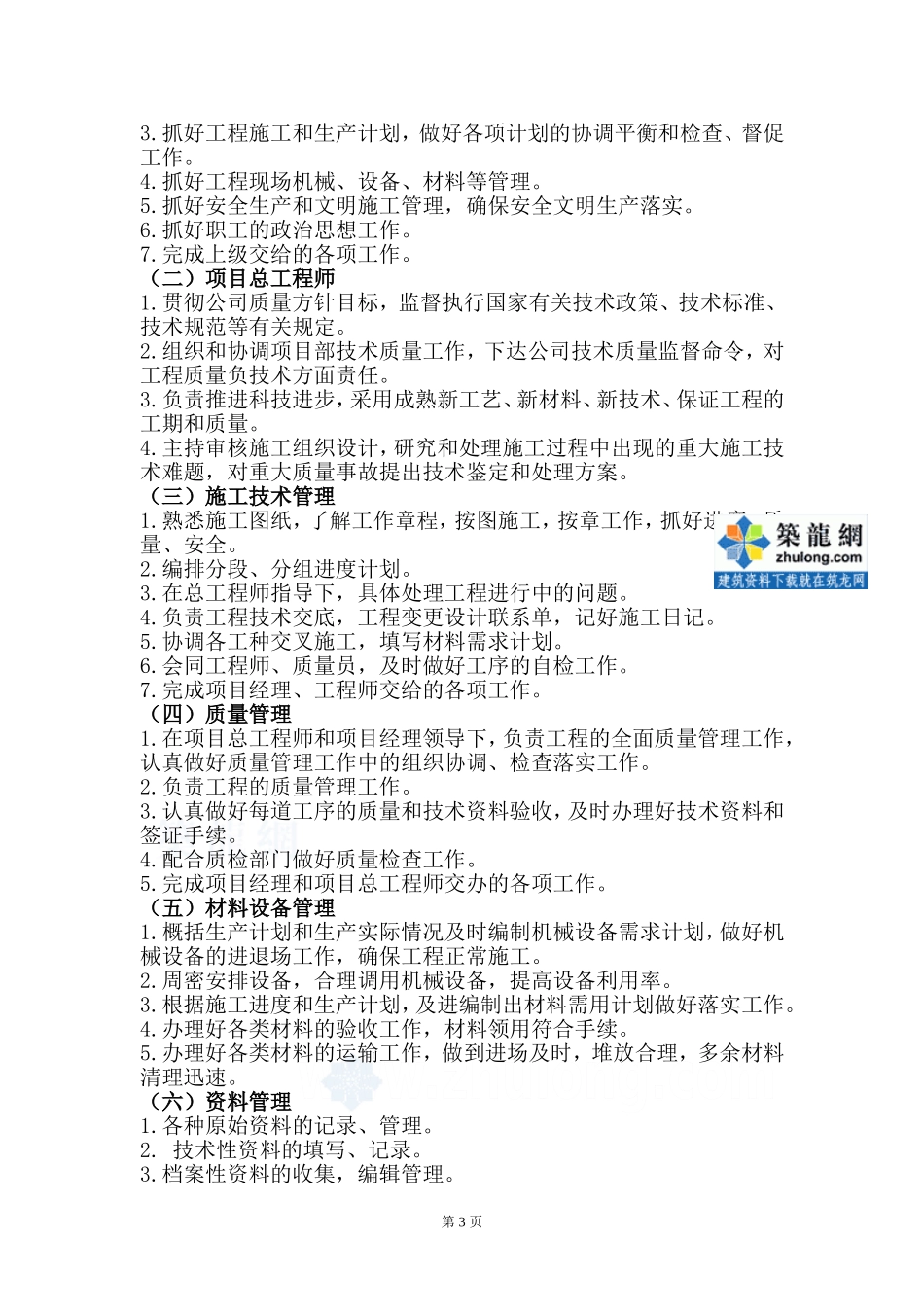

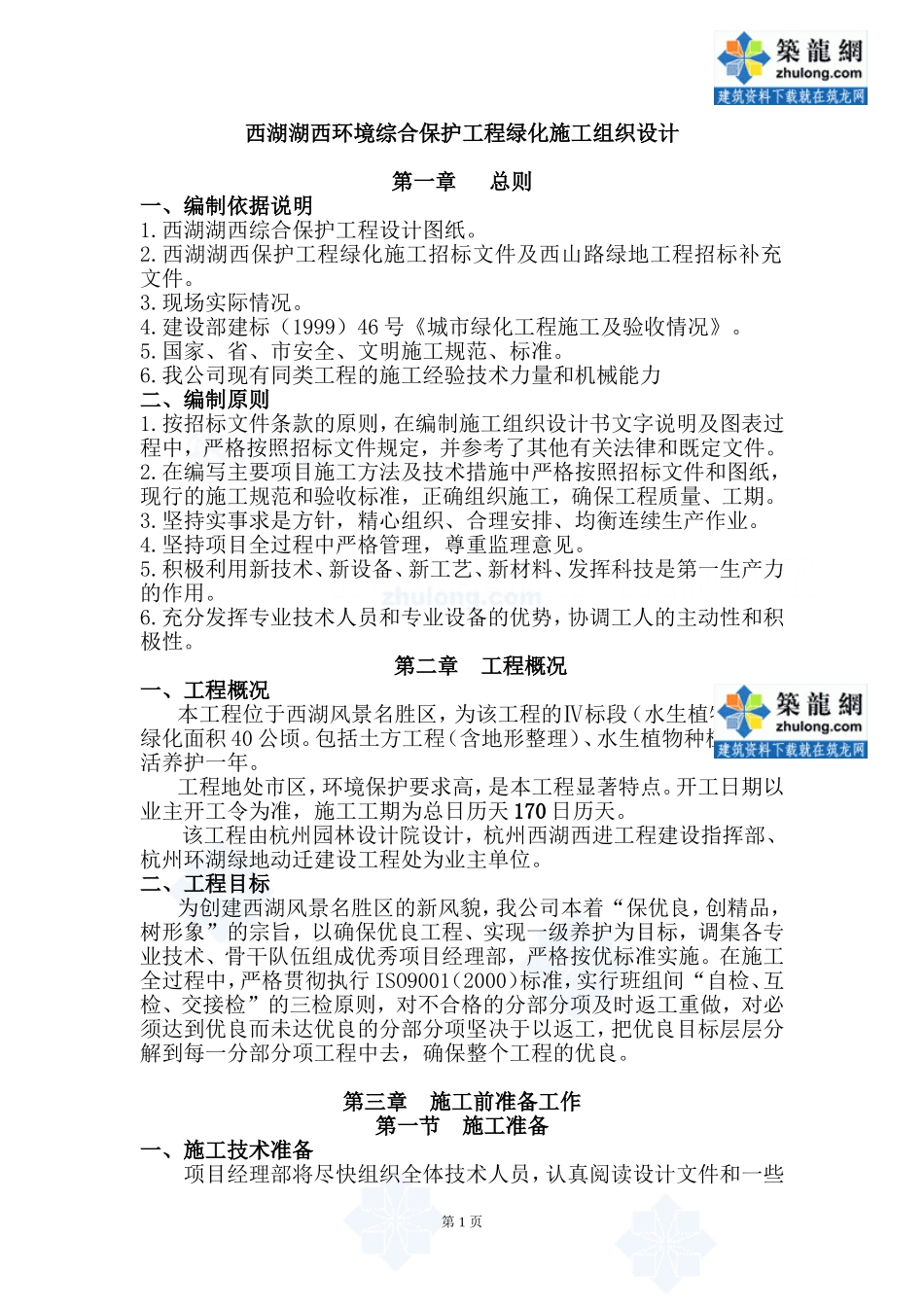

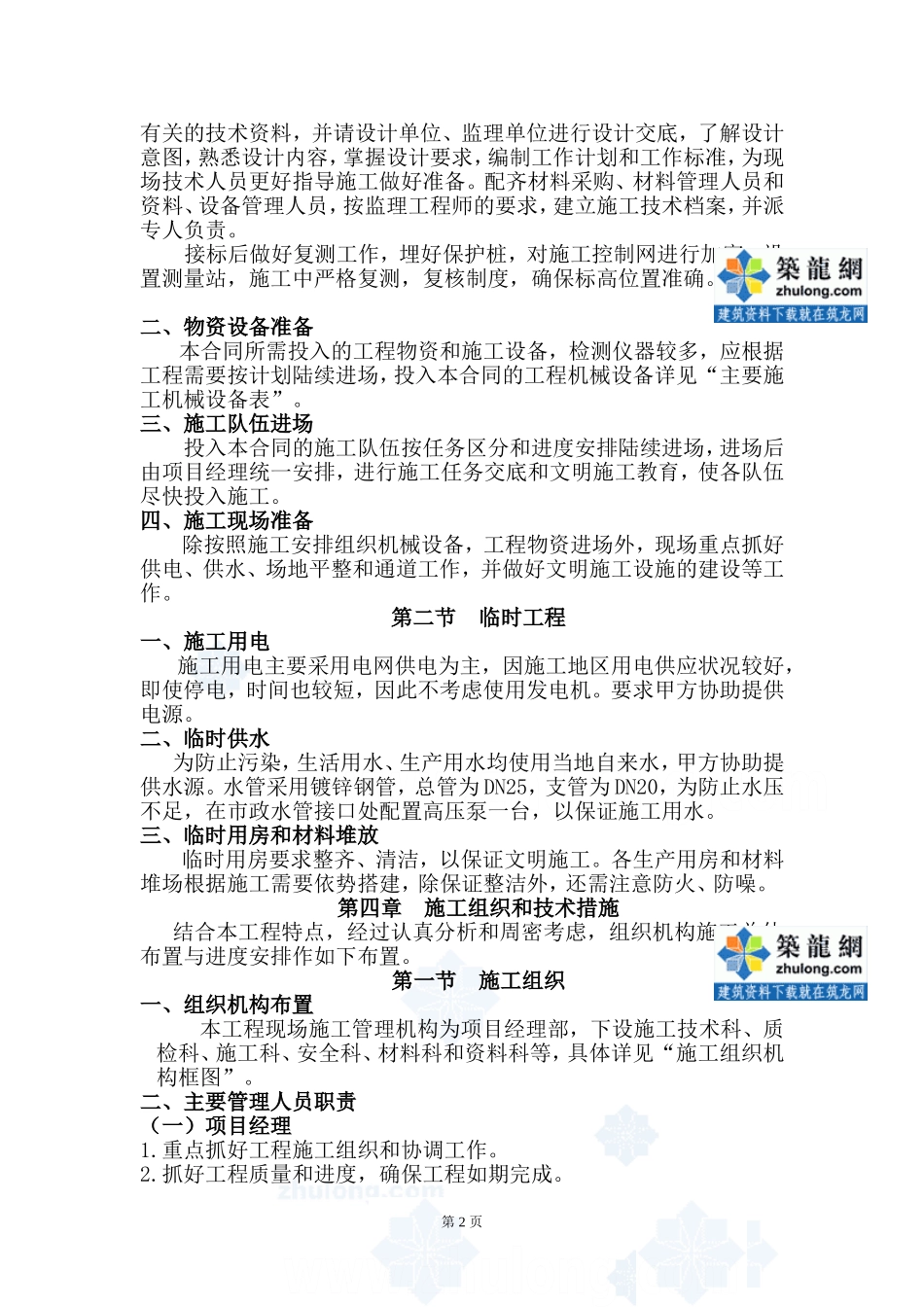

西湖湖西环境综合保护工程绿化施工组织设计第一章总则一、编制依据说明1
西湖湖西综合保护工程设计图纸
西湖湖西保护工程绿化施工招标文件及西山路绿地工程招标补充文件
现场实际情况
建设部建标(1999)46号《城市绿化工程施工及验收情况》
国家、省、市安全、文明施工规范、标准
我公司现有同类工程的施工经验技术力量和机械能力二、编制原则1
按招标文件条款的原则,在编制施工组织设计书文字说明及图表过程中,严格按照招标文件规定,并参考了其他有关法律和既定文件
在编写主要项目施工方法及技术措施中严格按照招标文件和图纸,现行的施工规范和验收标准,正确组织施工,确保工程质量、工期
坚持实事求是方针,精心组织、合理安排、均衡连续生产作业
坚持项目全过程中严格管理,尊重监理意见
积极利用新技术、新设备、新工艺、新材料、发挥科技是第一生产力的作用
充分发挥专业技术人员和专业设备的优势,协调工人的主动性和积极性
第二章工程概况一、工程概况本工程位于西湖风景名胜区,为该工程的Ⅳ标段(水生植物区)
绿化面积40公顷
包括土方工程(含地形整理)、水生植物种植等
保活养护一年
工程地处市区,环境保护要求高,是本工程显著特点
开工日期以业主开工令为准,施工工期为总日历天170日历天
该工程由杭州园林设计院设计,杭州西湖西进工程建设指挥部、杭州环湖绿地动迁建设工程处为业主单位
二、工程目标为创建西湖风景名胜区的新风貌,我公司本着“保优良,创精品,树形象”的宗旨,以确保优良工程、实现一级养护为目标,调集各专业技术、骨干队伍组成优秀项目经理部,严格按优标准实施
在施工全过程中,严格贯彻执行ISO9001(2000)标准,实行班组间“自检、互检、交接检”的三检原则,对不合格的分部分项及时返工重做,对必须达到优良而未达优良的分部分项坚决于以返工,把优良目标层层分解到每一分部分项
