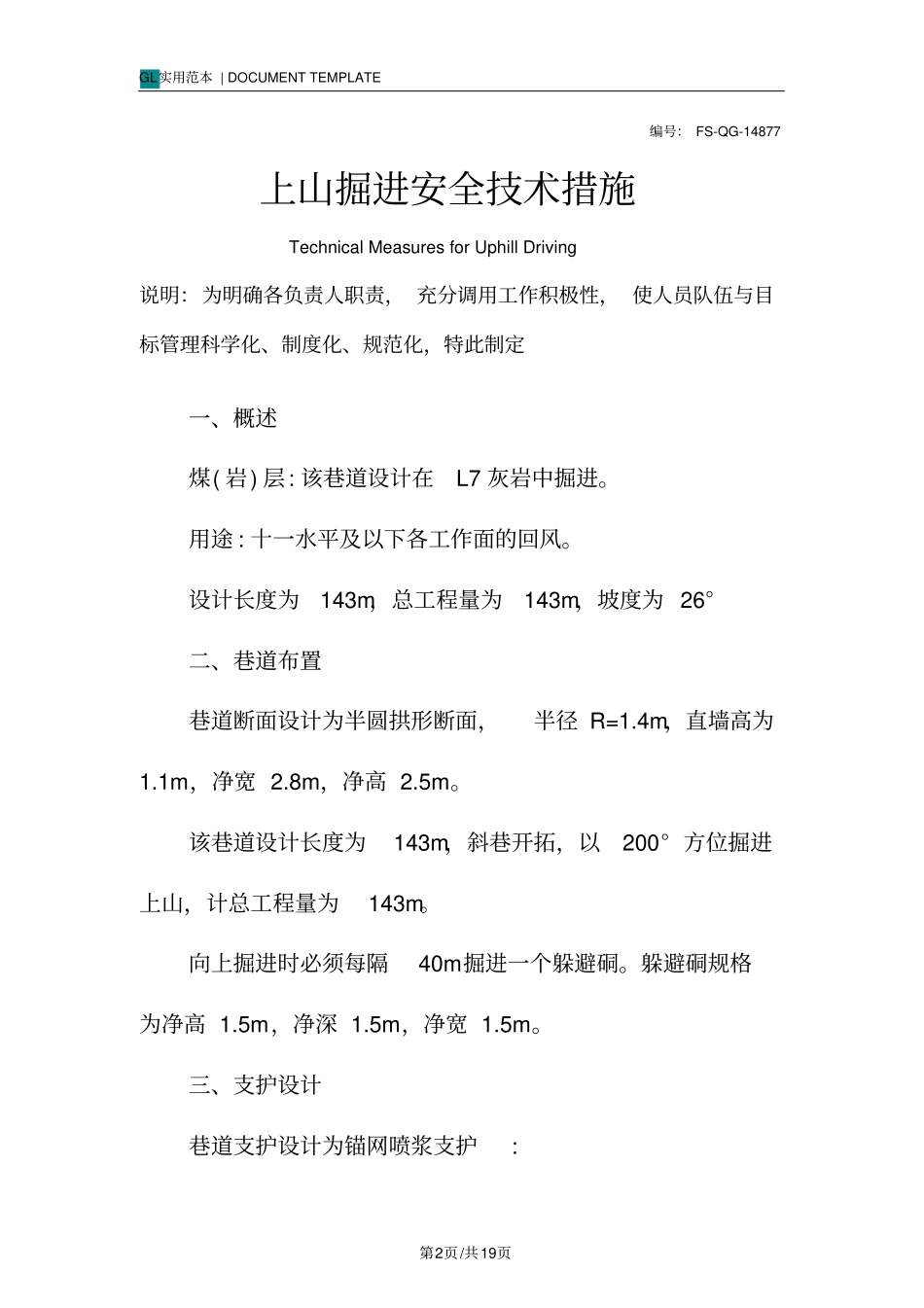

整体解决方案系列上山掘进安全技术措施(标准、完整、实用、可修改)GL实用范本|DOCUMENTTEMPLATE第2页/共19页编号:FS-QG-14877上山掘进安全技术措施TechnicalMeasuresforUphillDriving说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定一、概述煤(岩)层:该巷道设计在L7灰岩中掘进
用途:十一水平及以下各工作面的回风
设计长度为143m,总工程量为143m,坡度为26°二、巷道布置巷道断面设计为半圆拱形断面,半径R=1
4m,直墙高为1
1m,净宽2
8m,净高2
该巷道设计长度为143m,斜巷开拓,以200°方位掘进上山,计总工程量为143m
向上掘进时必须每隔40m掘进一个躲避硐
躲避硐规格为净高1
5m,净深1
5m,净宽1

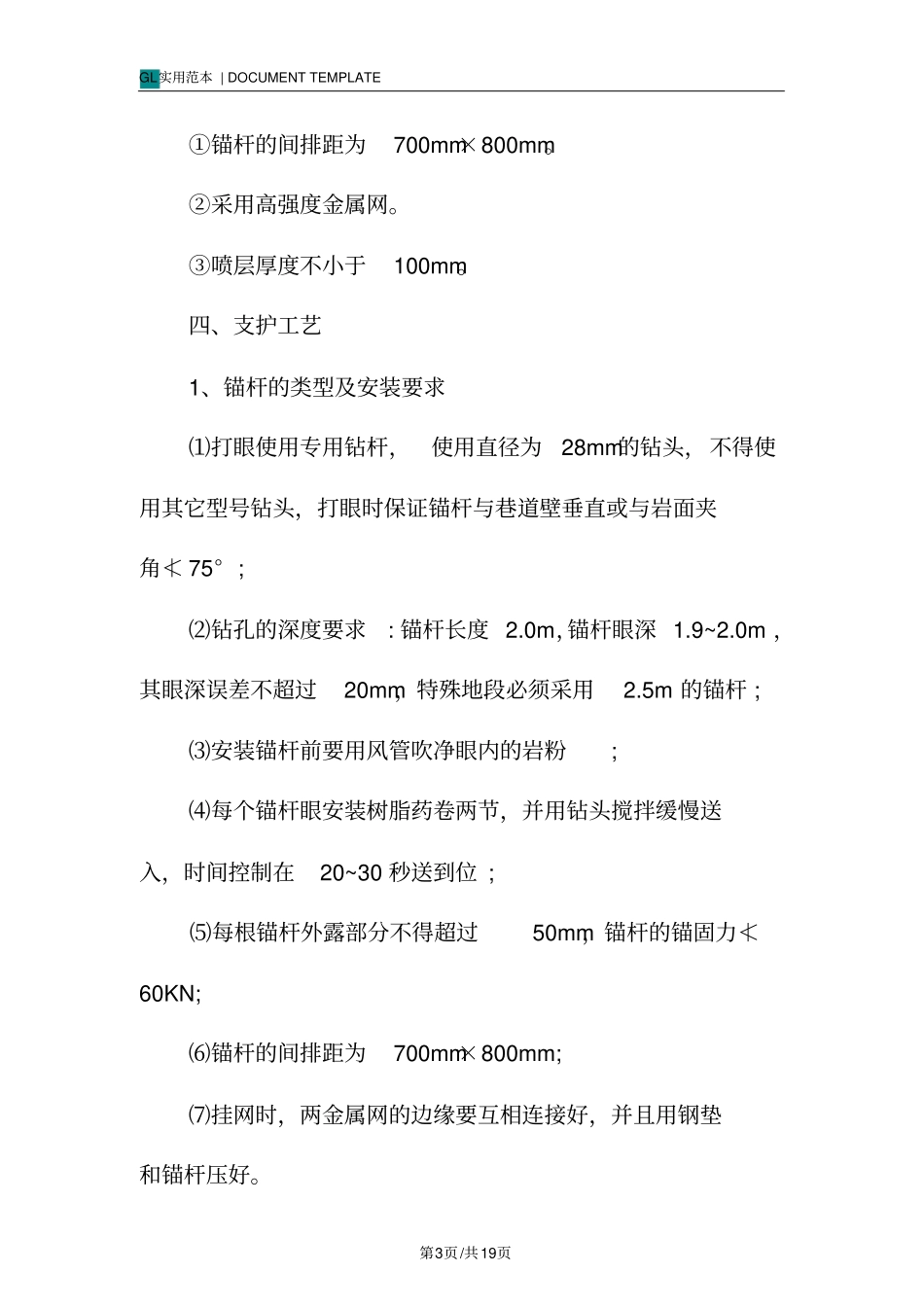

三、支护设计巷道支护设计为锚网喷浆支护:GL实用范本|DOCUMENTTEMPLATE第3页/共19页①锚杆的间排距为700mm×800mm
②采用高强度金属网
③喷层厚度不小于100mm
四、支护工艺1、锚杆的类型及安装要求⑴打眼使用专用钻杆,使用直径为28mm的钻头,不得使用其它型号钻头,打眼时保证锚杆与巷道壁垂直或与岩面夹角≮75°;⑵钻孔的深度要求:锚杆长度2
0m,锚杆眼深1
0m,其眼深误差不超过20mm,特殊地段必须采用2
5m的锚杆;⑶安装锚杆前要用风管吹净眼内的岩粉;⑷每个锚杆眼安装树脂药卷两节,并用钻头搅拌缓慢送入,时间控制在20~30秒送到位;⑸每根锚杆外露部分不得超过50mm,锚杆的锚固力≮60KN;⑹锚杆的间排距为700mm×800mm;⑺挂网时,两金属网的边缘要互相连接好,并且用钢垫和锚杆压好
GL实用范本|DOCUMENTTEMPLATE第4页/共19页2、喷射混凝土的技术要求及参数⑴混凝土成份:
