1/6技术交底记录表C2-1工程名称施工单位交底提要编号交底日期分项工程名称2014-4-15室外工程汽车坡道采光棚技术交底交底内容:1、材料及主要机具:⑴、化学锚栓为M120*60,立柱用120*60方管,部分横梁为60*60方管,玻璃用8+8双钢化夹胶安全玻璃,220A型驳接爪
其它附件材料按设计要求选用,必须有质量证明书
⑵、主要机具:氩弧焊机、切割砂轮机、冲击电钻、角磨机、不锈钢丝细毛刷、锤子等
2、作业条件:⑴、熟悉图纸,做采光棚施工工艺技术交底
⑵、施工前应检查电焊工合格证有效期限,应证明焊工所能承担的焊接工作
⑶、现场供电应符合焊接用电要求
⑷、施工环境已能满足采光棚施工的需要

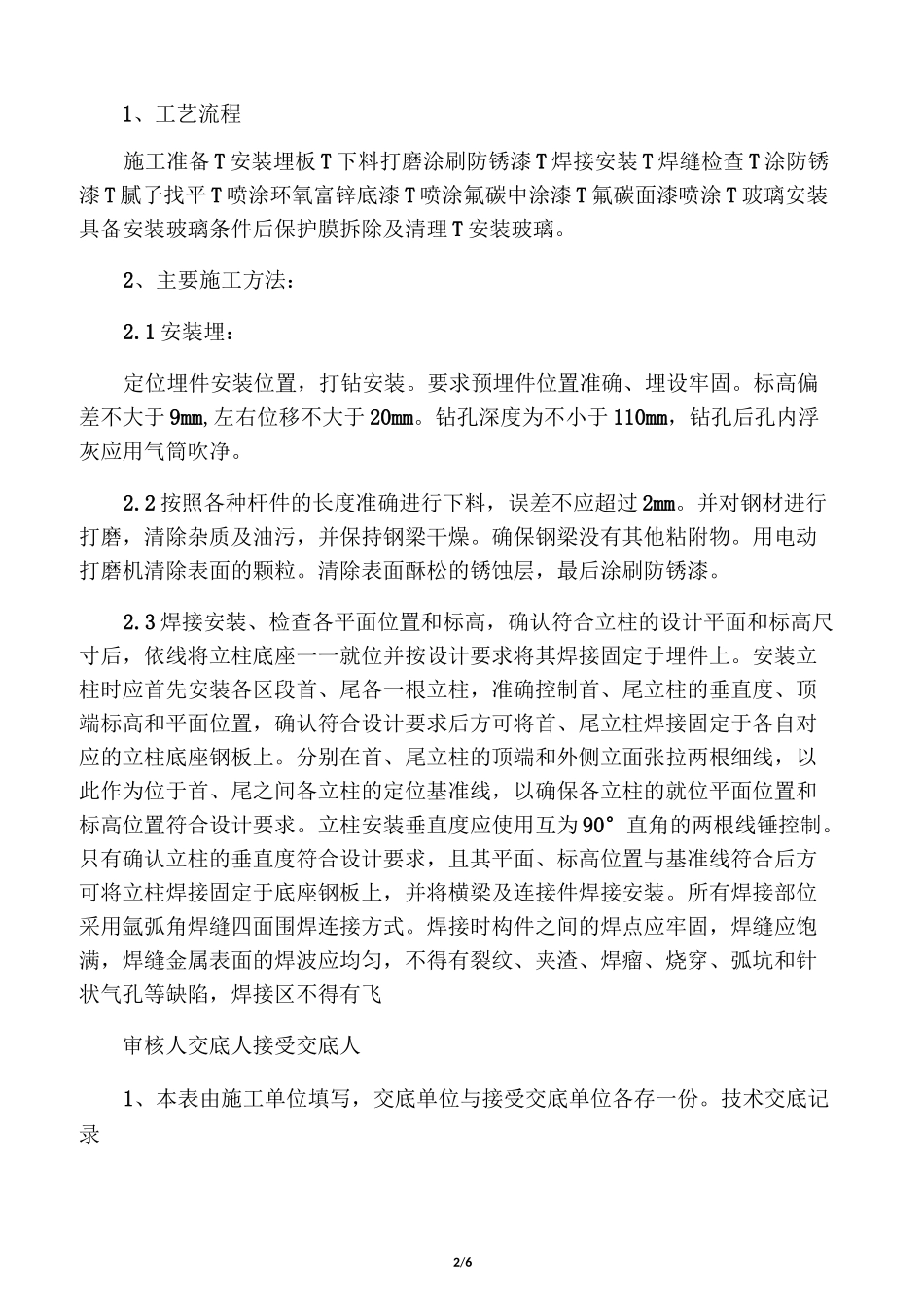

二、操作工艺2/61、工艺流程施工准备T安装埋板T下料打磨涂刷防锈漆T焊接安装T焊缝检查T涂防锈漆T腻子找平T喷涂环氧富锌底漆T喷涂氟碳中涂漆T氟碳面漆喷涂T玻璃安装具备安装玻璃条件后保护膜拆除及清理T安装玻璃
2、主要施工方法:2
1安装埋:定位埋件安装位置,打钻安装
要求预埋件位置准确、埋设牢固
标高偏差不大于9mm,左右位移不大于20mm
钻孔深度为不小于110mm,钻孔后孔内浮灰应用气筒吹净
2按照各种杆件的长度准确进行下料,误差不应超过2mm
并对钢材进行打磨,清除杂质及油污,并保持钢梁干燥
确保钢梁没有其他粘附物
用电动打磨机清除表面的颗粒
清除表面酥松的锈蚀层,最后涂刷防锈漆
3焊接安装、检查各平面位置和标高,确认符合立柱的设计平面和标高尺寸后,依线将立柱底座一一就位并按设计要求将其焊接固定于埋件上
安装立柱时应首先安装各区段首、尾各一根立柱,准确控制首、尾立柱的垂直度、顶端标高和平面位置,确认符合设计要求后方可将首、尾立柱焊接固定于各自对应的立柱底座钢板上
分别在首、尾立柱的顶端和外侧立面张拉两根细线,以此作为位于首、尾之间各立柱的定位基准线,以确保各立柱的就位
