下穿隧道主体工程施工方案1、我施工组主要施工工程数量主要工程数量表序号号工程名称单位数量备注1
主体船槽p8级c30防水混凝土m32
主体框架p8级c30防水混凝土m33
主体船槽HRB335级钢筋kg4
框架顶板铺装R235级钢筋Kg5
主体框架HRB335级钢筋kg6
止水带HRB335级钢筋kg7
止水带R235级钢筋Kg8
橡胶止水带m9
钢板止水带m10
垫层C15混凝土)m311
挡土墙C25混凝土m312
C40p8级防水混凝土铺装m313
C20中垫层混凝土m32、施工组机构设置为承接下穿隧道工程施工,拟组建下穿隧道工程施工组,由公司项目经理部统一指挥、协调

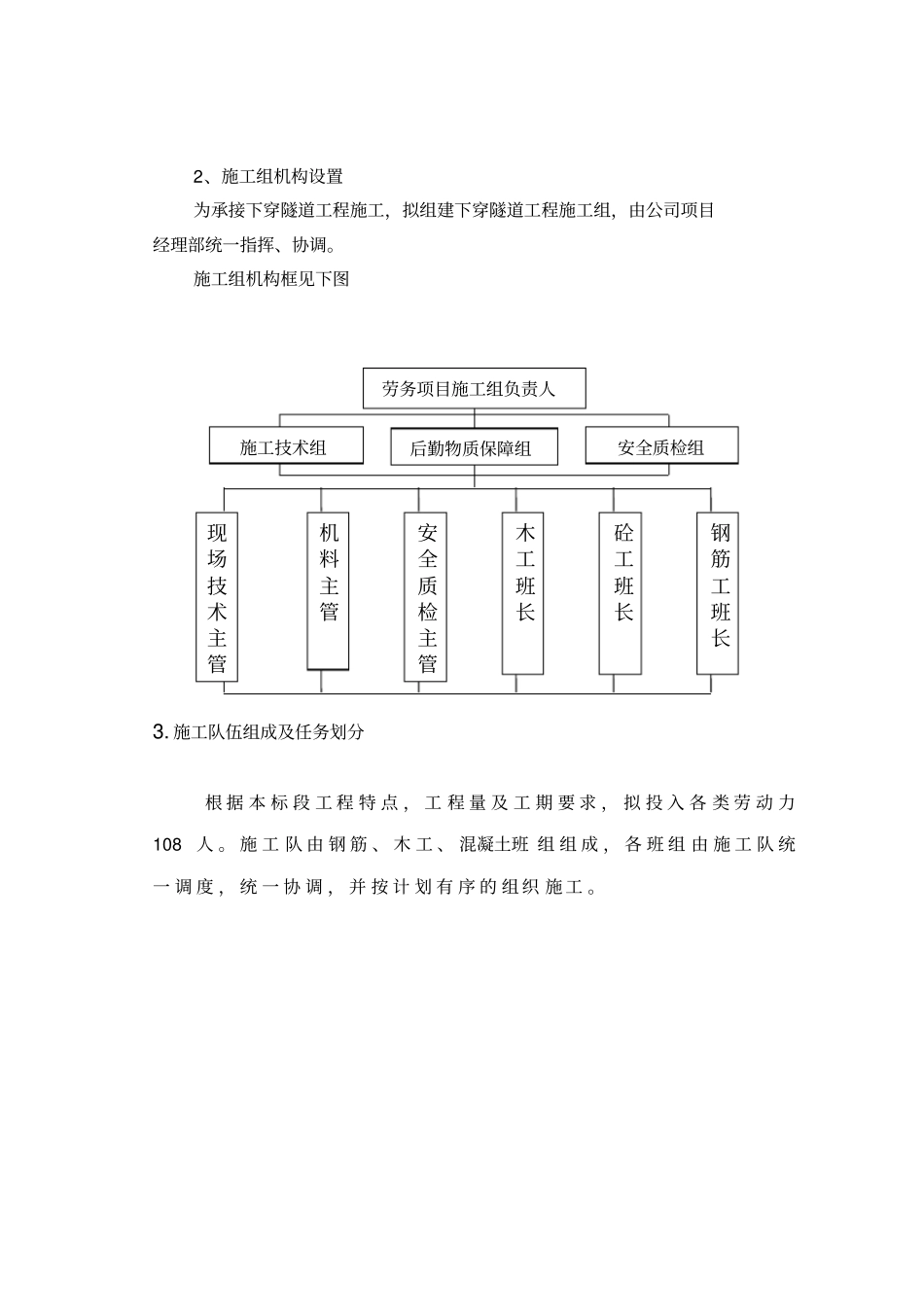

施工组机构框见下图3
施工队伍组成及任务划分根据本标段工程特点,工程量及工期要求,拟投入各类劳动力108人
施工队由钢筋、木工、混凝土班组组成,各班组由施工队统一调度,统一协调,并按计划有序的组织施工

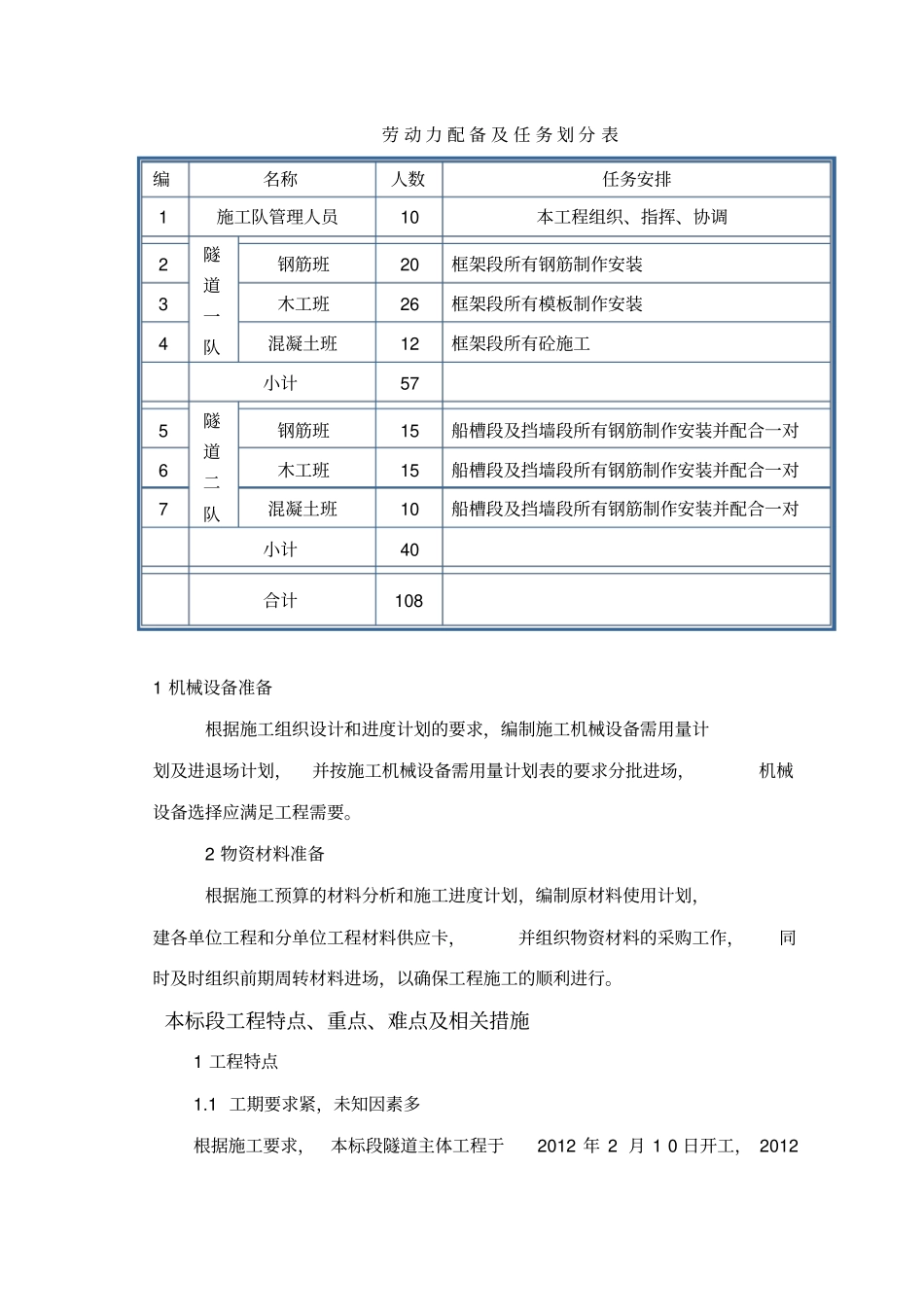

施工技术组安全质检组劳务项目施工组负责人后勤物质保障组现场技术主管机料主管安全质检主管木工班长砼工班长钢筋工班长劳动力配备及任务划分表编名称人数任务安排1施工队管理人员10本工程组织、指挥、协调隧道一队2钢筋班20框架段所有钢筋制作安装3木工班26框架段所有模板制作安装4混凝土班12框架段所有砼施工小计57隧道二队5钢筋班15船槽段及挡墙段所有钢筋制作安装并配合一对6木工班15船槽段及挡墙段所有钢筋制作安装并配合一对7混凝土班10船槽段及挡墙段所有钢筋制作安装并配合一对小计40合计1081机械设备准备根据施工组织设计和进度计划的要求,编制施工机械设备需用量计划及进退场计划,并按施工机械设备需用量计划表的要求分批进场,机械设备选择应满足工程需要
2物资材料准备根据施工预算的材料分析和施工进度计划,编制原材料使用计划,建各单位工程和分单位工程材料供应卡,并组织物资材料的采购工作,同时及时组织前期周转材料进场,
