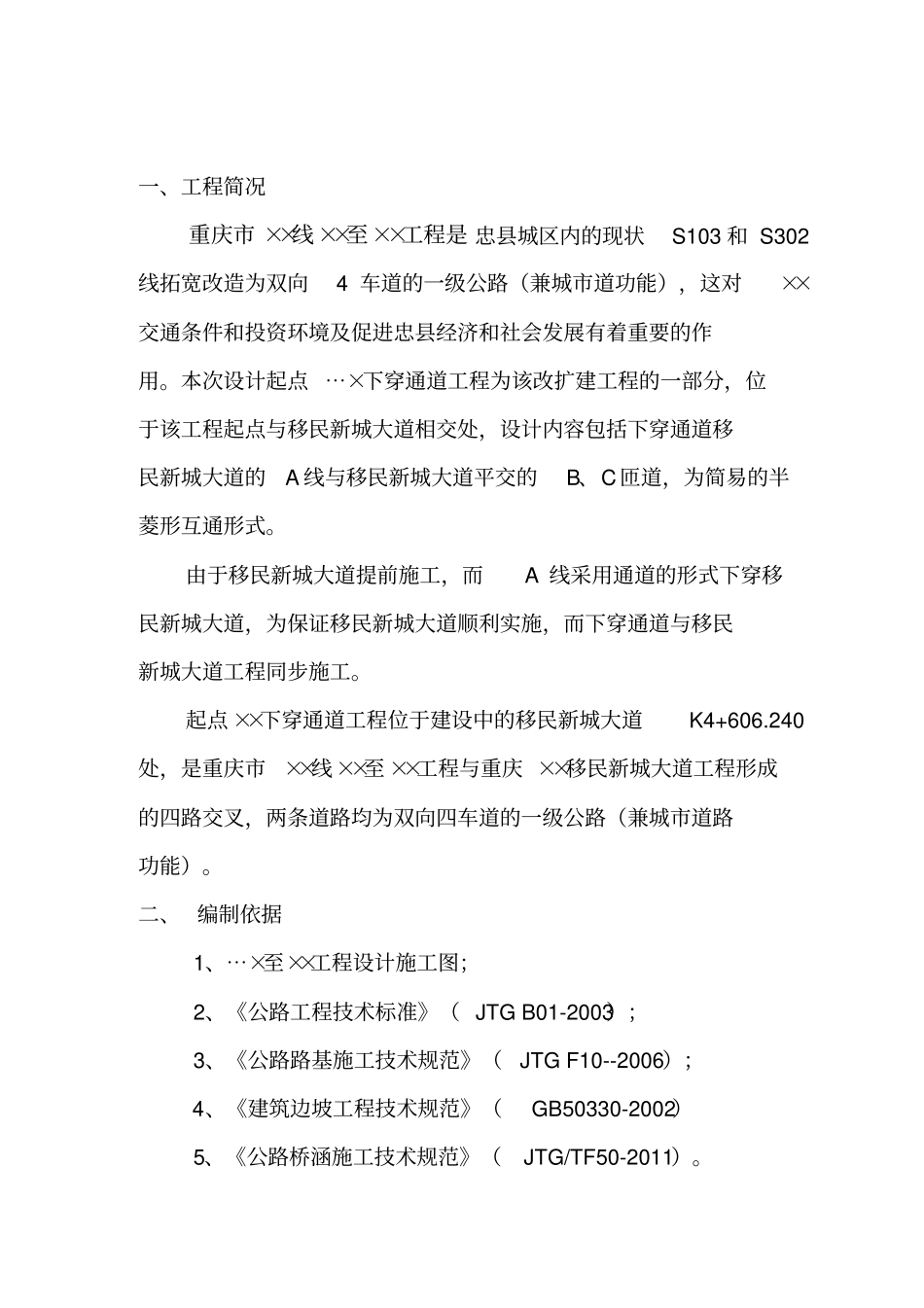

移民新城大道工程C标段项目部下穿通道专项施工方案重庆××移民新城大道工程重庆市××线⋯⋯段××工程专项施工方案编制单位:××联合体××移民新城大道×标段项目部编制日期:二0一三年三月七日一、工程简况重庆市××线××至××工程是忠县城区内的现状S103和S302线拓宽改造为双向4车道的一级公路(兼城市道功能),这对××交通条件和投资环境及促进忠县经济和社会发展有着重要的作用
本次设计起点⋯×下穿通道工程为该改扩建工程的一部分,位于该工程起点与移民新城大道相交处,设计内容包括下穿通道移民新城大道的A线与移民新城大道平交的B、C匝道,为简易的半菱形互通形式
由于移民新城大道提前施工,而A线采用通道的形式下穿移民新城大道,为保证移民新城大道顺利实施,而下穿通道与移民新城大道工程同步施工
起点××下穿通道工程位于建设中的移民新城大道K4+606
240处,是重庆市××线××至××工程与重庆××移民新城大道工程形成的四路交叉,两条道路均为双向四车道的一级公路(兼城市道路功能)

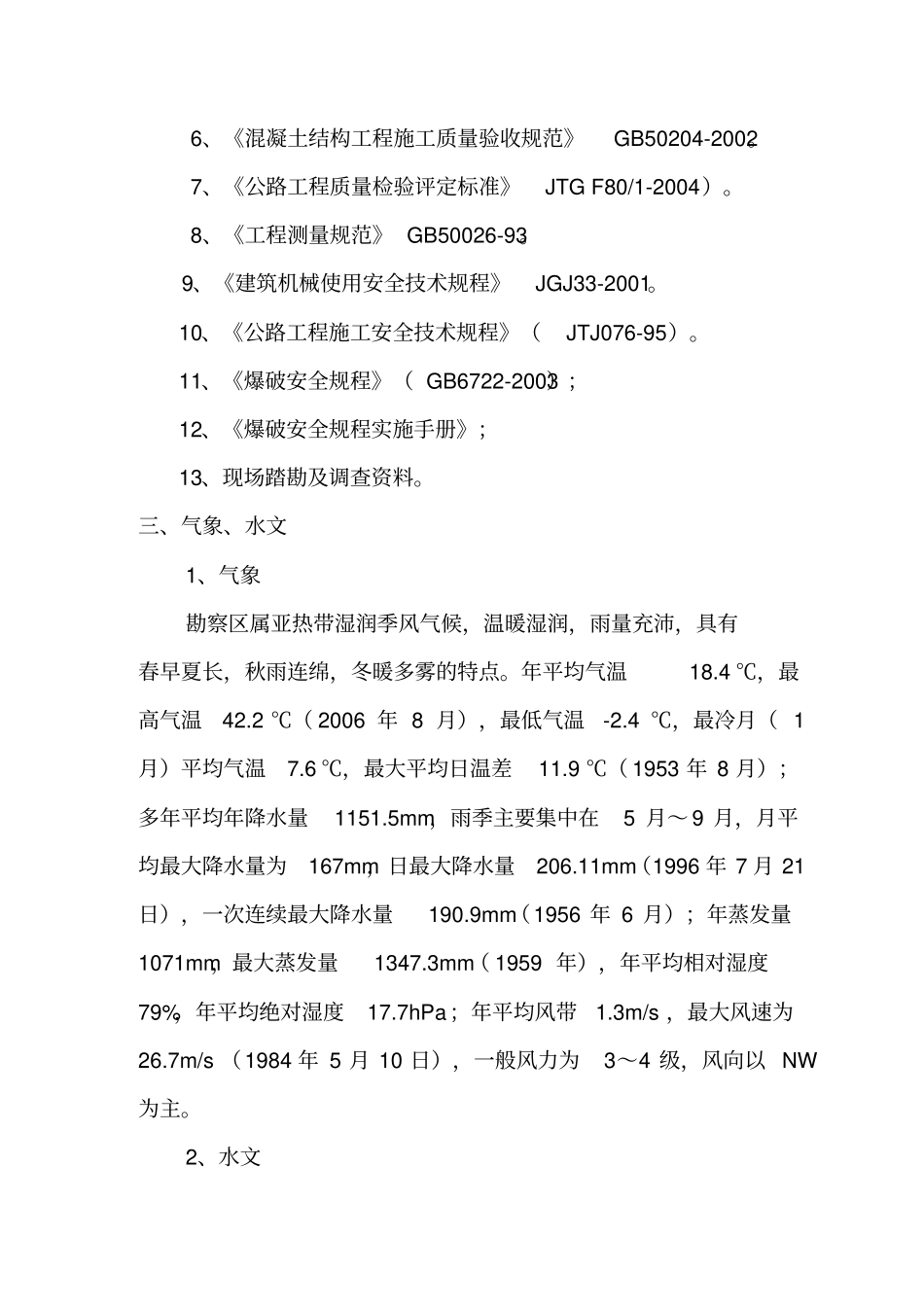

二、编制依据1、⋯×至××工程设计施工图;2、《公路工程技术标准》(JTGB01-2003);3、《公路路基施工技术规范》(JTGF10--2006);4、《建筑边坡工程技术规范》(GB50330-2002)5、《公路桥涵施工技术规范》(JTG/TF50-2011)
6、《混凝土结构工程施工质量验收规范》GB50204-2002
7、《公路工程质量检验评定标准》JTGF80/1-2004)
8、《工程测量规范》GB50026-93
9、《建筑机械使用安全技术规程》JGJ33-2001
10、《公路工程施工安全技术规程》(JTJ076-95)
11、《爆破安全规程》(GB6722-2003);12、《爆破安全规程实施手册》;13、现场踏勘及调查资料
三、气象、水文1、气象勘察区属亚热带湿润季风气候,温暖湿润,雨量充
