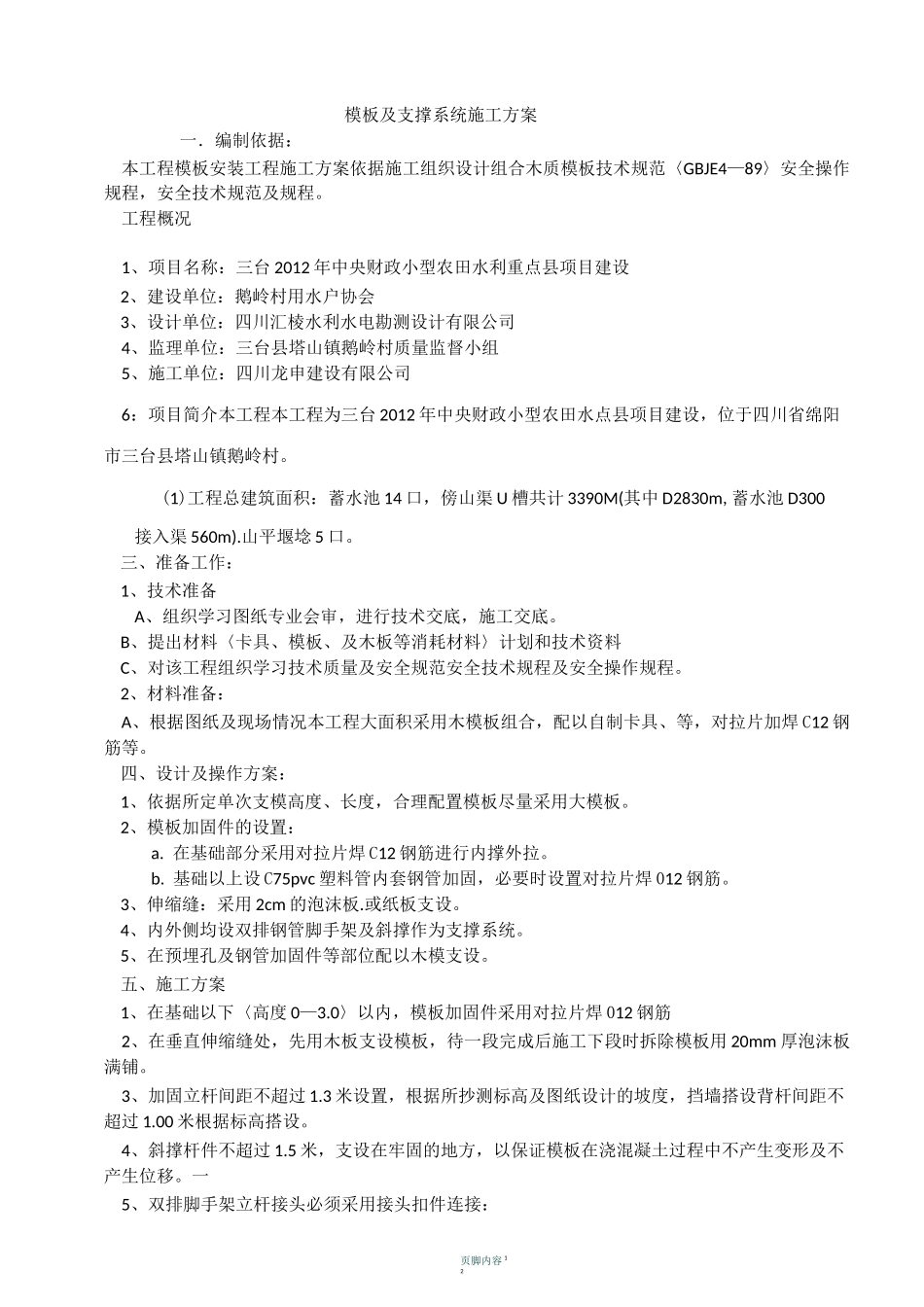

页脚内容12模板及支撑系统施工方案一.编制依据:本工程模板安装工程施工方案依据施工组织设计组合木质模板技术规范〈GBJE4—89〉安全操作规程,安全技术规范及规程
工程概况1、项目名称:三台2012年中央财政小型农田水利重点县项目建设2、建设单位:鹅岭村用水户协会3、设计单位:四川汇棱水利水电勘测设计有限公司4、监理单位:三台县塔山镇鹅岭村质量监督小组5、施工单位:四川龙申建设有限公司6:项目简介本工程本工程为三台2012年中央财政小型农田水点县项目建设,位于四川省绵阳市三台县塔山镇鹅岭村
(1)工程总建筑面积:蓄水池14口,傍山渠U槽共计3390M(其中D2830m,蓄水池D300接入渠560m)
山平堰埝5口
三、准备工作:1、技术准备A、组织学习图纸专业会审,进行技术交底,施工交底
B、提出材料〈卡具、模板、及木板等消耗材料〉计划和技术资料C、对该工程组织学习技术质量及安全规范安全技术规程及安全操作规程
2、材料准备:A、根据图纸及现场情况本工程大面积采用木模板组合,配以自制卡具、等,对拉片加焊C12钢筋等
四、设计及操作方案:1、依据所定单次支模高度、长度,合理配置模板尽量采用大模板
2、模板加固件的设置:a
在基础部分采用对拉片焊C12钢筋进行内撑外拉
基础以上设C75pvc塑料管内套钢管加固,必要时设置对拉片焊012钢筋
3、伸缩缝:采用2cm的泡沫板
4、内外侧均设双排钢管脚手架及斜撑作为支撑系统
5、在预埋孔及钢管加固件等部位配以木模支设
五、施工方案1、在基础以下〈高度0—3
0〉以内,模板加固件采用对拉片焊012钢筋2、在垂直伸缩缝处,先用木板支设模板,待一段完成后施工下段时拆除模板用20mm厚泡沫板满铺
3、加固立杆间距不超过1
3米设置,根据所抄测标高及图纸设计的坡度,挡墙搭设背杆间距不超过1
00米根据标高搭设

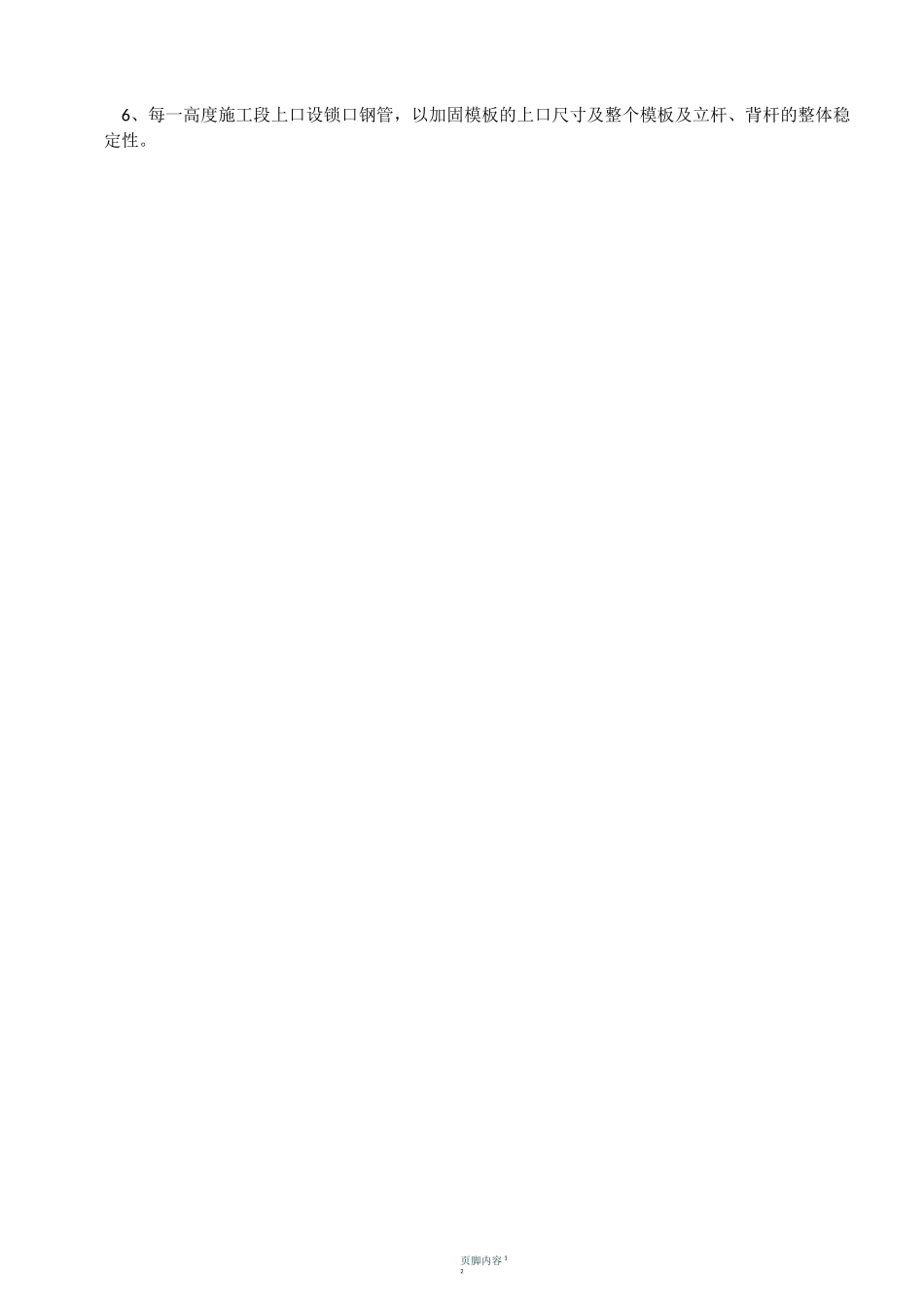

4、斜撑杆件不超过1
