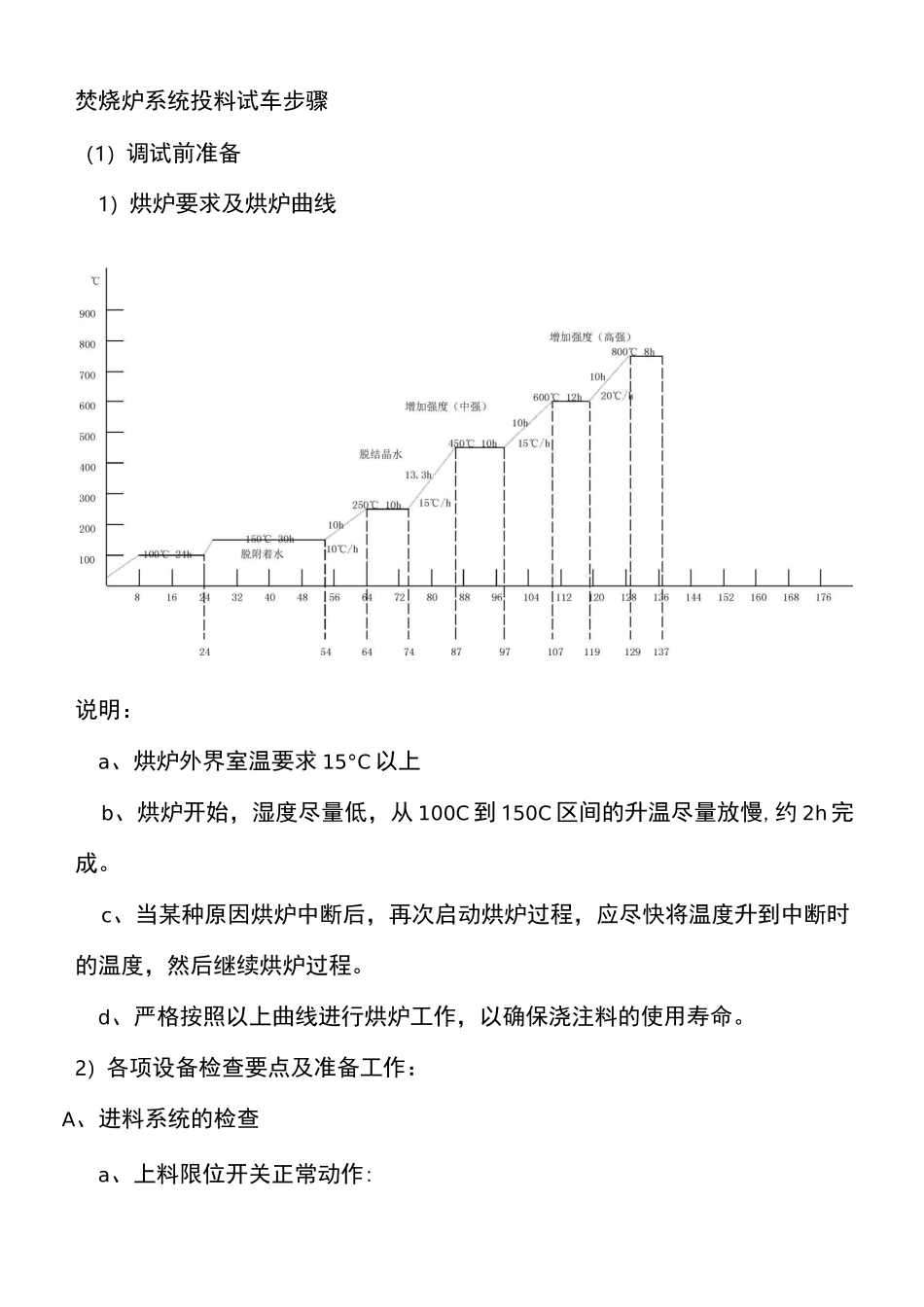

焚烧炉系统投料试车步骤(1)调试前准备1)烘炉要求及烘炉曲线说明:a、烘炉外界室温要求15°C以上b、烘炉开始,湿度尽量低,从100C到150C区间的升温尽量放慢,约2h完成
c、当某种原因烘炉中断后,再次启动烘炉过程,应尽快将温度升到中断时的温度,然后继续烘炉过程
d、严格按照以上曲线进行烘炉工作,以确保浇注料的使用寿命

2)各项设备检查要点及准备工作:A、进料系统的检查a、上料限位开关正常动作:b、料斗滑行上下自如,能正常翻料c、皮带进料确认运转方向,无异常卡壳声
d、确认料斗内无硬异物,清理残留物
e、确认进料速度,以先少再多,均与进料
B、运转窑的检查a、齿轮轮带确认符合标号的润滑脂:b、减速机,托挡轮确认油位加符合牌子润滑油
c、检查前后底角紧固螺旋有无松动立即锁紧
d、检查前后的密封状态有无变
e、打开窑尾冷却风的蝶阀至全开及冷却风机吸风口
f、确认窑的转速,检查驱动机的输出频率:g、擦干净窑头观火视镜
C、二次室的检查a、螺旋出灰机确认运转方向,无异常卡壳声
b、确认落灰槽斗内无硬异物,清理残留物
c、底部溜槽部分
d、检查耐火泥有无明显变化
e、检查压差计测压口无异物,通畅线路无干扰,压力显示正常
f、关闭紧急排放确认密封
g、检查热电偶有无破损,常温显示正常
h、关紧出灰门,确认密封
D、锅炉检查a、检查锅炉水位,在上下限范围内
b、检查锅炉给水泵泵压,确保正常工作
c、蒸汽外排管道阀门打开
d、关紧出灰门,确认密封
E、急冷塔的检查a、检查雾化器喷头有无堵塞:b、打开进水阀和进空气阀:c、确认泵的出口压力0
调节空压的工作压力0
5kg/cm2d、关闭底部插板阀,确认密封
e、检查耐火泥无脱落
F、活性炭及消石灰的检查a、检查出料口无结块堵塞破损及时更换:b、确认密闭门锁紧,密封严实;c、检查出料机正常工作,无异响
d、打开空气
