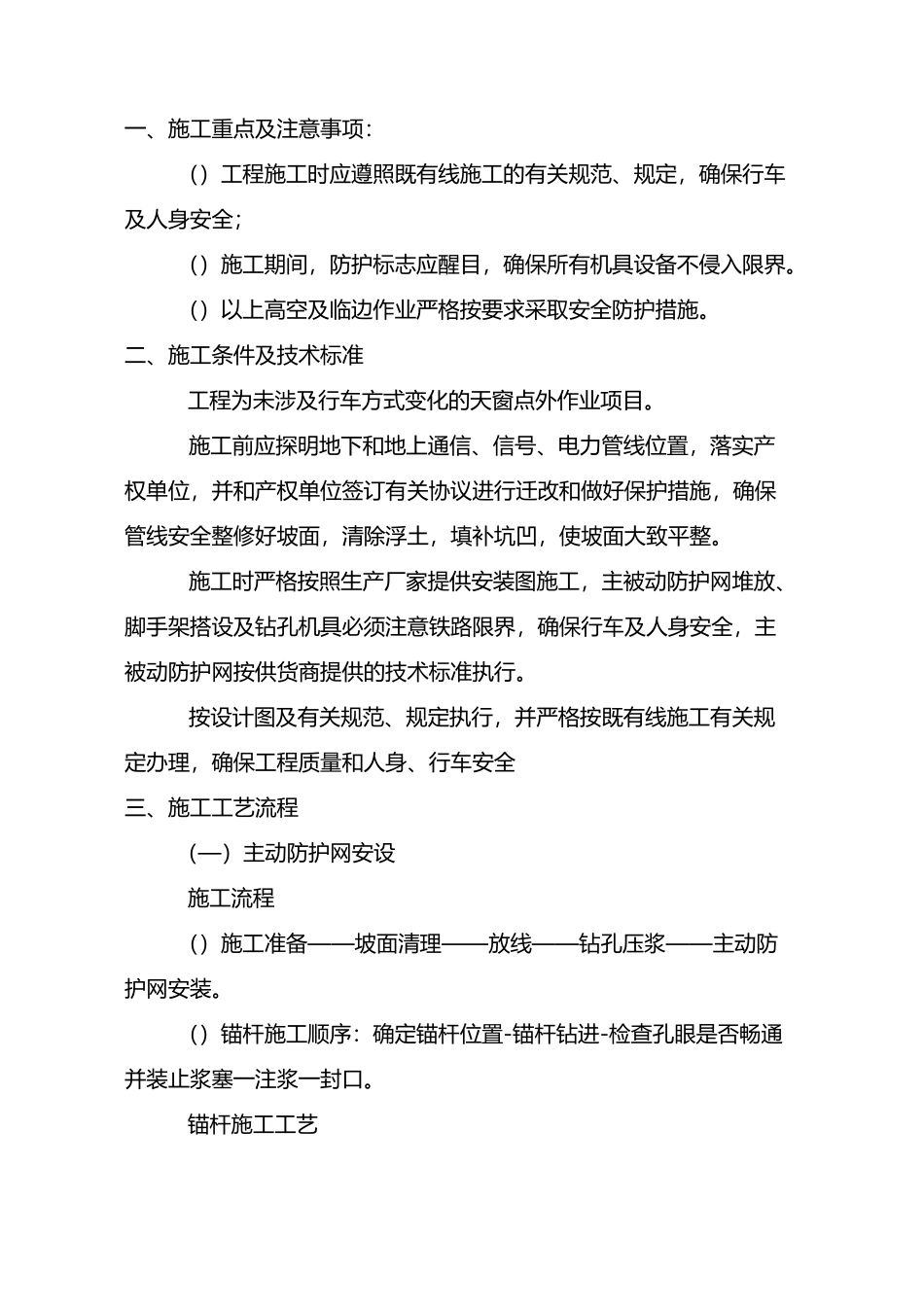

一、施工重点及注意事项:()工程施工时应遵照既有线施工的有关规范、规定,确保行车及人身安全;()施工期间,防护标志应醒目,确保所有机具设备不侵入限界
()以上高空及临边作业严格按要求采取安全防护措施
二、施工条件及技术标准工程为未涉及行车方式变化的天窗点外作业项目
施工前应探明地下和地上通信、信号、电力管线位置,落实产权单位,并和产权单位签订有关协议进行迁改和做好保护措施,确保管线安全整修好坡面,清除浮土,填补坑凹,使坡面大致平整
施工时严格按照生产厂家提供安装图施工,主被动防护网堆放、脚手架搭设及钻孔机具必须注意铁路限界,确保行车及人身安全,主被动防护网按供货商提供的技术标准执行
按设计图及有关规范、规定执行,并严格按既有线施工有关规定办理,确保工程质量和人身、行车安全三、施工工艺流程(—)主动防护网安设施工流程()施工准备——坡面清理——放线——钻孔压浆——主动防护网安装
()锚杆施工顺序:确定锚杆位置-锚杆钻进-检查孔眼是否畅通并装止浆塞一注浆一封口

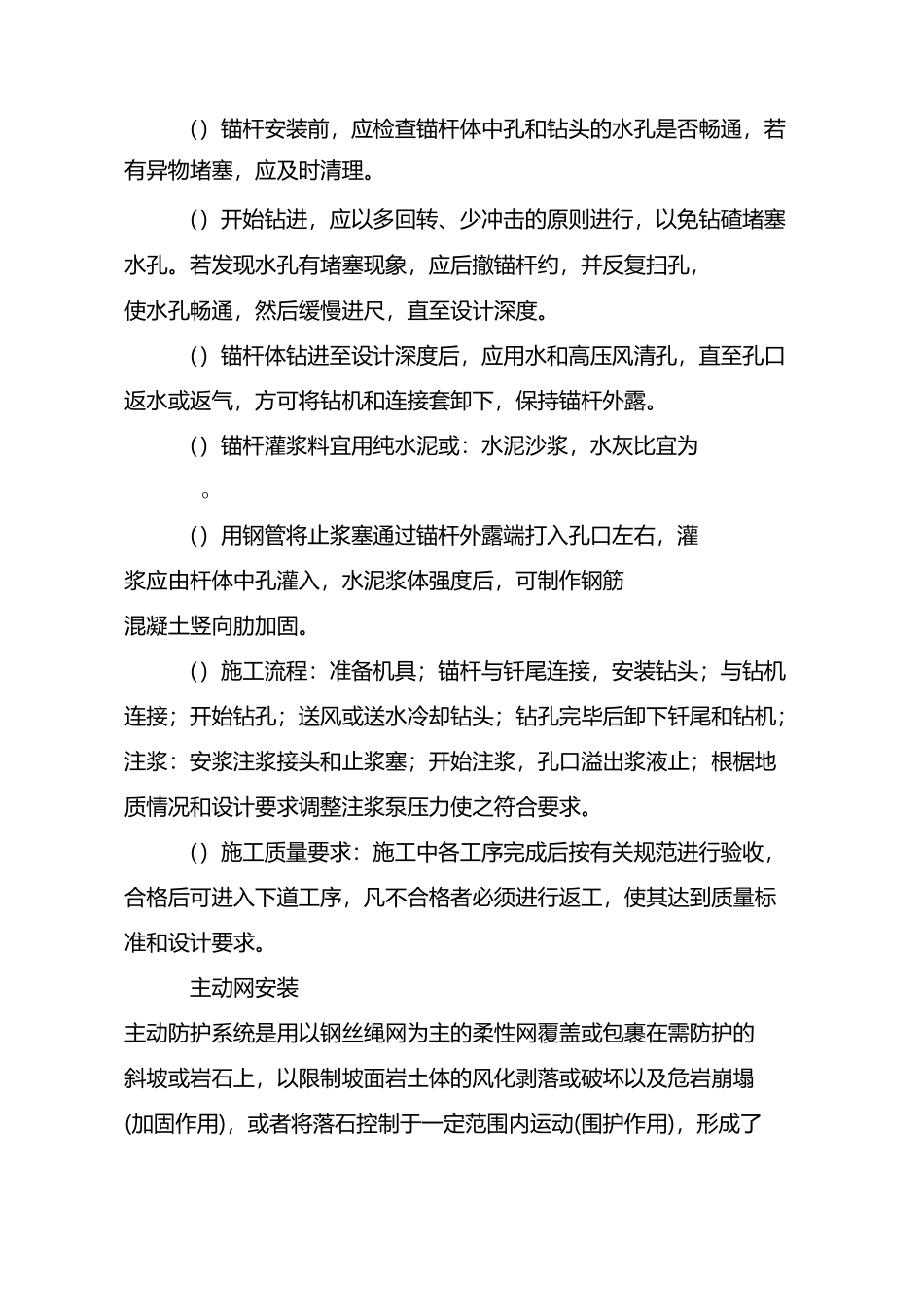

锚杆施工工艺()锚杆安装前,应检查锚杆体中孔和钻头的水孔是否畅通,若有异物堵塞,应及时清理
()开始钻进,应以多回转、少冲击的原则进行,以免钻碴堵塞水孔
若发现水孔有堵塞现象,应后撤锚杆约,并反复扫孔,使水孔畅通,然后缓慢进尺,直至设计深度
()锚杆体钻进至设计深度后,应用水和高压风清孔,直至孔口返水或返气,方可将钻机和连接套卸下,保持锚杆外露
()锚杆灌浆料宜用纯水泥或:水泥沙浆,水灰比宜为O()用钢管将止浆塞通过锚杆外露端打入孔口左右,灌浆应由杆体中孔灌入,水泥浆体强度后,可制作钢筋混凝土竖向肋加固

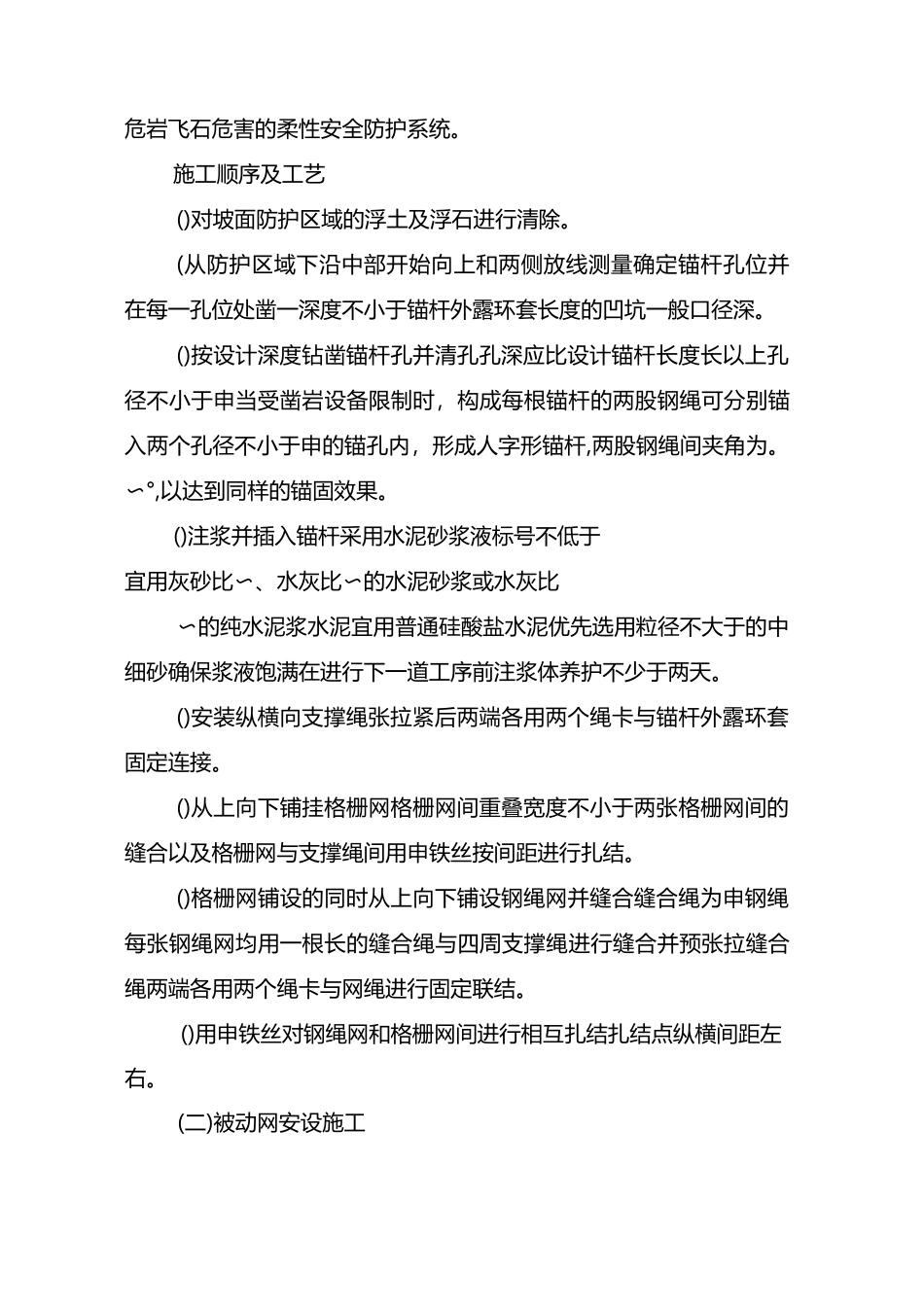

()施工流程:准备机具;锚杆与钎尾连接,安装钻头;与钻机连接;开始钻孔;送风或送水冷却钻头;钻孔完毕后卸下钎尾和钻机;注浆:安浆注浆接头和止浆塞;开始注浆,孔口溢出浆液止;根椐地质情况和设计要求调整注浆泵压力使之符合要求
