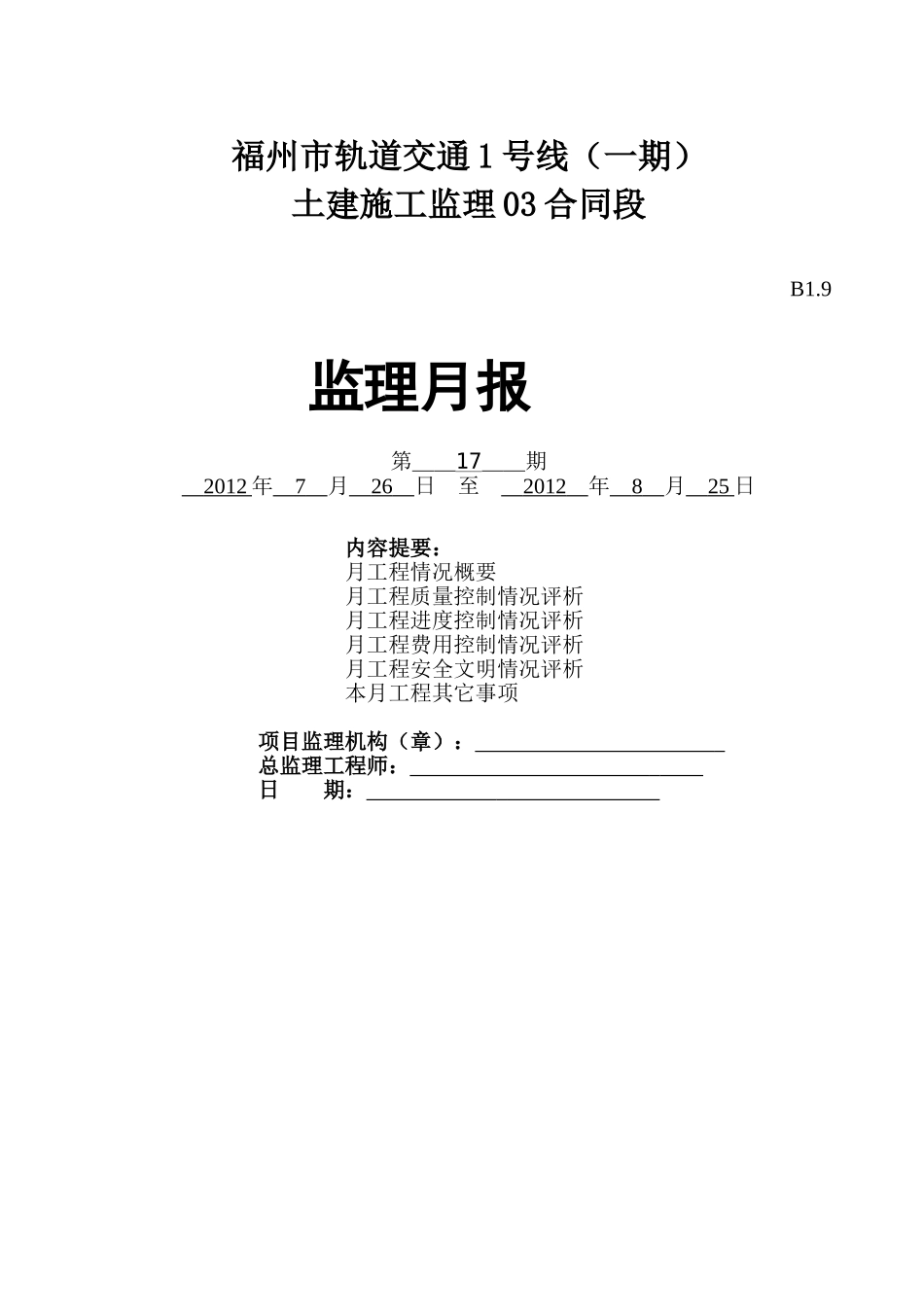

福州市轨道交通1号线(一期)土建施工监理03合同段B1
9监理月报第__17__期2012年7月26日至2012年8月25日内容提要:月工程情况概要月工程质量控制情况评析月工程进度控制情况评析月工程费用控制情况评析月工程安全文明情况评析本月工程其它事项项目监理机构(章):总监理工程师:日期:本月工程情况概要本月工程情况概要B1

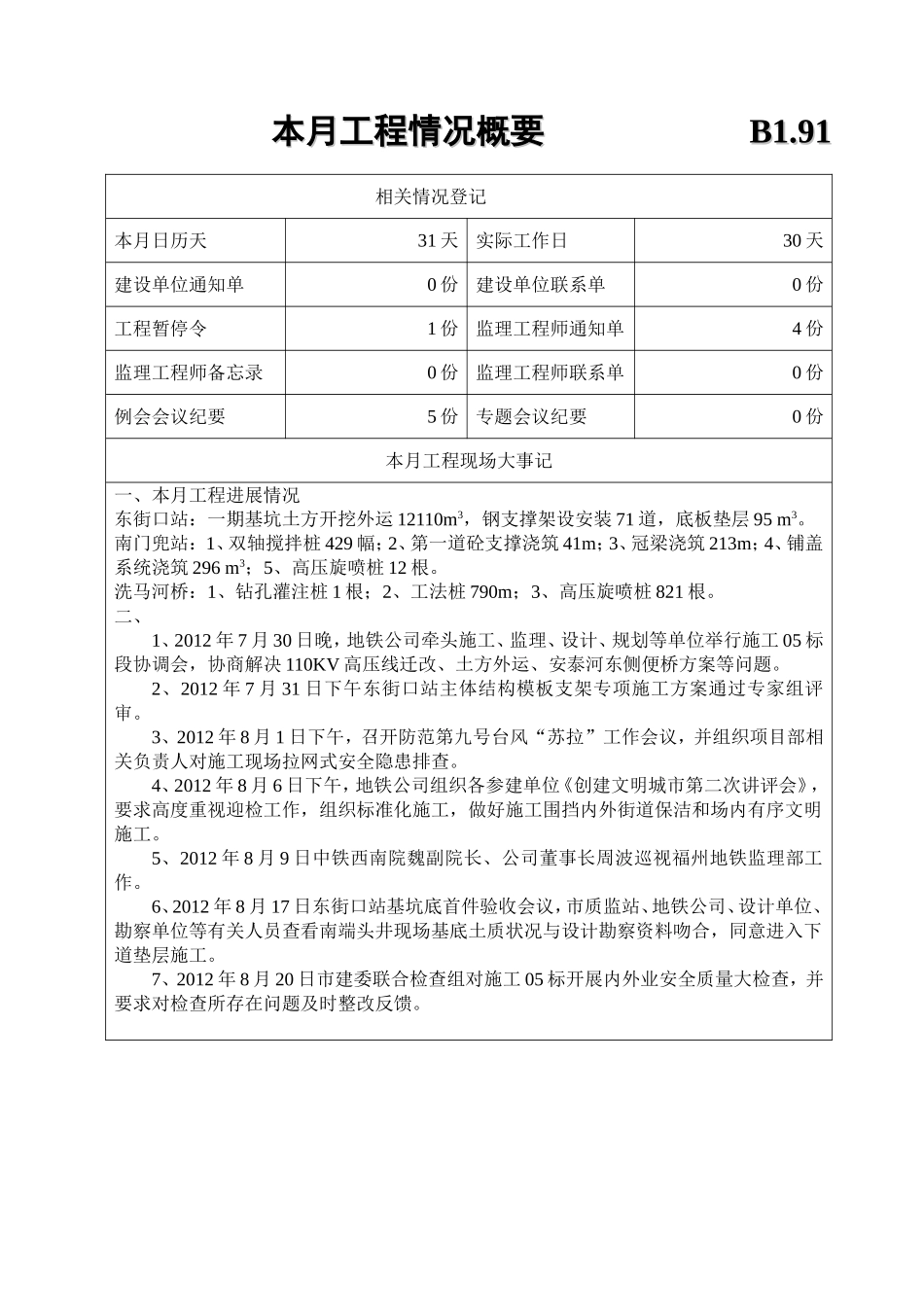

91相关情况登记本月日历天31天实际工作日30天建设单位通知单0份建设单位联系单0份工程暂停令1份监理工程师通知单4份监理工程师备忘录0份监理工程师联系单0份例会会议纪要5份专题会议纪要0份本月工程现场大事记一、本月工程进展情况东街口站:一期基坑土方开挖外运12110m3,钢支撑架设安装71道,底板垫层95m3
南门兜站:1、双轴搅拌桩429幅;2、第一道砼支撑浇筑41m;3、冠梁浇筑213m;4、铺盖系统浇筑296m3;5、高压旋喷桩12根
洗马河桥:1、钻孔灌注桩1根;2、工法桩790m;3、高压旋喷桩821根
二、1、2012年7月30日晚,地铁公司牵头施工、监理、设计、规划等单位举行施工05标段协调会,协商解决110KV高压线迁改、土方外运、安泰河东侧便桥方案等问题
2、2012年7月31日下午东街口站主体结构模板支架专项施工方案通过专家组评审
3、2012年8月1日下午,召开防范第九号台风“苏拉”工作会议,并组织项目部相关负责人对施工现场拉网式安全隐患排查
4、2012年8月6日下午,地铁公司组织各参建单位《创建文明城市第二次讲评会》,要求高度重视迎检工作,组织标准化施工,做好施工围挡内外街道保洁和场内有序文明施工
5、2012年8月9日中铁西南院魏副院长、公司董事长周波巡视福州地铁监理部工作

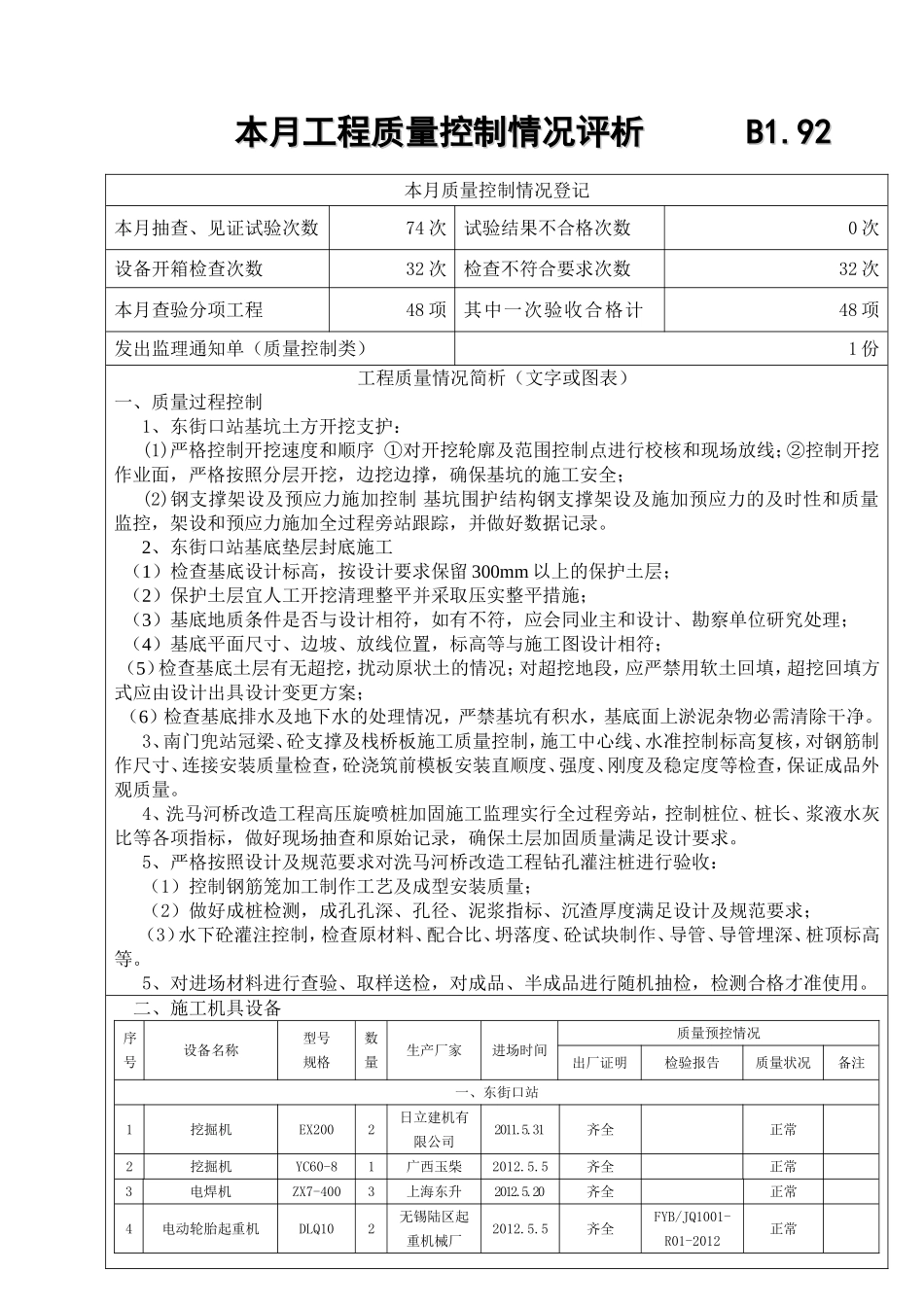

6、2012年8月17日东街口站基坑底首件验收会议,市质监站、地铁公司、设计单位、勘察单位等有关人员查看南端头井现场基底土质状况与设计勘察
