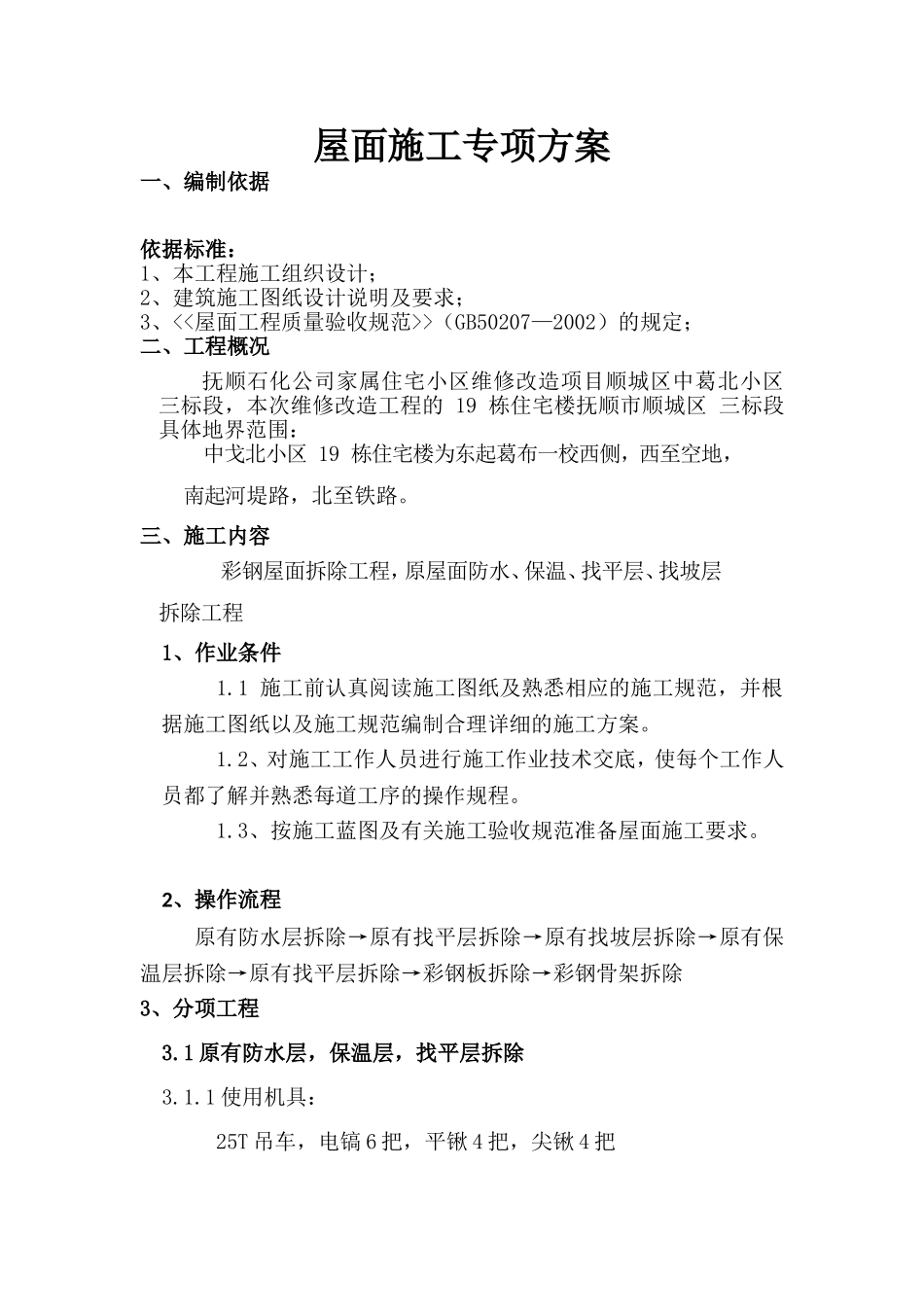

屋面施工专项方案一、编制依据依据标准:1、本工程施工组织设计;2、建筑施工图纸设计说明及要求;3、(GB50207—2002)的规定;二、工程概况抚顺石化公司家属住宅小区维修改造项目顺城区中葛北小区三标段,本次维修改造工程的19栋住宅楼抚顺市顺城区三标段具体地界范围:中戈北小区19栋住宅楼为东起葛布一校西侧,西至空地,南起河堤路,北至铁路
三、施工内容彩钢屋面拆除工程,原屋面防水、保温、找平层、找坡层拆除工程1、作业条件1
1施工前认真阅读施工图纸及熟悉相应的施工规范,并根据施工图纸以及施工规范编制合理详细的施工方案
2、对施工工作人员进行施工作业技术交底,使每个工作人员都了解并熟悉每道工序的操作规程
3、按施工蓝图及有关施工验收规范准备屋面施工要求
2、操作流程原有防水层拆除→原有找平层拆除→原有找坡层拆除→原有保温层拆除→原有找平层拆除→彩钢板拆除→彩钢骨架拆除3、分项工程3
1原有防水层,保温层,找平层拆除3
1使用机具:25T吊车,电镐6把,平锹4把,尖锹4把3

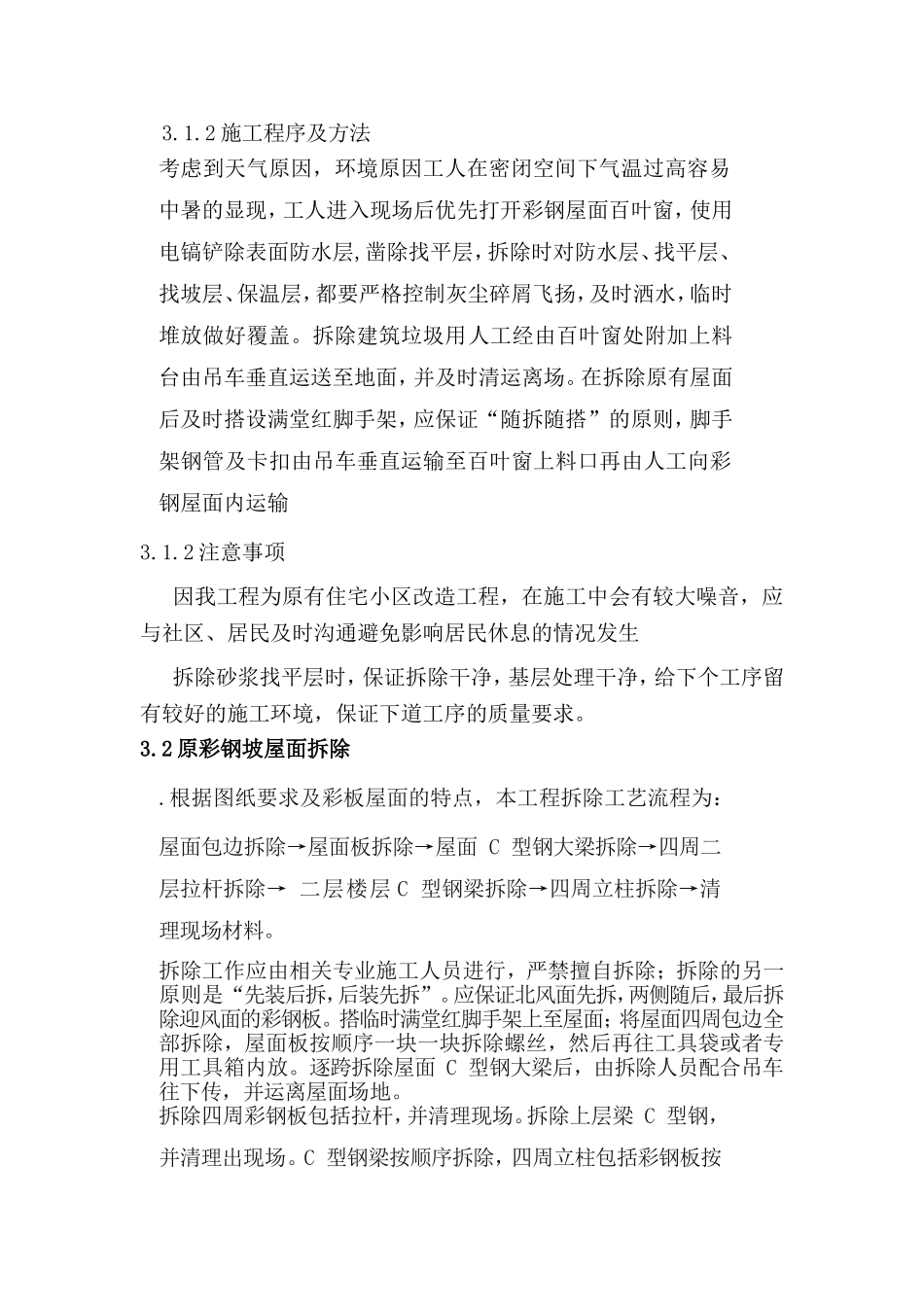

2施工程序及方法考虑到天气原因,环境原因工人在密闭空间下气温过高容易中暑的显现,工人进入现场后优先打开彩钢屋面百叶窗,使用电镐铲除表面防水层,凿除找平层,拆除时对防水层、找平层、找坡层、保温层,都要严格控制灰尘碎屑飞扬,及时洒水,临时堆放做好覆盖
拆除建筑垃圾用人工经由百叶窗处附加上料台由吊车垂直运送至地面,并及时清运离场
在拆除原有屋面后及时搭设满堂红脚手架,应保证“随拆随搭”的原则,脚手架钢管及卡扣由吊车垂直运输至百叶窗上料口再由人工向彩钢屋面内运输3
2注意事项因我工程为原有住宅小区改造工程,在施工中会有较大噪音,应与社区、居民及时沟通避免影响居民休息的情况发生拆除砂浆找平层时,保证拆除干净,基层处理干净,给下个工序留有较好的施工环境,保证下道工序的质量要求

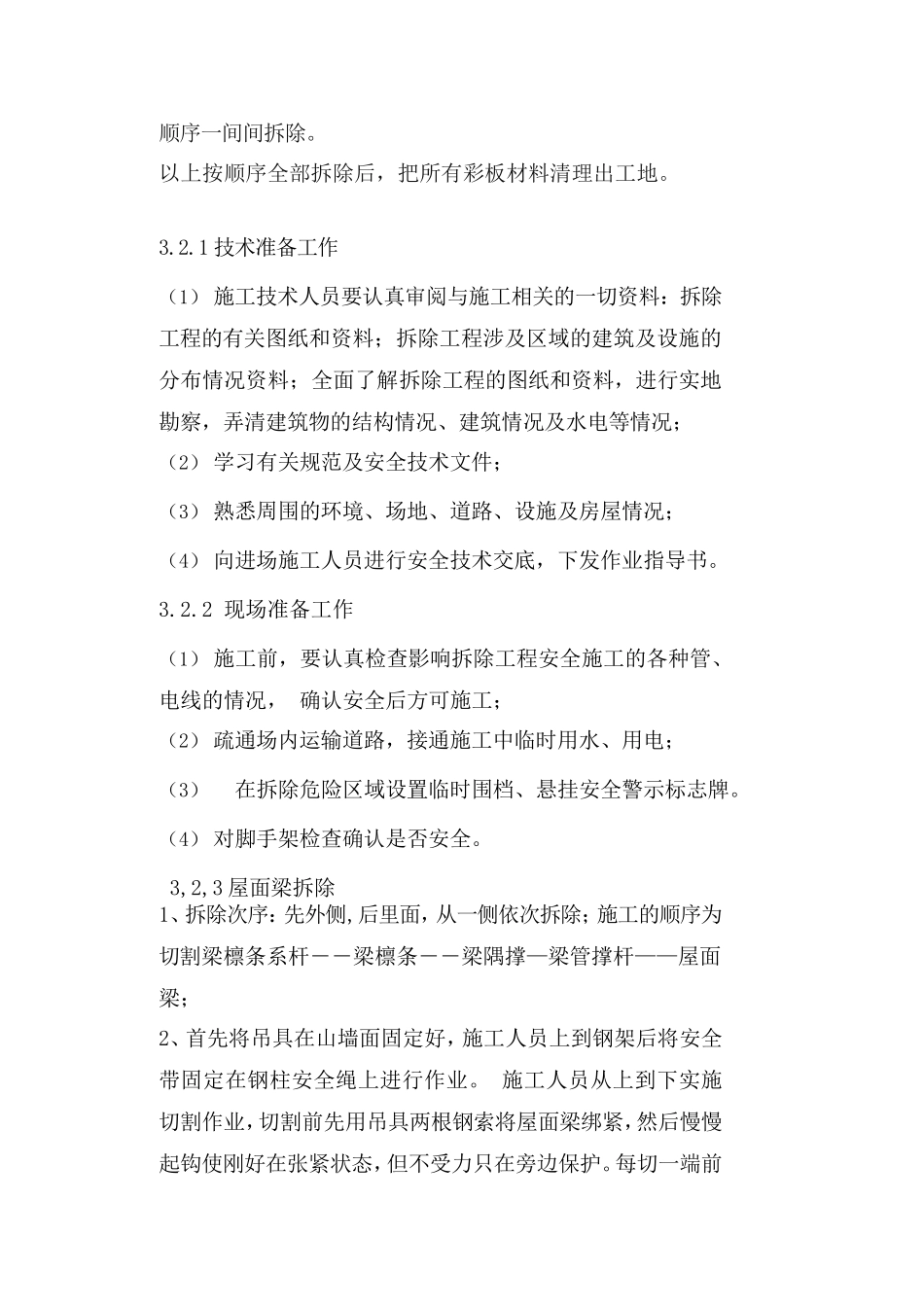

2原彩钢坡屋面拆除
