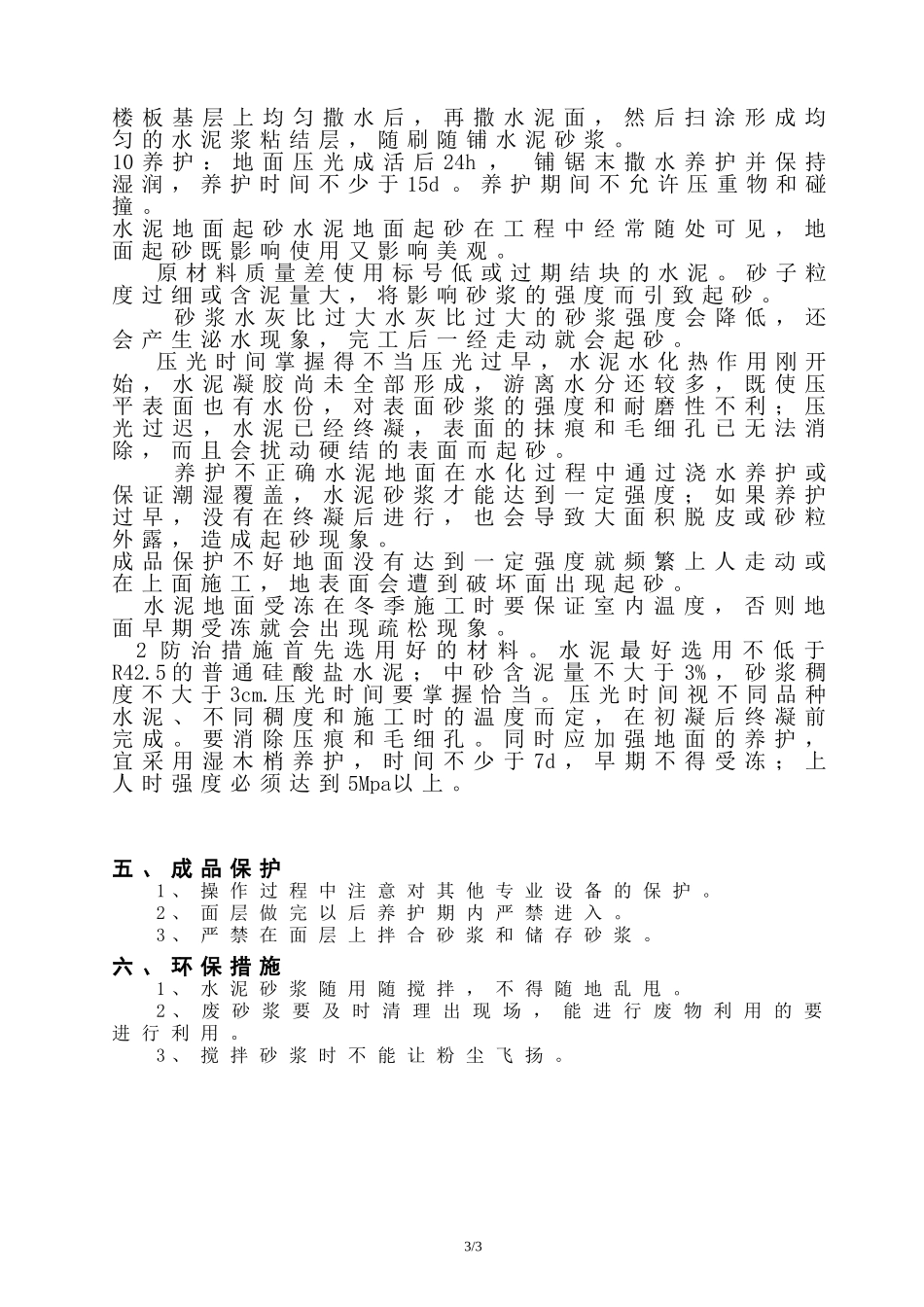

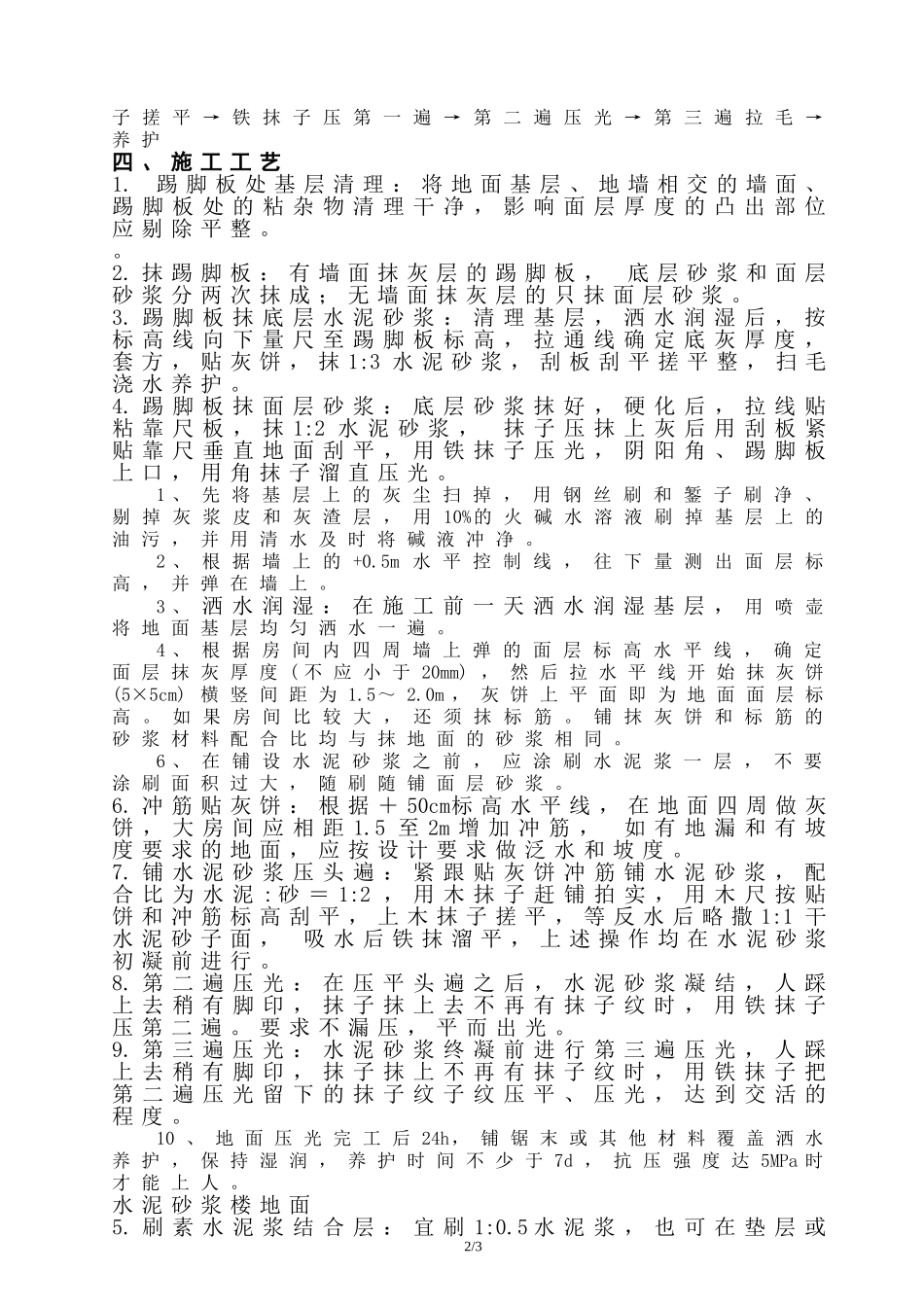

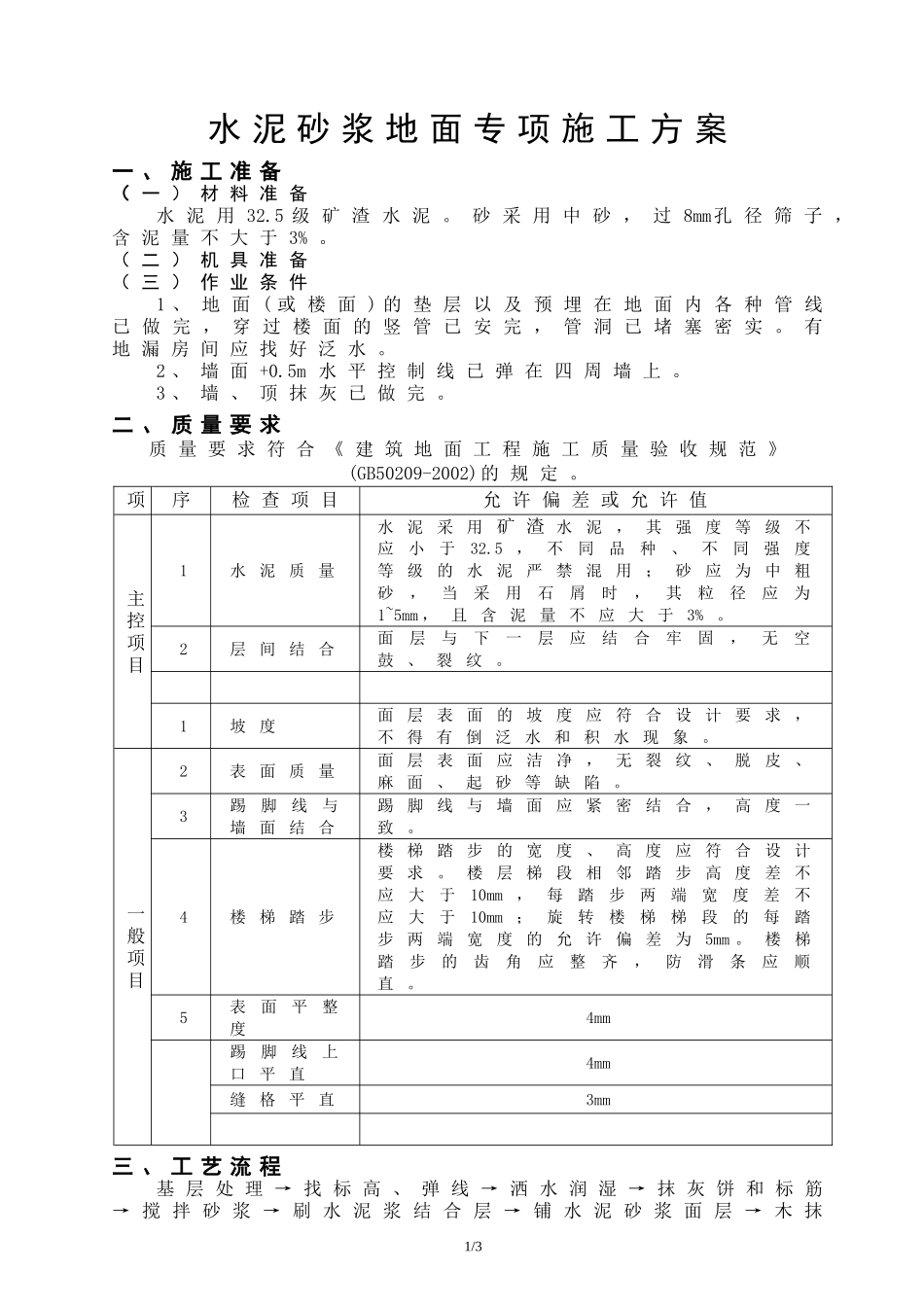

水泥砂浆地面专项施工方案一、施工准备(一)材料准备水泥用32
5级矿渣水泥
砂采用中砂,过8mm孔径筛子,含泥量不大于3%
(二)机具准备(三)作业条件1、地面(或楼面)的垫层以及预埋在地面内各种管线已做完,穿过楼面的竖管已安完,管洞已堵塞密实
有地漏房间应找好泛水
2、墙面+0
5m水平控制线已弹在四周墙上
3、墙、顶抹灰已做完
二、质量要求质量要求符合《建筑地面工程施工质量验收规范》(GB50209-2002)的规定
项序检查项目允许偏差或允许值主控项目1水泥质量水泥采用矿渣水泥,其强度等级不应小于32
5,不同品种、不同强度等级的水泥严禁混用;砂应为中粗砂,当采用石屑时,其粒径应为1~5mm,且含泥量不应大于3%
2层间结合面层与下一层应结合牢固,无空鼓、裂纹
1坡度面层表面的坡度应符合设计要求,不得有倒泛水和积水现象
一般项目2表面质量面层表面应洁净,无裂纹、脱皮、麻面、起砂等缺陷
3踢脚线与墙面结合踢脚线与墙面应紧密结合,高度一致
4楼梯踏步楼梯踏步的宽度、高度应符合设计要求
楼层梯段相邻踏步高度差不应大于10mm,每踏步两端宽度差不应大于10mm;旋转楼梯梯段的每踏步两端宽度的允许偏差为5mm
楼梯踏步的齿角应整齐,防滑条应顺直
5表面平整度4mm踢脚线上口平直4mm缝格平直3mm三、工艺流程基层处理→找标高、弹线→洒水润湿→抹灰饼和标筋→搅拌砂浆→刷水泥浆结合层→铺水泥砂浆面层→木抹1/3子搓平→铁抹子压第一遍→第二遍压光→第三遍拉毛→养护四、施工工艺1
踢脚板处基层清理:将地面基层、地墙相交的墙面、踢脚板处的粘杂物清理干净,影响面层厚度的凸出部位应剔除平整
抹踢脚板:有墙面抹灰层的踢脚板,底层砂浆和面层砂浆分两次抹成;无墙面抹灰层的只抹面层砂浆
踢脚板抹底层水泥砂浆:清理基层,洒水润湿后,按标高线向下量尺至踢脚板标高,拉通线确定底灰厚度,套方,贴灰
