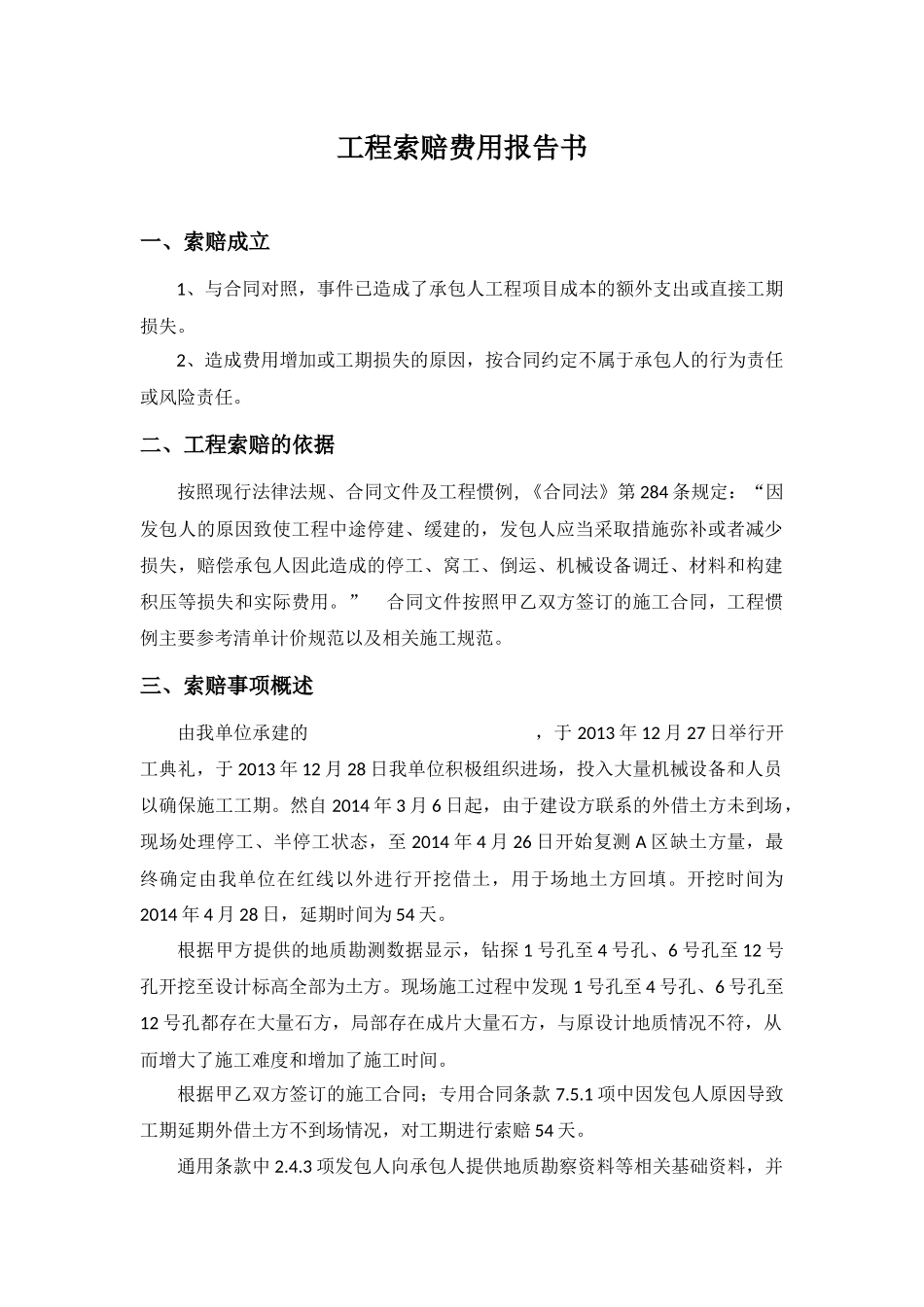

工程索赔费用报告书一、索赔成立1、与合同对照,事件已造成了承包人工程项目成本的额外支出或直接工期损失
2、造成费用增加或工期损失的原因,按合同约定不属于承包人的行为责任或风险责任
二、工程索赔的依据按照现行法律法规、合同文件及工程惯例,《合同法》第284条规定:“因发包人的原因致使工程中途停建、缓建的,发包人应当采取措施弥补或者减少损失,赔偿承包人因此造成的停工、窝工、倒运、机械设备调迁、材料和构建积压等损失和实际费用
”合同文件按照甲乙双方签订的施工合同,工程惯例主要参考清单计价规范以及相关施工规范
三、索赔事项概述由我单位承建的,于2013年12月27日举行开工典礼,于2013年12月28日我单位积极组织进场,投入大量机械设备和人员以确保施工工期
然自2014年3月6日起,由于建设方联系的外借土方未到场,现场处理停工、半停工状态,至2014年4月26日开始复测A区缺土方量,最终确定由我单位在红线以外进行开挖借土,用于场地土方回填
开挖时间为2014年4月28日,延期时间为54天
根据甲方提供的地质勘测数据显示,钻探1号孔至4号孔、6号孔至12号孔开挖至设计标高全部为土方
现场施工过程中发现1号孔至4号孔、6号孔至12号孔都存在大量石方,局部存在成片大量石方,与原设计地质情况不符,从而增大了施工难度和增加了施工时间
根据甲乙双方签订的施工合同;专用合同条款7
1项中因发包人原因导致工期延期外借土方不到场情况,对工期进行索赔54天
通用条款中2
3项发包人向承包人提供地质勘察资料等相关基础资料,并对所提供资料的真实性、准确性和完整性负责;通用条款中3
4项因基础资料存在错误、遗漏导致承包人解释或推断失实的,由发包人承担责任

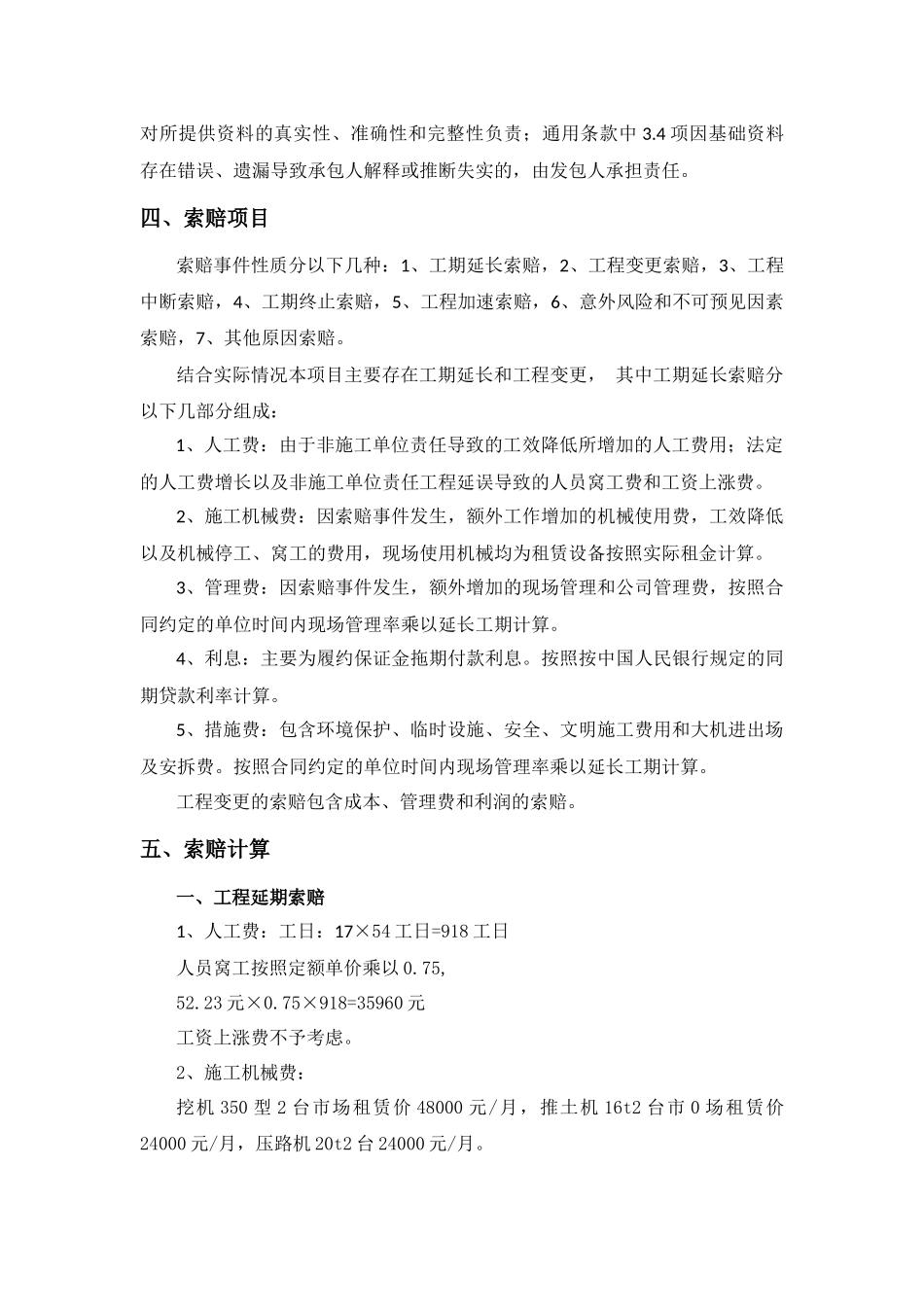

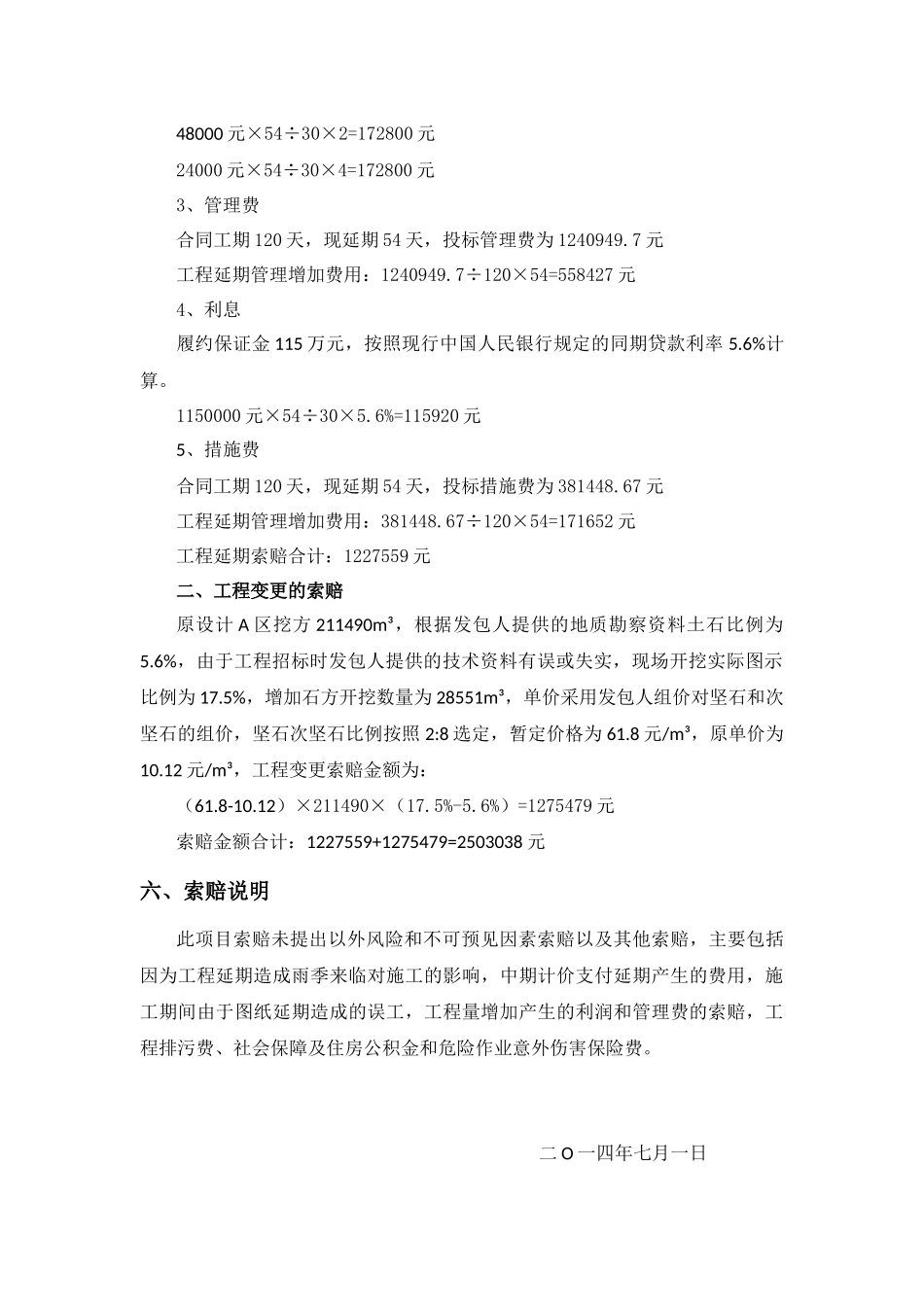

四、索赔项目索赔事件性质分以下几种:1、工期延长索赔,2、工程变更索赔,3、工程中断索赔,4、工期终止索赔,5、工程加速索赔,6、意外风险和不可
