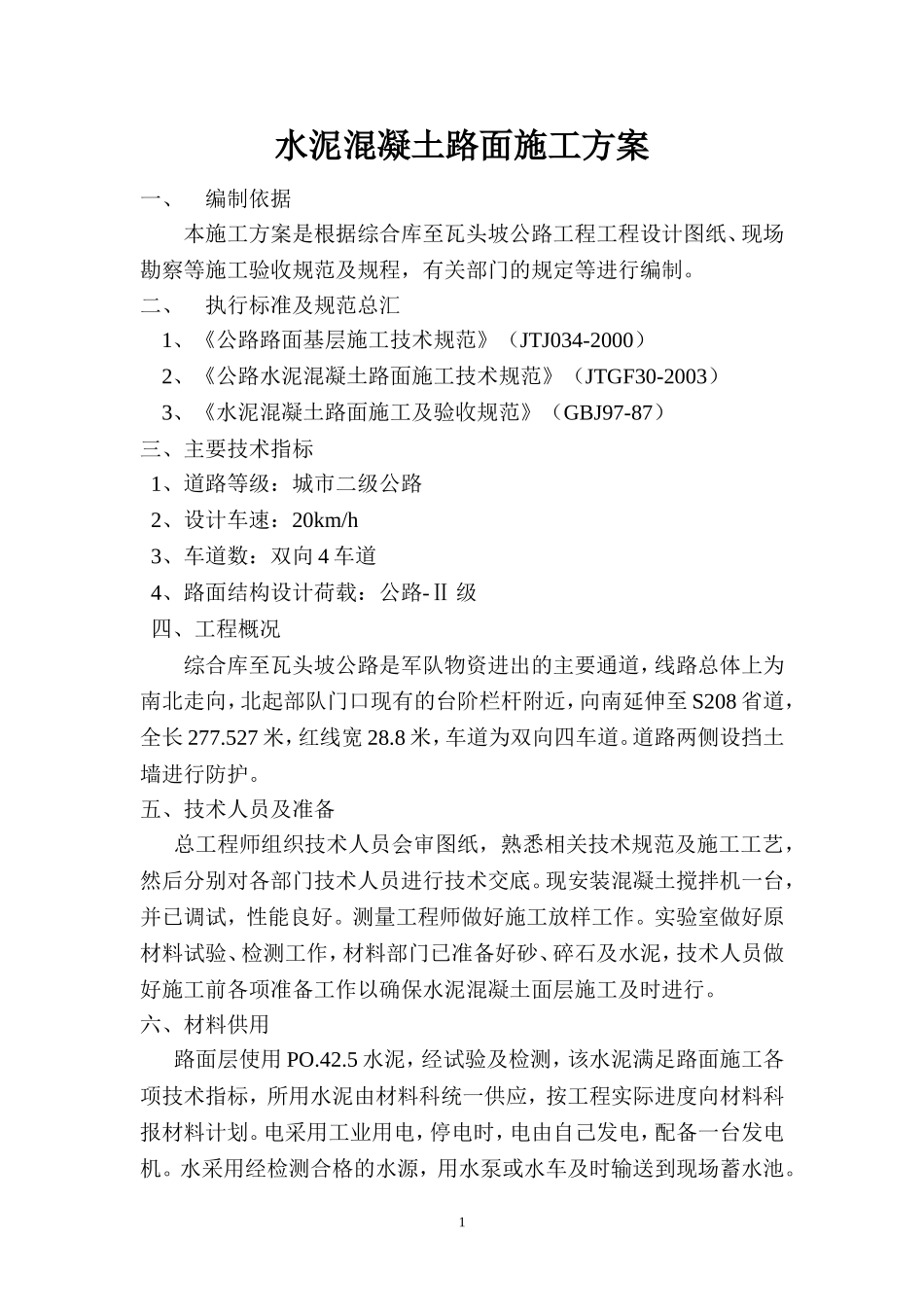

水泥混凝土路面施工方案一、编制依据本施工方案是根据综合库至瓦头坡公路工程工程设计图纸、现场勘察等施工验收规范及规程,有关部门的规定等进行编制
二、执行标准及规范总汇1、《公路路面基层施工技术规范》(JTJ034-2000)2、《公路水泥混凝土路面施工技术规范》(JTGF30-2003)3、《水泥混凝土路面施工及验收规范》(GBJ97-87)三、主要技术指标1、道路等级:城市二级公路2、设计车速:20km/h3、车道数:双向4车道4、路面结构设计荷载:公路-Ⅱ级四、工程概况综合库至瓦头坡公路是军队物资进出的主要通道,线路总体上为南北走向,北起部队门口现有的台阶栏杆附近,向南延伸至S208省道,全长277
527米,红线宽28
8米,车道为双向四车道
道路两侧设挡土墙进行防护
五、技术人员及准备总工程师组织技术人员会审图纸,熟悉相关技术规范及施工工艺,然后分别对各部门技术人员进行技术交底
现安装混凝土搅拌机一台,并已调试,性能良好
测量工程师做好施工放样工作
实验室做好原材料试验、检测工作,材料部门已准备好砂、碎石及水泥,技术人员做好施工前各项准备工作以确保水泥混凝土面层施工及时进行
六、材料供用路面层使用PO
5水泥,经试验及检测,该水泥满足路面施工各项技术指标,所用水泥由材料科统一供应,按工程实际进度向材料科报材料计划
电采用工业用电,停电时,电由自己发电,配备一台发电机
水采用经检测合格的水源,用水泵或水车及时输送到现场蓄水池

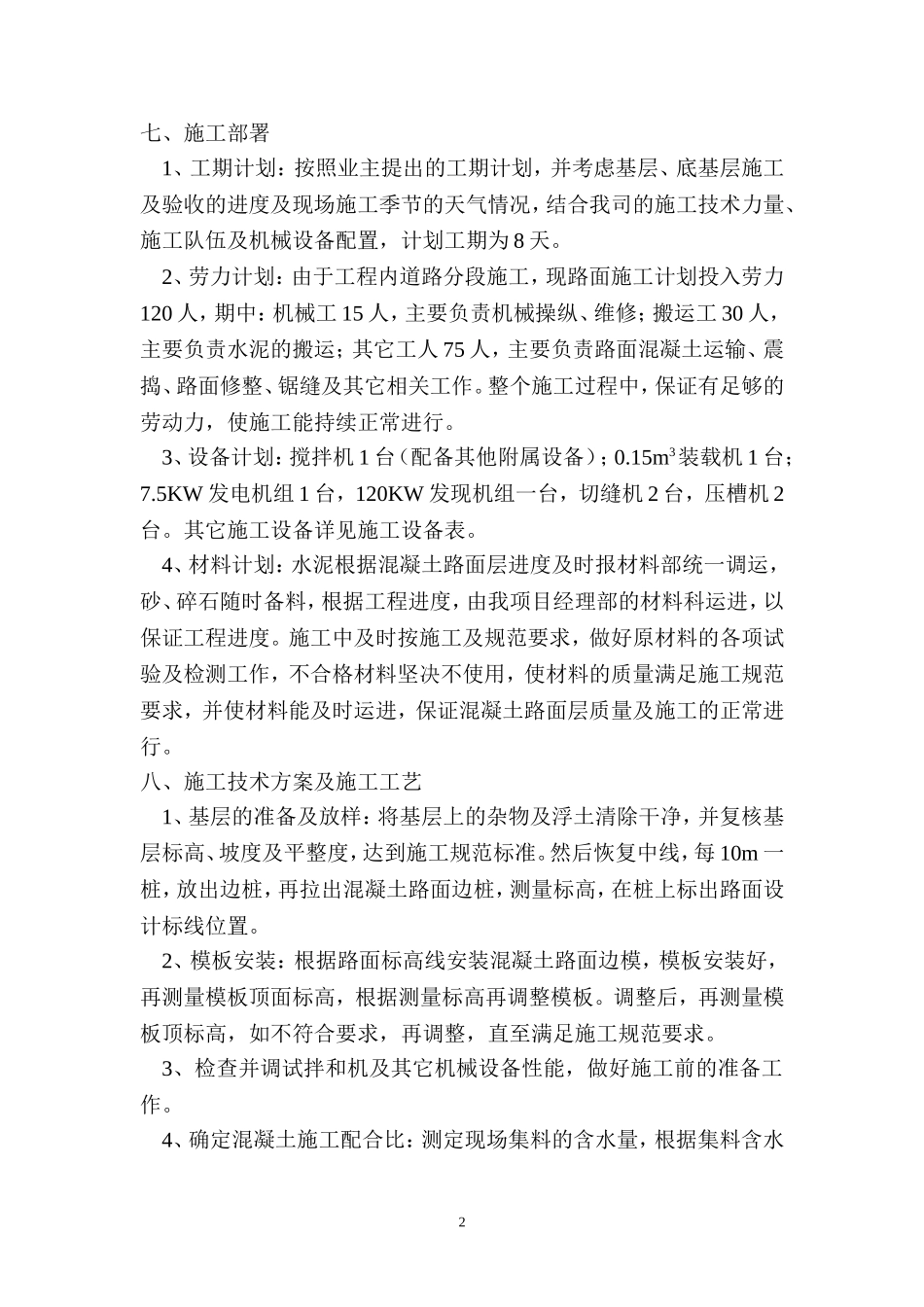

1七、施工部署1、工期计划:按照业主提出的工期计划,并考虑基层、底基层施工及验收的进度及现场施工季节的天气情况,结合我司的施工技术力量、施工队伍及机械设备配置,计划工期为8天
2、劳力计划:由于工程内道路分段施工,现路面施工计划投入劳力120人,期中:机械工15人,主要负责机械操纵、维修;搬运工30人,主要负责水泥的搬运;其它工人75人,主要
