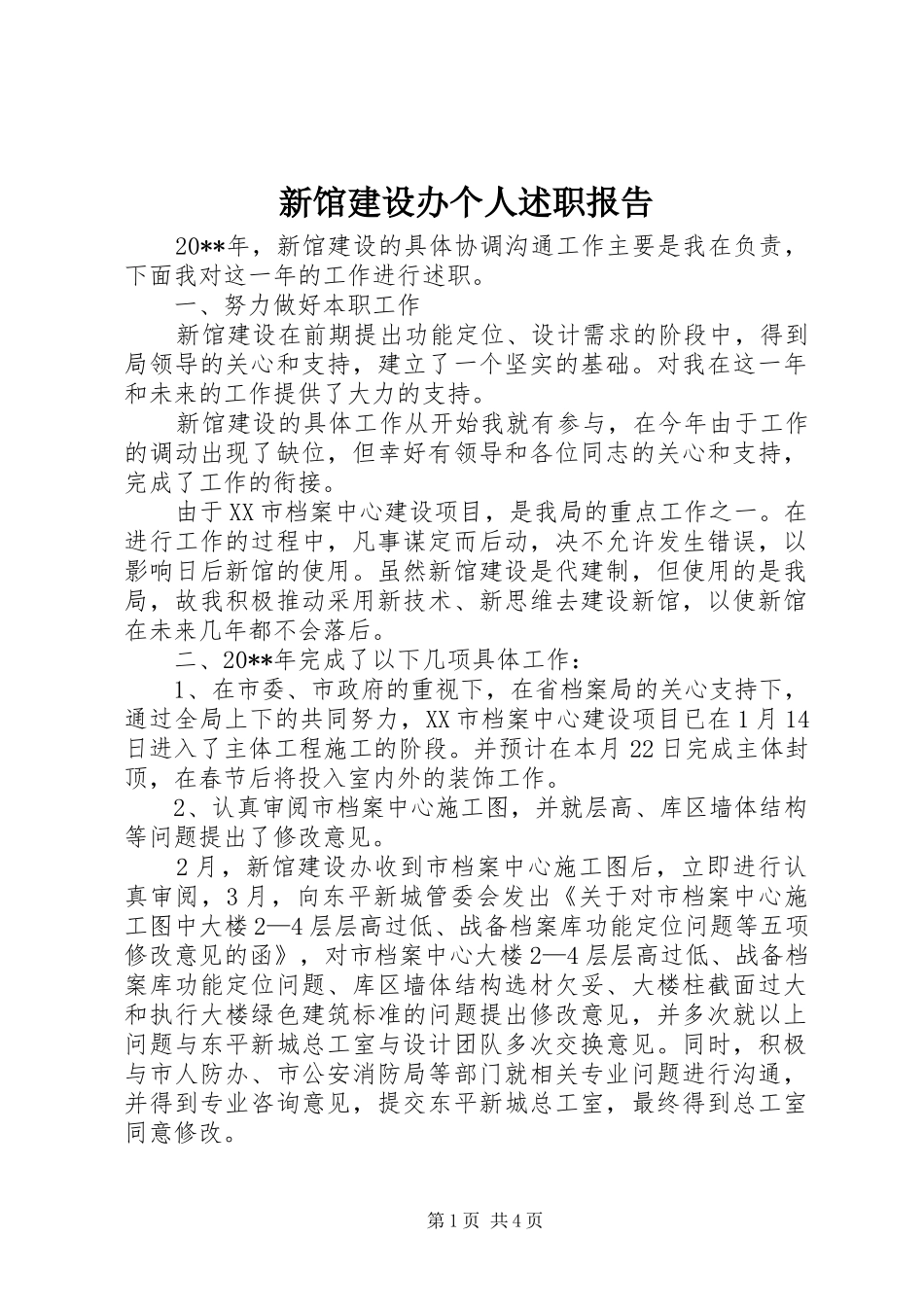

新馆建设办个人述职报告20**年,新馆建设的具体协调沟通工作主要是我在负责,下面我对这一年的工作进行述职
一、努力做好本职工作新馆建设在前期提出功能定位、设计需求的阶段中,得到局领导的关心和支持,建立了一个坚实的基础
对我在这一年和未来的工作提供了大力的支持
新馆建设的具体工作从开始我就有参与,在今年由于工作的调动出现了缺位,但幸好有领导和各位同志的关心和支持,完成了工作的衔接
由于XX市档案中心建设项目,是我局的重点工作之一
在进行工作的过程中,凡事谋定而后动,决不允许发生错误,以影响日后新馆的使用
虽然新馆建设是代建制,但使用的是我局,故我积极推动采用新技术、新思维去建设新馆,以使新馆在未来几年都不会落后
二、20**年完成了以下几项具体工作:1、在市委、市政府的重视下,在省档案局的关心支持下,通过全局上下的共同努力,XX市档案中心建设项目已在1月14日进入了主体工程施工的阶段
并预计在本月22日完成主体封顶,在春节后将投入室内外的装饰工作
2、认真审阅市档案中心施工图,并就层高、库区墙体结构等问题提出了修改意见
2月,新馆建设办收到市档案中心施工图后,立即进行认真审阅,3月,向东平新城管委会发出《关于对市档案中心施工图中大楼2—4层层高过低、战备档案库功能定位问题等五项修改意见的函》,对市档案中心大楼2—4层层高过低、战备档案库功能定位问题、库区墙体结构选材欠妥、大楼柱截面过大和执行大楼绿色建筑标准的问题提出修改意见,并多次就以上问题与东平新城总工室与设计团队多次交换意见
同时,积极与市人防办、市公安消防局等部门就相关专业问题进行沟通,并得到专业咨询意见,提交东平新城总工室,最终得到总工室同意修改
第1页共4页就层高的问题,现总工室已发文给设计团队要求编制综合管线布局图,以有效地压缩管线所占用的空间,从而达到或高于我局对层高的要求

就库区墙体结构的问题,虽然部分砖材采
