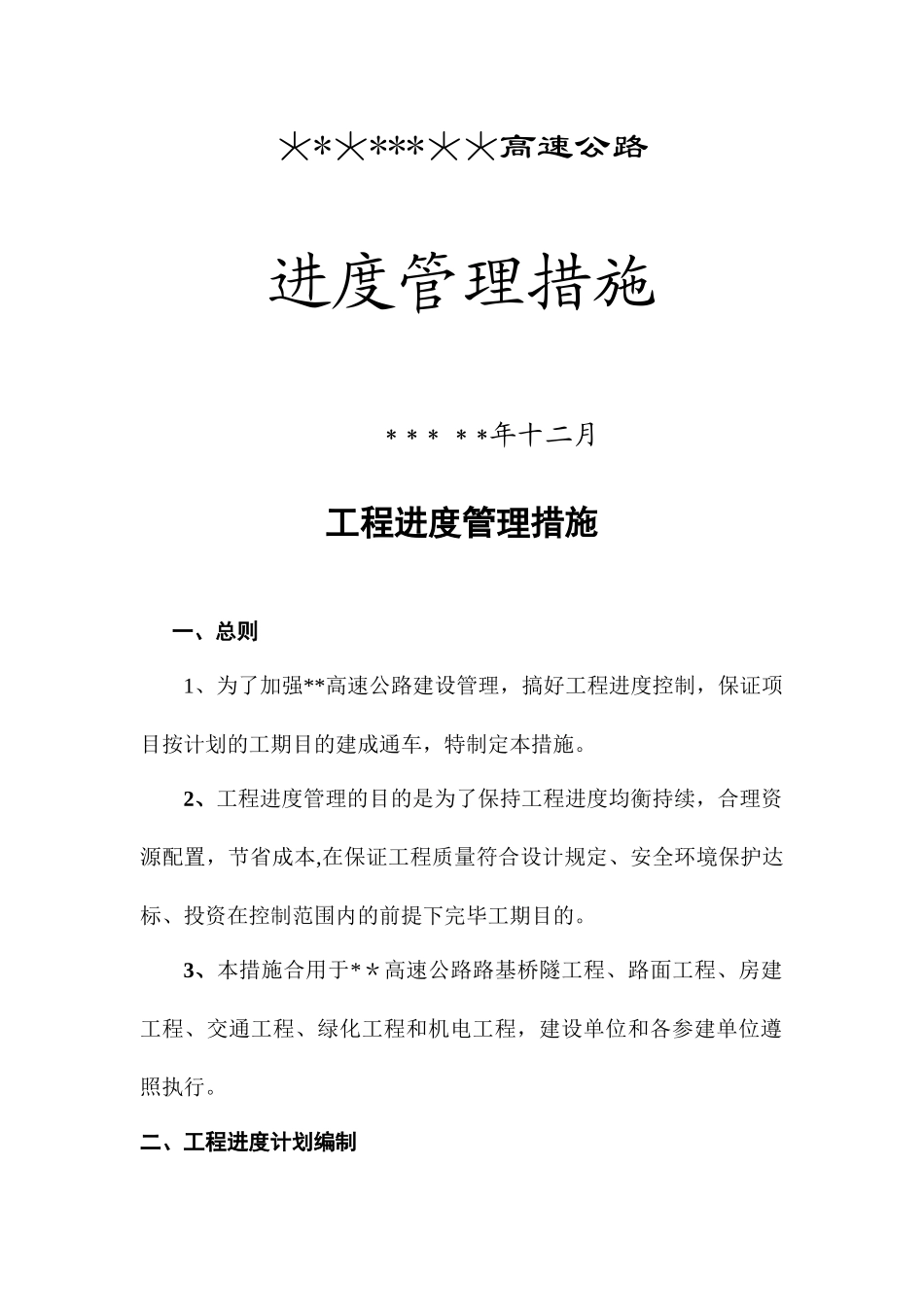

********高速公路进度管理措施*****年十二月工程进度管理措施一、总则1、为了加强**高速公路建设管理,搞好工程进度控制,保证项目按计划的工期目的建成通车,特制定本措施
2、工程进度管理的目的是为了保持工程进度均衡持续,合理资源配置,节省成本,在保证工程质量符合设计规定、安全环境保护达标、投资在控制范围内的前提下完毕工期目的
3、本措施合用于**高速公路路基桥隧工程、路面工程、房建工程、交通工程、绿化工程和机电工程,建设单位和各参建单位遵照执行

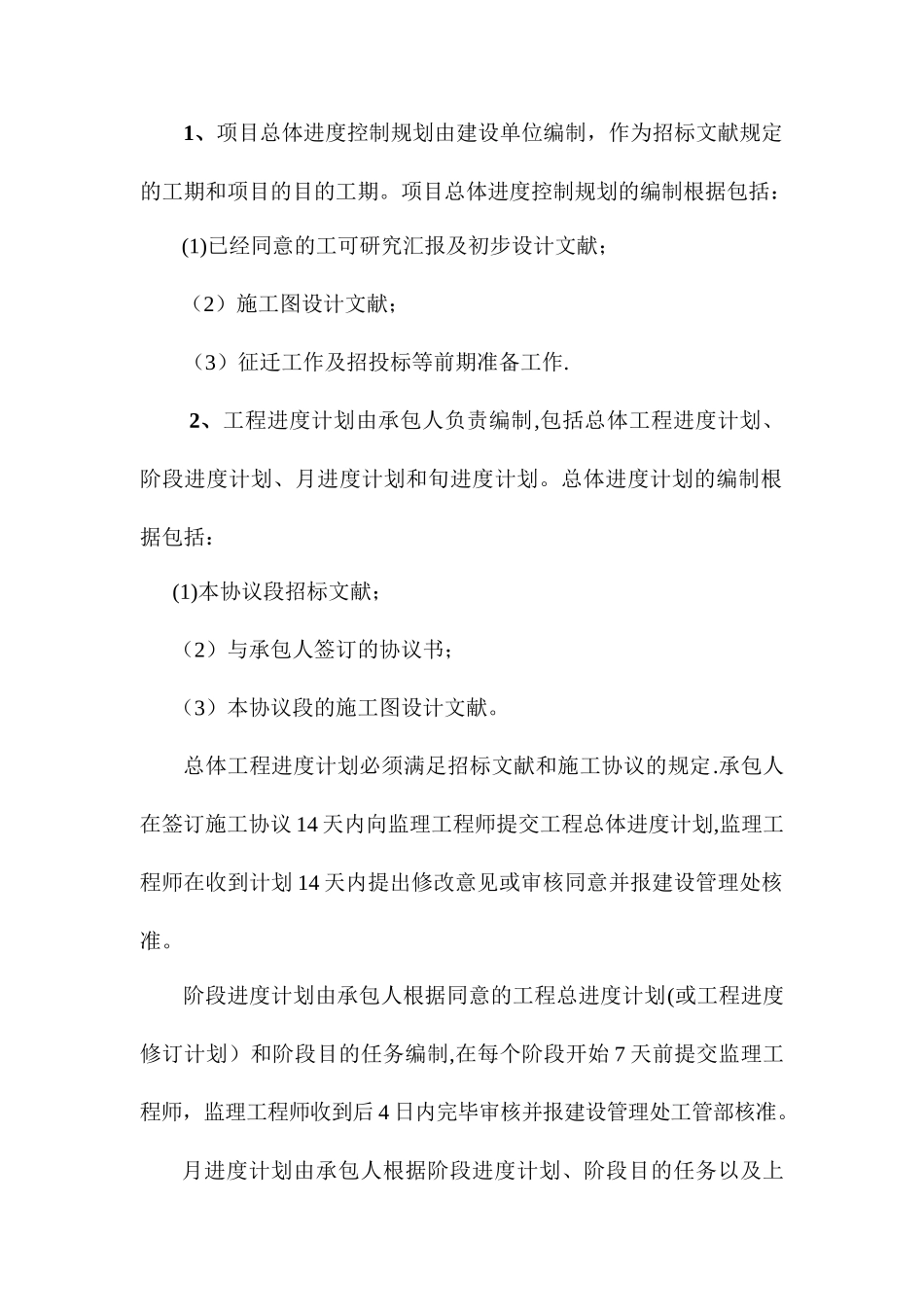

二、工程进度计划编制1、项目总体进度控制规划由建设单位编制,作为招标文献规定的工期和项目的目的工期
项目总体进度控制规划的编制根据包括:(1)已经同意的工可研究汇报及初步设计文献;(2)施工图设计文献;(3)征迁工作及招投标等前期准备工作
2、工程进度计划由承包人负责编制,包括总体工程进度计划、阶段进度计划、月进度计划和旬进度计划
总体进度计划的编制根据包括:(1)本协议段招标文献;(2)与承包人签订的协议书;(3)本协议段的施工图设计文献
总体工程进度计划必须满足招标文献和施工协议的规定
承包人在签订施工协议14天内向监理工程师提交工程总体进度计划,监理工程师在收到计划14天内提出修改意见或审核同意并报建设管理处核准
阶段进度计划由承包人根据同意的工程总进度计划(或工程进度修订计划)和阶段目的任务编制,在每个阶段开始7天前提交监理工程师,监理工程师收到后4日内完毕审核并报建设管理处工管部核准
月进度计划由承包人根据阶段进度计划、阶段目的任务以及上月计划完毕状况进行编制,在每月25日前提交下月进度计划,监理工程师审批后执行,报建设管理处工管部立案
月进度计划按分项工程细目,以天为单位编制
旬进度计划是对月进度计划的分解,以旬计划的贯彻保证月计划完毕,月计划的贯彻保证阶段计划完毕,阶段计划的贯彻保证总工期目的实现
3、进度计划
