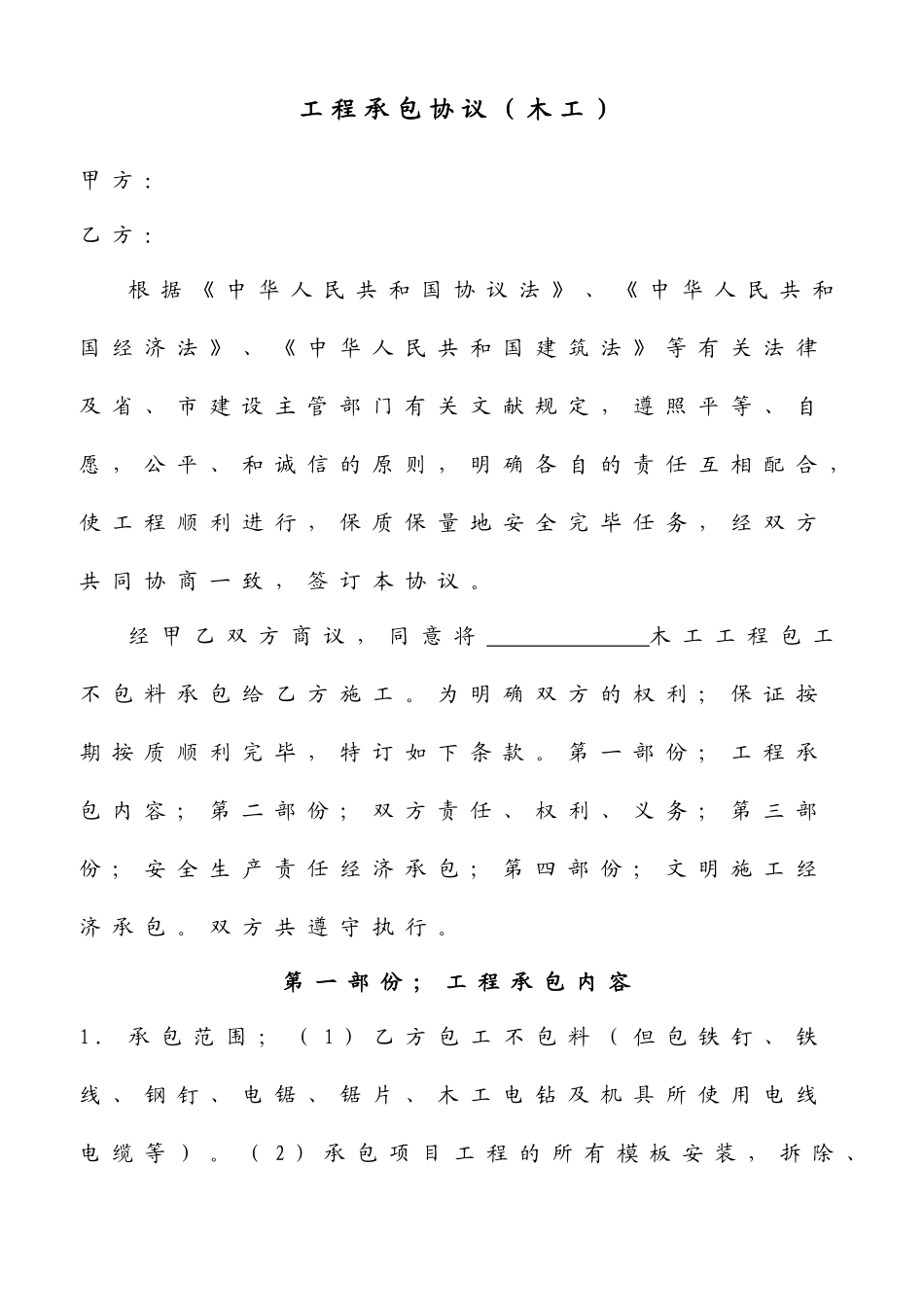

工程承包协议(木工)甲方:乙方:根据《中华人民共和国协议法》、《中华人民共和国经济法》、《中华人民共和国建筑法》等有关法律及省、市建设主管部门有关文献规定,遵照平等、自愿,公平、和诚信的原则,明确各自的责任互相配合,使工程顺利进行,保质保量地安全完毕任务,经双方共同协商一致,签订本协议
经甲乙双方商议,同意将木工工程包工不包料承包给乙方施工
为明确双方的权利;保证按期按质顺利完毕,特订如下条款
第一部份;工程承包内容;第二部份;双方责任、权利、义务;第三部份;安全生产责任经济承包;第四部份;文明施工经济承包
双方共遵守执行
第一部份;工程承包内容1.承包范围;(1)乙方包工不包料(但包铁钉、铁线、钢钉、电锯、锯片、木工电钻及机具所使用电线电缆等)

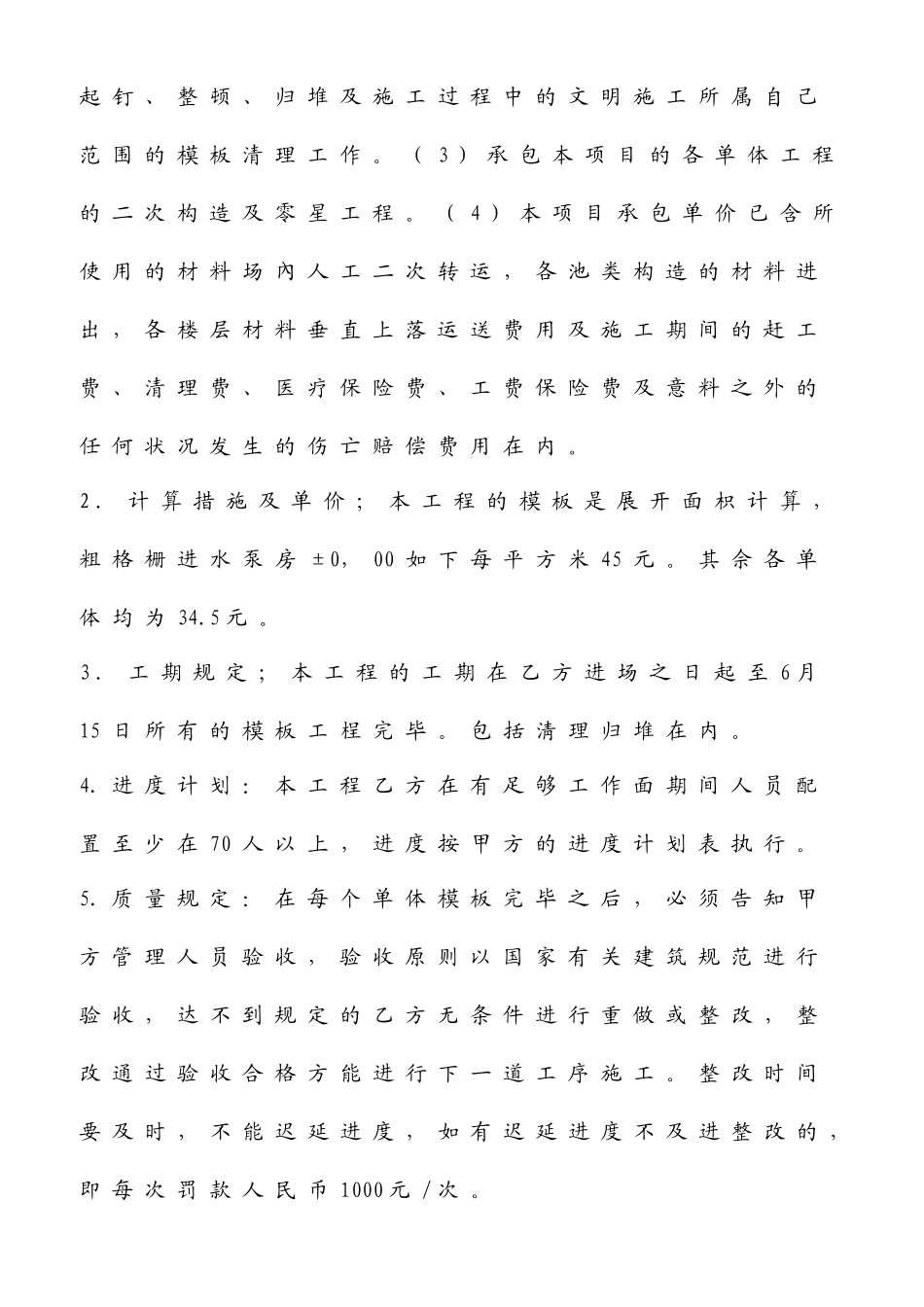

(2)承包项目工程的所有模板安装,拆除、起钉、整顿、归堆及施工过程中的文明施工所属自己范围的模板清理工作
(3)承包本项目的各单体工程的二次构造及零星工程
(4)本项目承包单价已含所使用的材料场內人工二次转运,各池类构造的材料进出,各楼层材料垂直上落运送费用及施工期间的赶工费、清理费、医疗保险费、工费保险费及意料之外的任何状况发生的伤亡赔偿费用在内
2.计算措施及单价;本工程的模板是展开面枳计算,粗格栅进水泵房±0,00如下每平方米45元
其佘各单体均为34
3.工期规定;本工程的工期在乙方进场之日起至6月15日所有的模板工桯完毕
包括淸理归堆在内
进度计划:本工程乙方在有足够工作面期间人员配置至少在70人以上,进度按甲方的进度计划表执行
质量规定:在每个单体模板完毕之后,必须告知甲方管理人员验收,验收原则以国家有关建筑规范进行验收,达不到规定的乙方无条件进行重做或整改,整改通过验收合格方能进行下一道工序施工
整改时间要及时,不能迟延进度,如有迟延进度不及进整改的,即每次罚款人民币1000元/次
进度规定:按建设
