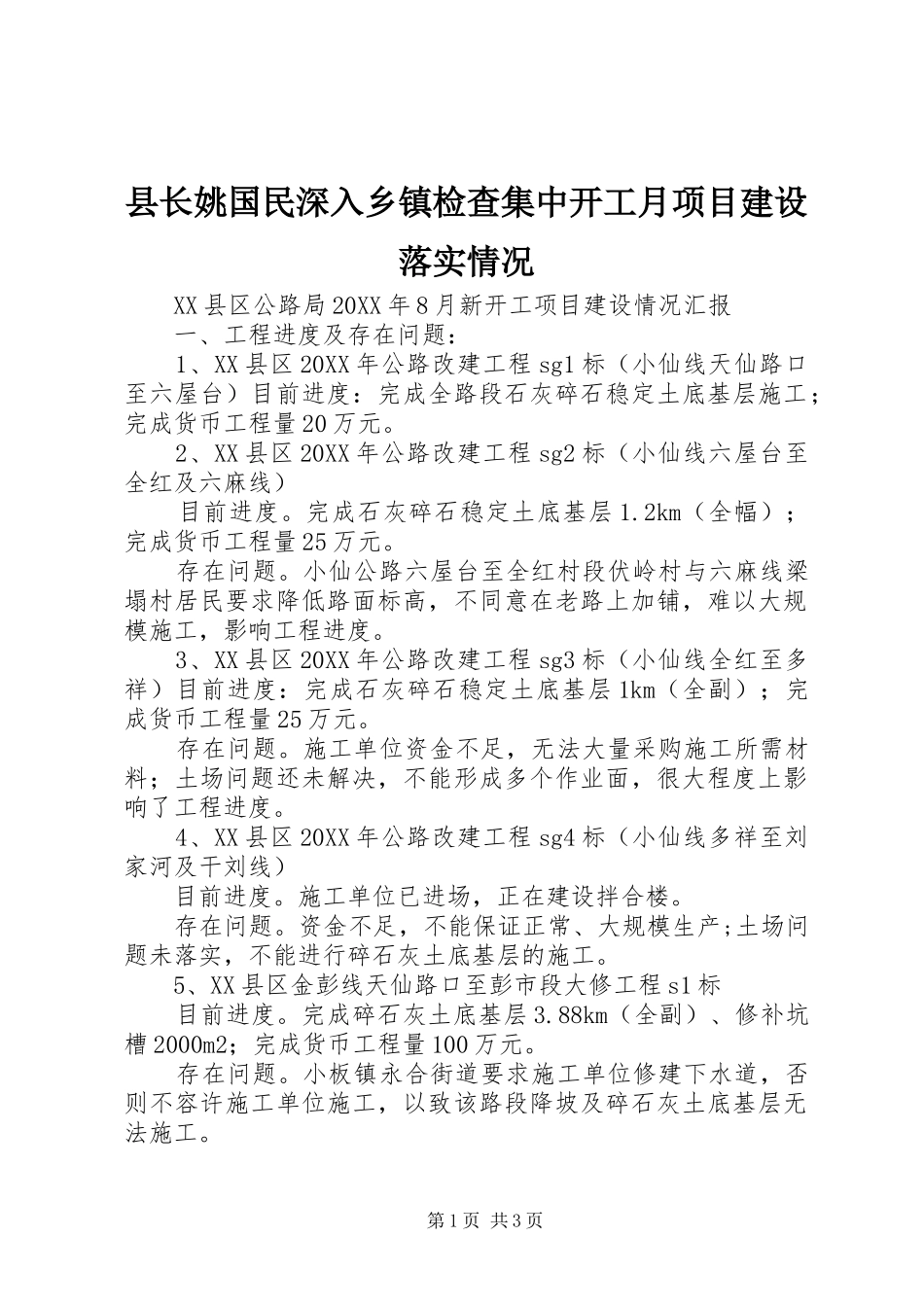

县长姚国民深入乡镇检查集中开工月项目建设落实情况XX县区公路局20XX年8月新开工项目建设情况汇报一、工程进度及存在问题:1、XX县区20XX年公路改建工程sg1标(小仙线天仙路口至六屋台)目前进度:完成全路段石灰碎石稳定土底基层施工;完成货币工程量20万元

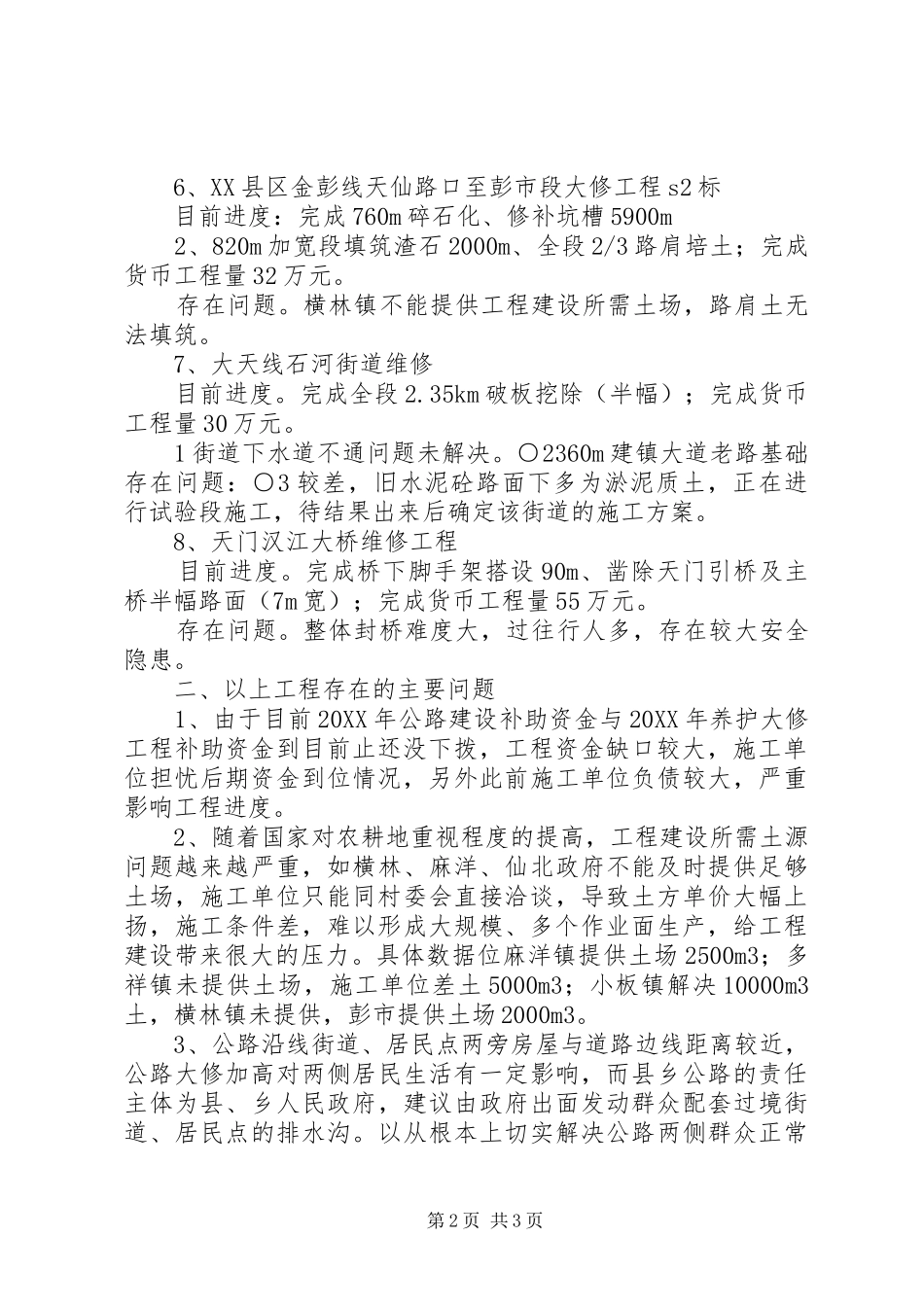

2、XX县区20XX年公路改建工程sg2标(小仙线六屋台至全红及六麻线)目前进度
完成石灰碎石稳定土底基层1
2km(全幅);完成货币工程量25万元
小仙公路六屋台至全红村段伏岭村与六麻线梁塌村居民要求降低路面标高,不同意在老路上加铺,难以大规模施工,影响工程进度
3、XX县区20XX年公路改建工程sg3标(小仙线全红至多祥)目前进度:完成石灰碎石稳定土底基层1km(全副);完成货币工程量25万元
施工单位资金不足,无法大量采购施工所需材料;土场问题还未解决,不能形成多个作业面,很大程度上影响了工程进度
4、XX县区20XX年公路改建工程sg4标(小仙线多祥至刘家河及干刘线)目前进度
施工单位已进场,正在建设拌合楼
资金不足,不能保证正常、大规模生产;土场问题未落实,不能进行碎石灰土底基层的施工
5、XX县区金彭线天仙路口至彭市段大修工程s1标目前进度
完成碎石灰土底基层3
88km(全副)、修补坑槽2000m2;完成货币工程量100万元
小板镇永合街道要求施工单位修建下水道,否则不容许施工单位施工,以致该路段降坡及碎石灰土底基层无法施工
第1页共3页6、XX县区金彭线天仙路口至彭市段大修工程s2标目前进度:完成760m碎石化、修补坑槽5900m2、820m加宽段填筑渣石2000m、全段2/3路肩培土;完成货币工程量32万元
横林镇不能提供工程建设所需土场,路肩土无法填筑
7、大天线石河街道维修目前进度
35km破板挖除(半幅);完成货币工程量30万元
