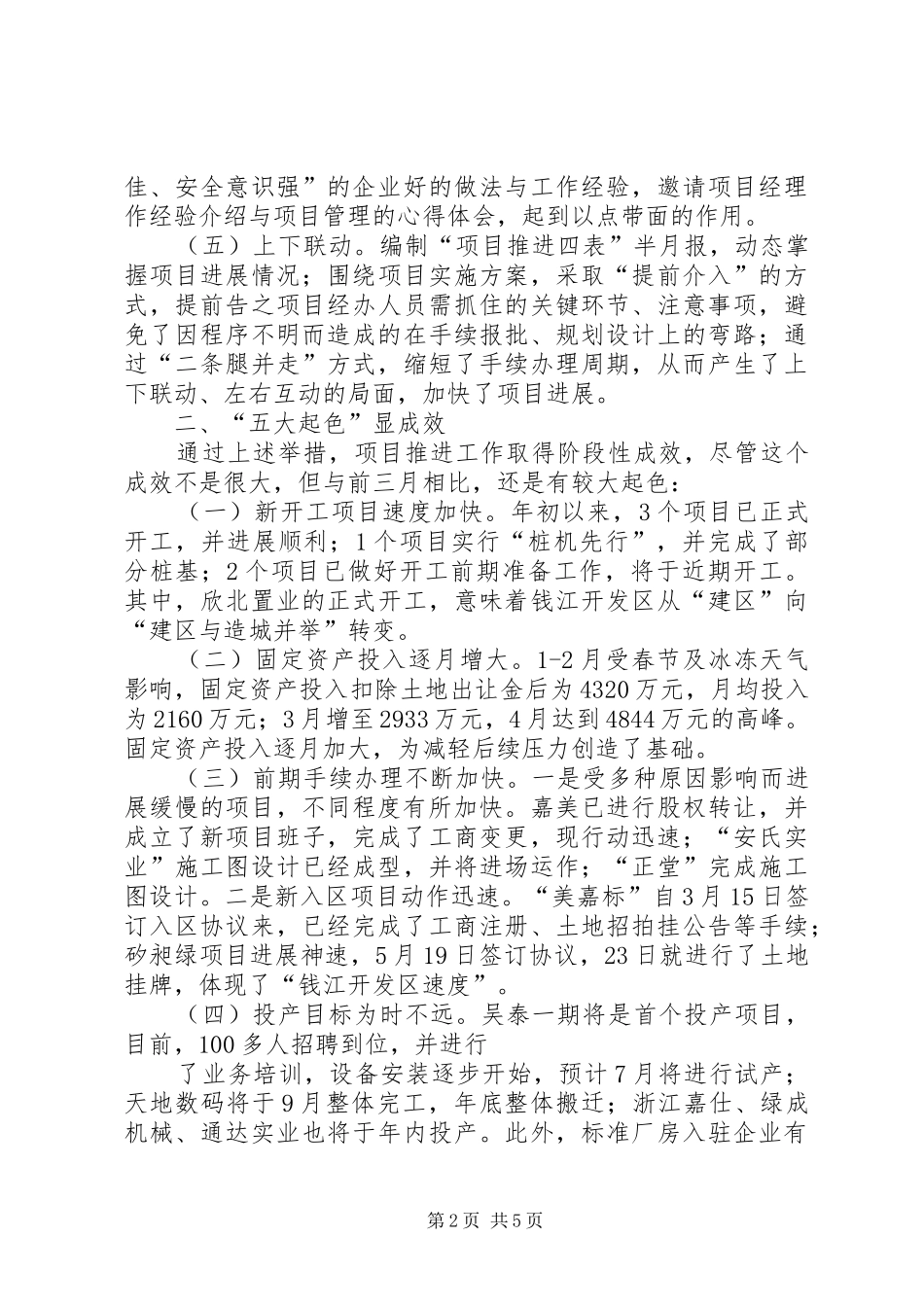

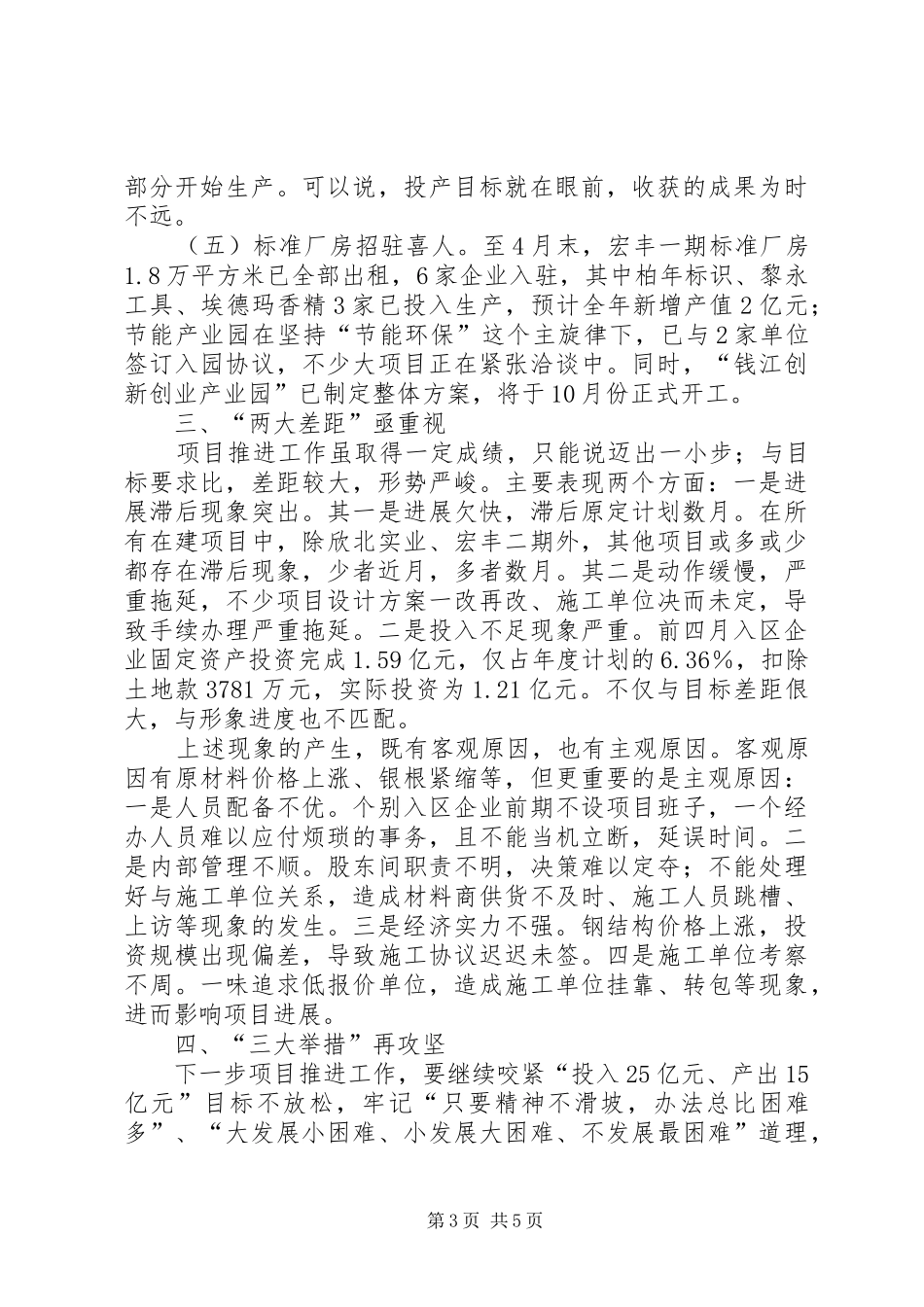

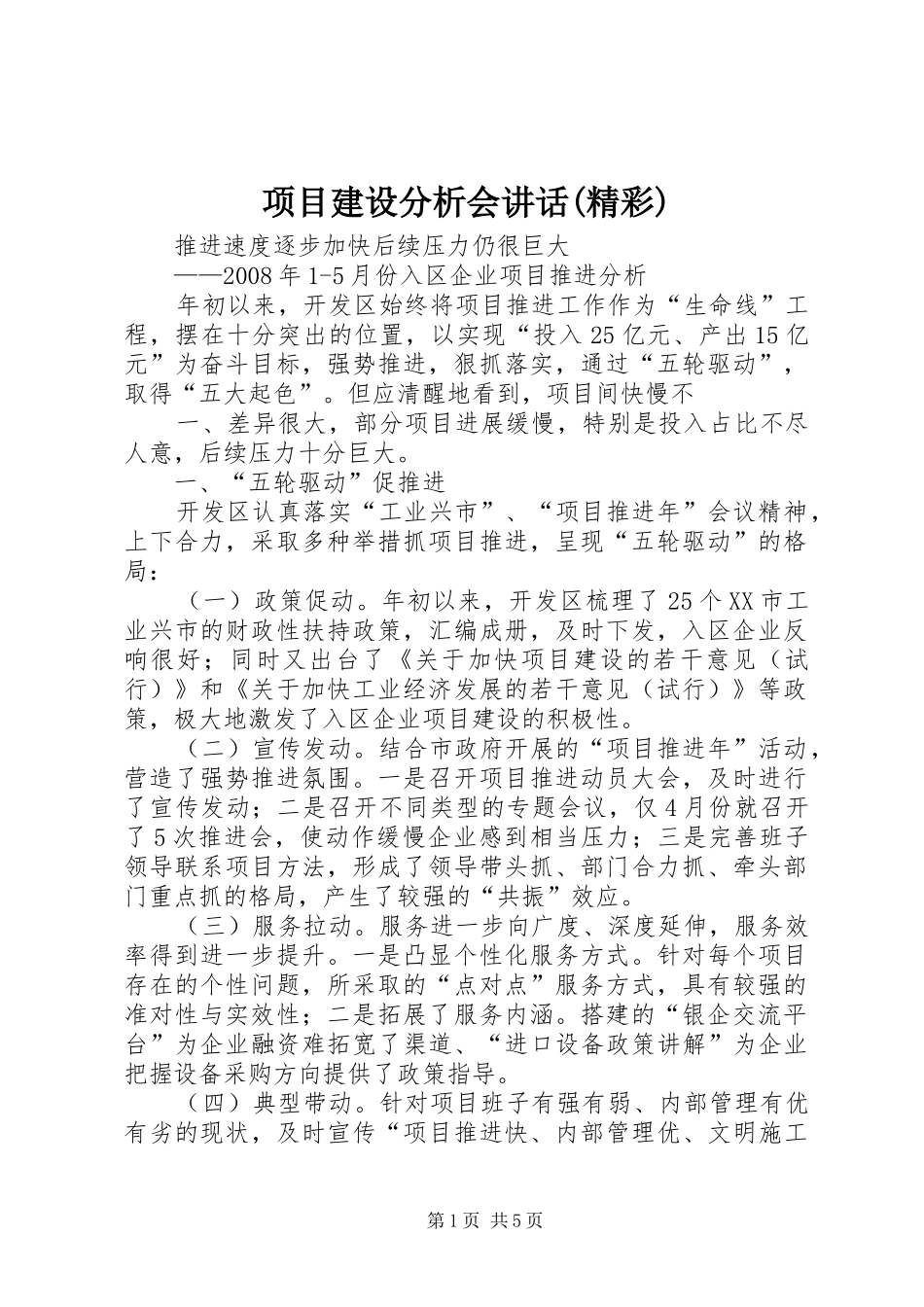

项目建设分析会讲话(精彩)推进速度逐步加快后续压力仍很巨大——2008年1-5月份入区企业项目推进分析年初以来,开发区始终将项目推进工作作为“生命线”工程,摆在十分突出的位置,以实现“投入25亿元、产出15亿元”为奋斗目标,强势推进,狠抓落实,通过“五轮驱动”,取得“五大起色”。但应清醒地看到,项目间快慢不一、差异很大,部分项目进展缓慢,特别是投入占比不尽人意,后续压力十分巨大。一、“五轮驱动”促推进开发区认真落实“工业兴市”、“项目推进年”会议精神,上下合力,采取多种举措抓项目推进,呈现“五轮驱动”的格局:(一)政策促动。年初以来,开发区梳理了25个XX市工业兴市的财政性扶持政策,汇编成册,及时下发,入区企业反响很好;同时又出台了《关于加快项目建设的若干意见(试行)》和《关于加快工业经济发展的若干意见(试行)》等政策,极大地激发了入区企业项目建设的积极性。(二)宣传发动。结合市政府开展的“项目推进年”活动,营造了强势推进氛围。一是召开项目推进动员大会,及时进行了宣传发动;二是召开不同类型的专题会议,仅4月份就召开了5次推进会,使动作缓慢企业感到相当压力;三是完善班子领导联系项目方法,形成了领导带头抓、部门合力抓、牵头部门重点抓的格局,产生了较强的“共振”效应。(三)服务拉动。服务进一步向广度、深度延伸,服务效率得到进一步提升。一是凸显个性化服务方式。针对每个项目存在的个性问题,所采取的“点对点”服务方式,具有较强的准对性与实效性;二是拓展了服务内涵。搭建的“银企交流平台”为企业融资难拓宽了渠道、“进口设备政策讲解”为企业把握设备采购方向提供了政策指导。(四)典型带动。针对项目班子有强有弱、内部管理有优有劣的现状,及时宣传“项目推进快、内部管理优、文明施工第1页共5页佳、安全意识强”的企业好的做法与工作经验,邀请项目经理作经验介绍与项目管理的心得体会,起到以点带面的作用。(五)上下联动。编制“项目推进四表”半月报,动态掌握项目进展情况;围绕项目实施方案,采取“提前介入”的方式,提前告之项目经办人员需抓住的关键环节、注意事项,避免了因程序不明而造成的在手续报批、规划设计上的弯路;通过“二条腿并走”方式,缩短了手续办理周期,从而产生了上下联动、左右互动的局面,加快了项目进展。二、“五大起色”显成效通过上述举措,项目推进工作取得阶段性成效,尽管这个成效不是很大,但与前三月相比,还是有较大起色:(一)新开工项目速度加快。年初以来,3个项目已正式开工,并进展顺利;1个项目实行“桩机先行”,并完成了部分桩基;2个项目已做好开工前期准备工作,将于近期开工。其中,欣北置业的正式开工,意味着钱江开发区从“建区”向“建区与造城并举”转变。(二)固定资产投入逐月增大。1-2月受春节及冰冻天气影响,固定资产投入扣除土地出让金后为4320万元,月均投入为2160万元;3月增至2933万元,4月达到4844万元的高峰。固定资产投入逐月加大,为减轻后续压力创造了基础。(三)前期手续办理不断加快。一是受多种原因影响而进展缓慢的项目,不同程度有所加快。嘉美已进行股权转让,并成立了新项目班子,完成了工商变更,现行动迅速;“安氏实业”施工图设计已经成型,并将进场运作;“正堂”完成施工图设计。二是新入区项目动作迅速。“美嘉标”自3月15日签订入区协议来,已经完成了工商注册、土地招拍挂公告等手续;矽昶绿项目进展神速,5月19日签订协议,23日就进行了土地挂牌,体现了“钱江开发区速度”。(四)投产目标为时不远。吴泰一期将是首个投产项目,目前,100多人招聘到位,并进行了业务培训,设备安装逐步开始,预计7月将进行试产;天地数码将于9月整体完工,年底整体搬迁;浙江嘉仕、绿成机械、通达实业也将于年内投产。此外,标准厂房入驻企业有第2页共5页部分开始生产。可以说,投产目标就在眼前,收获的成果为时不远。(五)标准厂房招驻喜人。至4月末,宏丰一期标准厂房1.8万平方米已全部出租,6家企业入驻,其中柏年标识、黎永工具、埃德玛香精3家已投入生产,预计全年新增产值2亿元;节能产业园在坚持“节能环...
