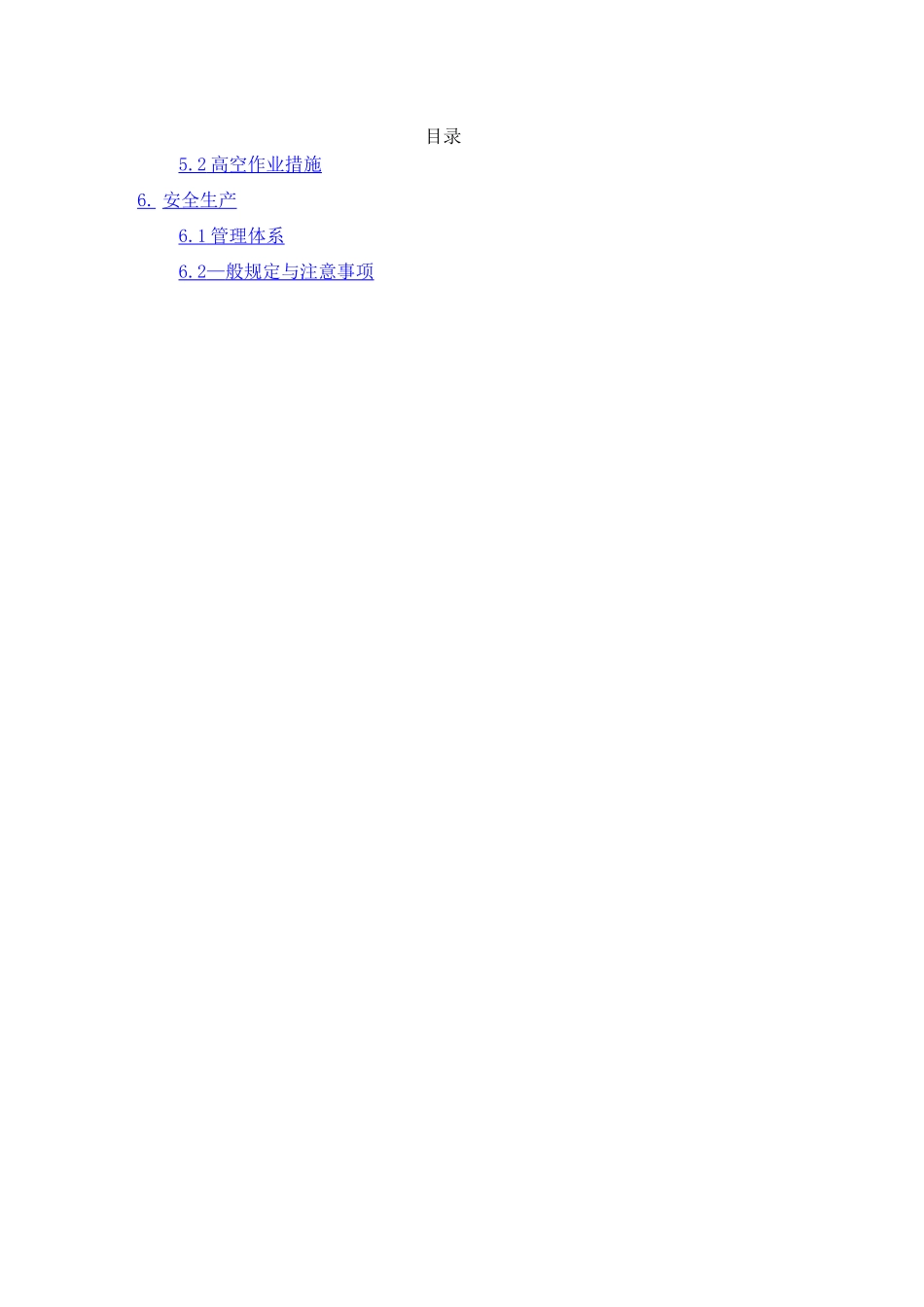

山西华兴铝业赤泥尾矿库竖井封堵工程专项施工方案编制人李毅审核人张扬中色十二冶华兴铝业赤泥堆场工程项目部二零一六年十一月二十三日目录目录5
2高空作业措施6
1管理体系6
2—般规定与注意事项1、工程概况山西华兴铝业有限公司赤泥尾矿库排洪系统由5座排水竖井和一条排水箱涵组成
建库以来随着赤泥堆存高度的增加,根据现场实际堆存和泄水情况,排水竖井泄水任务完成后同步进行封堵施工,1#竖井已于2015年4月16日进行最终封堵
2016年11月22日,2#排水井顶层预留DN300泄水口(高程923
59m)完成泄水任务,采用盲板进行了封堵,此时2#竖井整体完成了泄水任务,需要进行最终封堵
2#竖井井底高程为904
34,井顶高程为925
34,井身外露部分为15m
编制依据及规程2
1《建筑地面工程施工质量验收规范》(GB50209-2002)2
2《混凝土结构工程施工质量验收规范》(GB50204-2002)2
3《建筑工程施工质量验收统一标准》(GB50300-2001)2
4《建筑机械使用安全技术规程》(JGJ33-2001)2
5《地下防水工程质量验收规范》(GB50208-2002)2
6《尾矿设施验收规程》(YS5418-95)2
7施工现场的自然条件8
8业主内部技术标准3
1组织准备项目针对本工程的特点和要求,项目经理任组长,项目工程师、安全员、质量员、施工员和资料员参加
项目部组织召开专题会议,具体讨论施工过程中存在的问题、设备、劳动力及技术质量、安全、文明施工等有关问题
2技术准备3
1项目部工程技术人员认真理解原施工图纸和吃透有关设计方案文件,认真听取设计、监理单位的技术交底
2做好对预制、吊装、安装、班组的技术培训和技术交底,施工前必须认真向操作人员进行安全技术交底
施工方案要及早报审监理要通过业主认可
