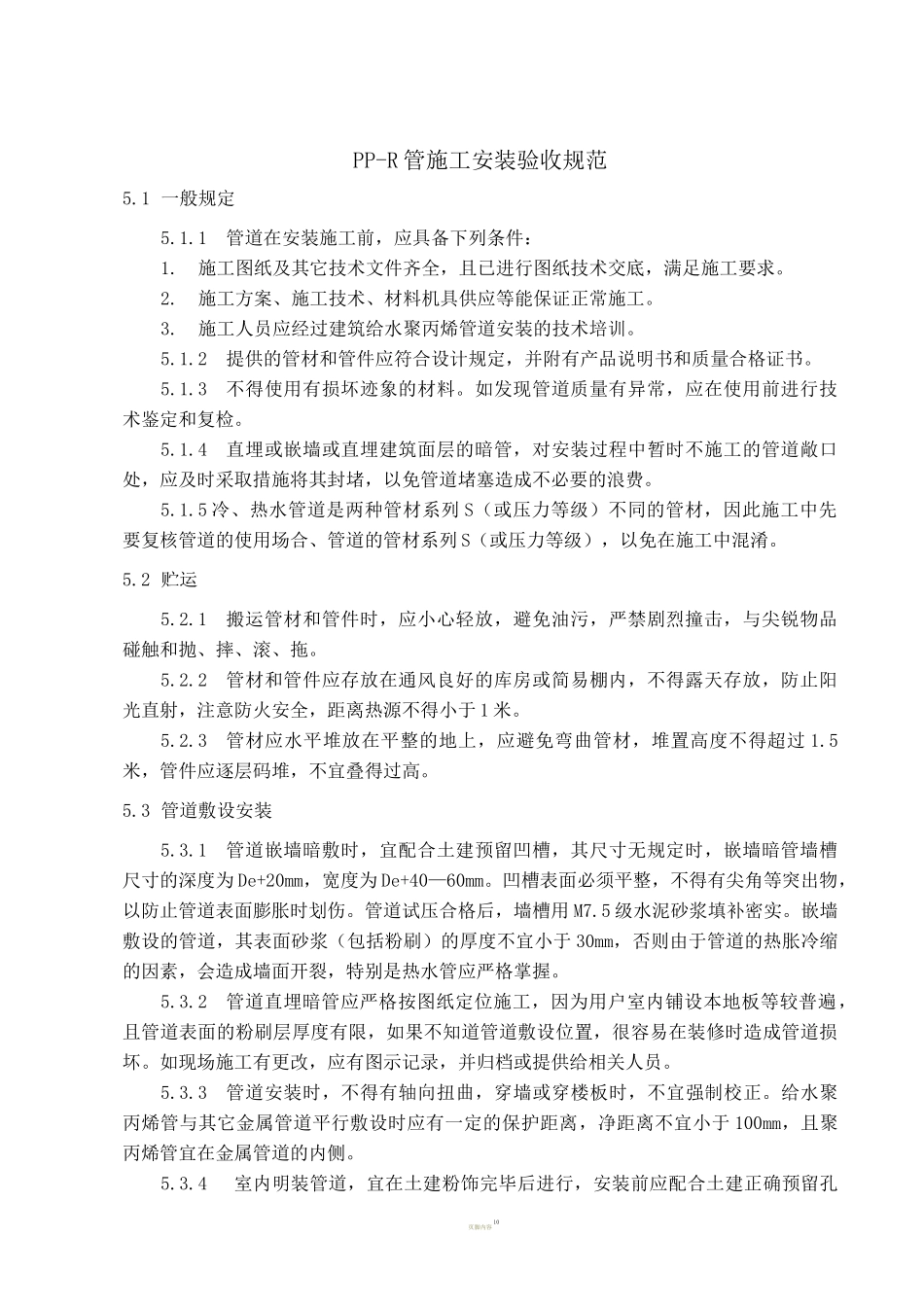

页脚内容10PP-R管施工安装验收规范5
1一般规定5
1管道在安装施工前,应具备下列条件:1
施工图纸及其它技术文件齐全,且已进行图纸技术交底,满足施工要求
施工方案、施工技术、材料机具供应等能保证正常施工
施工人员应经过建筑给水聚丙烯管道安装的技术培训
2提供的管材和管件应符合设计规定,并附有产品说明书和质量合格证书
3不得使用有损坏迹象的材料
如发现管道质量有异常,应在使用前进行技术鉴定和复检
4直埋或嵌墙或直埋建筑面层的暗管,对安装过程中暂时不施工的管道敞口处,应及时采取措施将其封堵,以免管道堵塞造成不必要的浪费
5冷、热水管道是两种管材系列S(或压力等级)不同的管材,因此施工中先要复核管道的使用场合、管道的管材系列S(或压力等级),以免在施工中混淆
1搬运管材和管件时,应小心轻放,避免油污,严禁剧烈撞击,与尖锐物品碰触和抛、摔、滚、拖
2管材和管件应存放在通风良好的库房或简易棚内,不得露天存放,防止阳光直射,注意防火安全,距离热源不得小于1米
3管材应水平堆放在平整的地上,应避免弯曲管材,堆置高度不得超过1
5米,管件应逐层码堆,不宜叠得过高

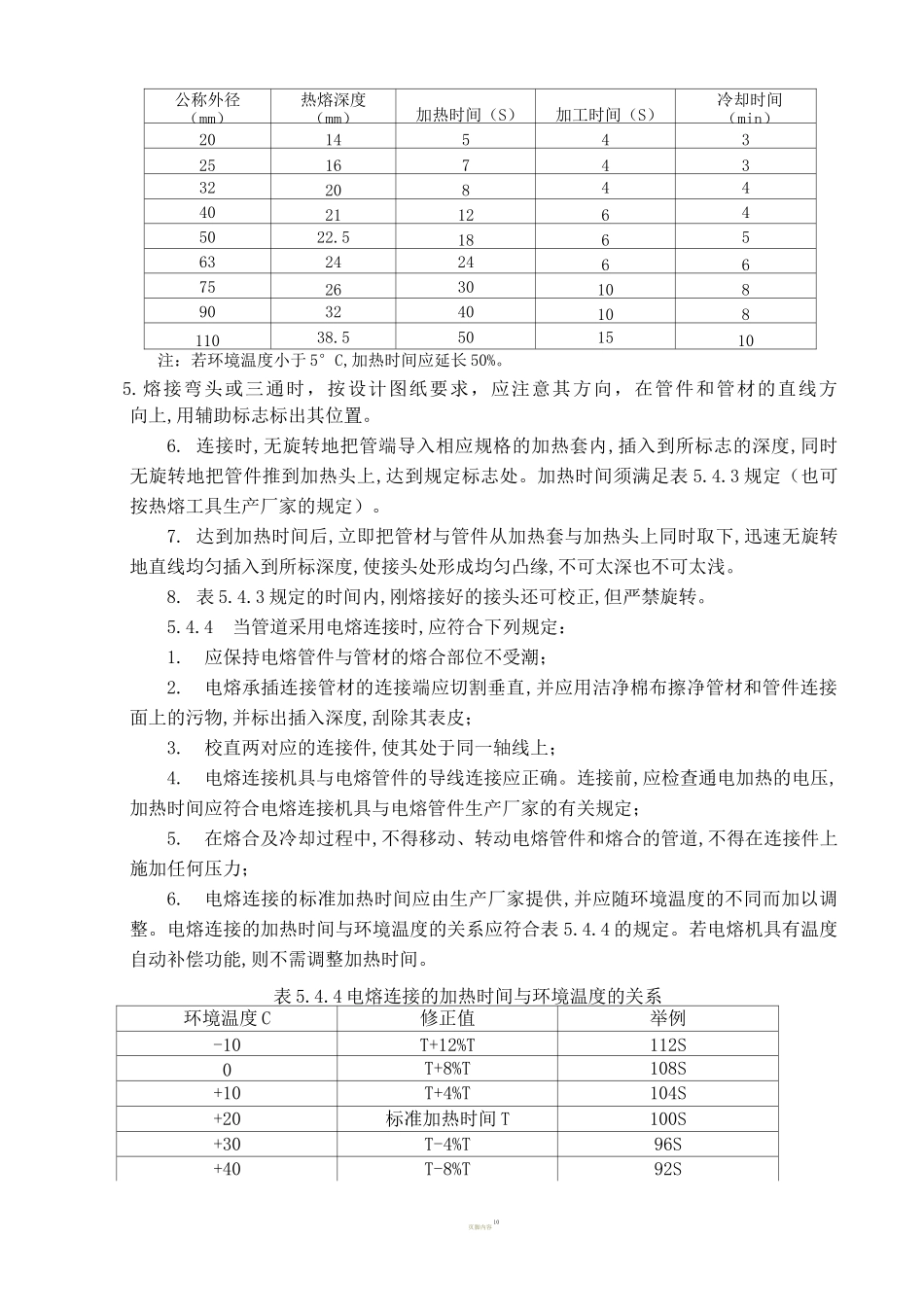

3管道敷设安装5
1管道嵌墙暗敷时,宜配合土建预留凹槽,其尺寸无规定时,嵌墙暗管墙槽尺寸的深度为De+20mm,宽度为De+40—60mm
凹槽表面必须平整,不得有尖角等突出物,以防止管道表面膨胀时划伤
管道试压合格后,墙槽用M7
5级水泥砂浆填补密实
嵌墙敷设的管道,其表面砂浆(包括粉刷)的厚度不宜小于30mm,否则由于管道的热胀冷缩的因素,会造成墙面开裂,特别是热水管应严格掌握
2管道直埋暗管应严格按图纸定位施工,因为用户室内铺设本地板等较普遍,且管道表面的粉刷层厚度有限,如果不知道管道敷设位置,很容易在装修时造成管道损坏
