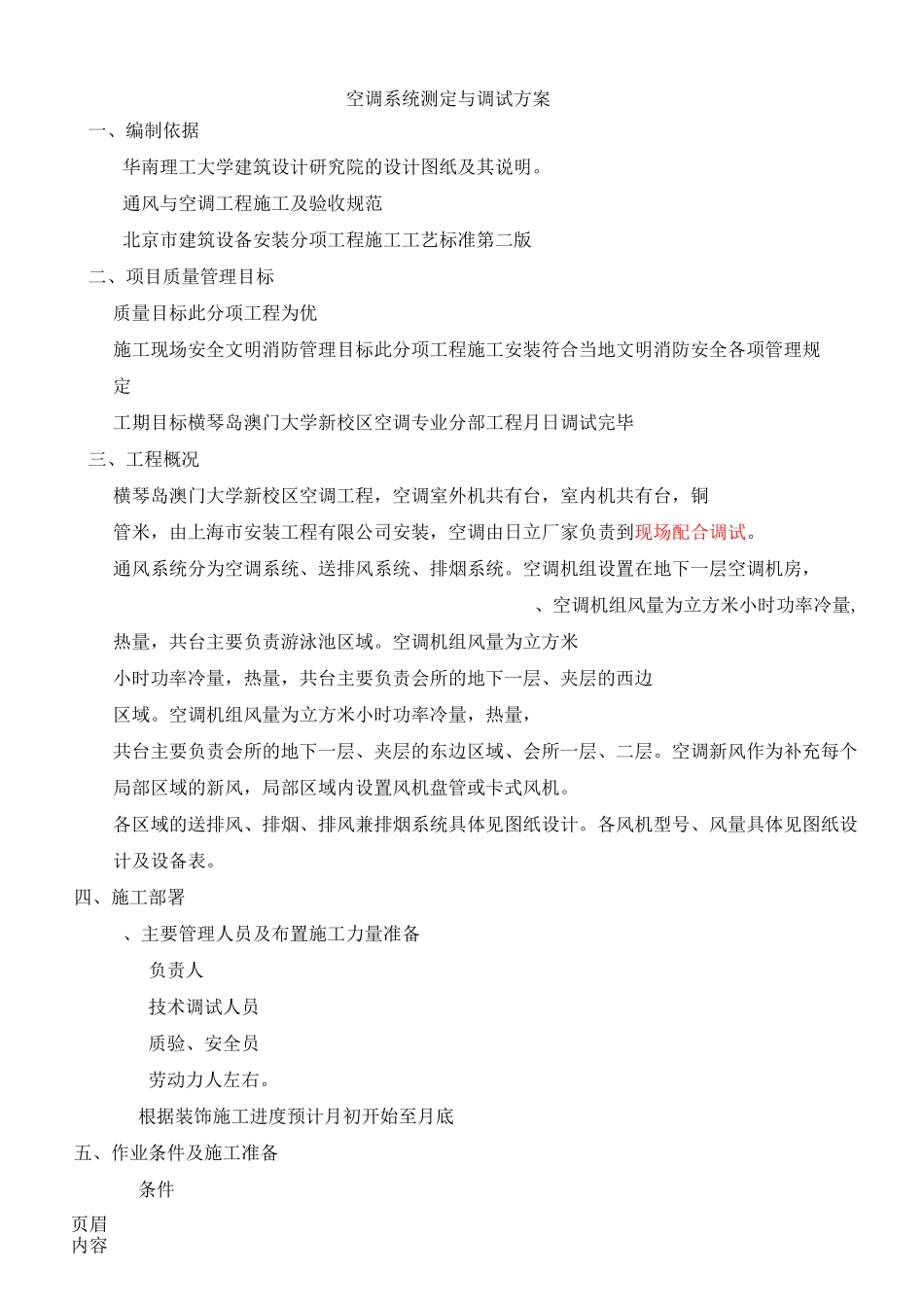

页眉内容VRV20120320页眉内容目录一、编制依据二、项目质量管理目标三、工程概况四、施工部署五、作业条件及施工部署六、空调水系统调试七、空调风系统调试八、联合调试九、成品保护十、安全文明施工页眉内容空调系统测定与调试方案一、编制依据华南理工大学建筑设计研究院的设计图纸及其说明
通风与空调工程施工及验收规范北京市建筑设备安装分项工程施工工艺标准第二版二、项目质量管理目标质量目标此分项工程为优施工现场安全文明消防管理目标此分项工程施工安装符合当地文明消防安全各项管理规定工期目标横琴岛澳门大学新校区空调专业分部工程月日调试完毕三、工程概况横琴岛澳门大学新校区空调工程,空调室外机共有台,室内机共有台,铜管米,由上海市安装工程有限公司安装,空调由日立厂家负责到现场配合调试
通风系统分为空调系统、送排风系统、排烟系统
空调机组设置在地下一层空调机房,、空调机组风量为立方米小时功率冷量,热量,共台主要负责游泳池区域
空调机组风量为立方米小时功率冷量,热量,共台主要负责会所的地下一层、夹层的西边区域
空调机组风量为立方米小时功率冷量,热量,共台主要负责会所的地下一层、夹层的东边区域、会所一层、二层
空调新风作为补充每个局部区域的新风,局部区域内设置风机盘管或卡式风机
各区域的送排风、排烟、排风兼排烟系统具体见图纸设计
各风机型号、风量具体见图纸设计及设备表
四、施工部署、主要管理人员及布置施工力量准备负责人技术调试人员质验、安全员劳动力人左右
根据装饰施工进度预计月初开始至月底五、作业条件及施工准备条件整个空调系统的所有设备的电源到位,所有设备都已进行了单机试运转,设备完好符合设计要求
空调水系统已施工完毕,并已完成所有的系统水压试验、系统水冲洗合格
拆除所有临时沟通管和临时过滤网,恢复系统管
通风空调系统必须安装完毕进行风量平衡工作前阀门风口完全打开空气处理系统中的各种调节门应在相
