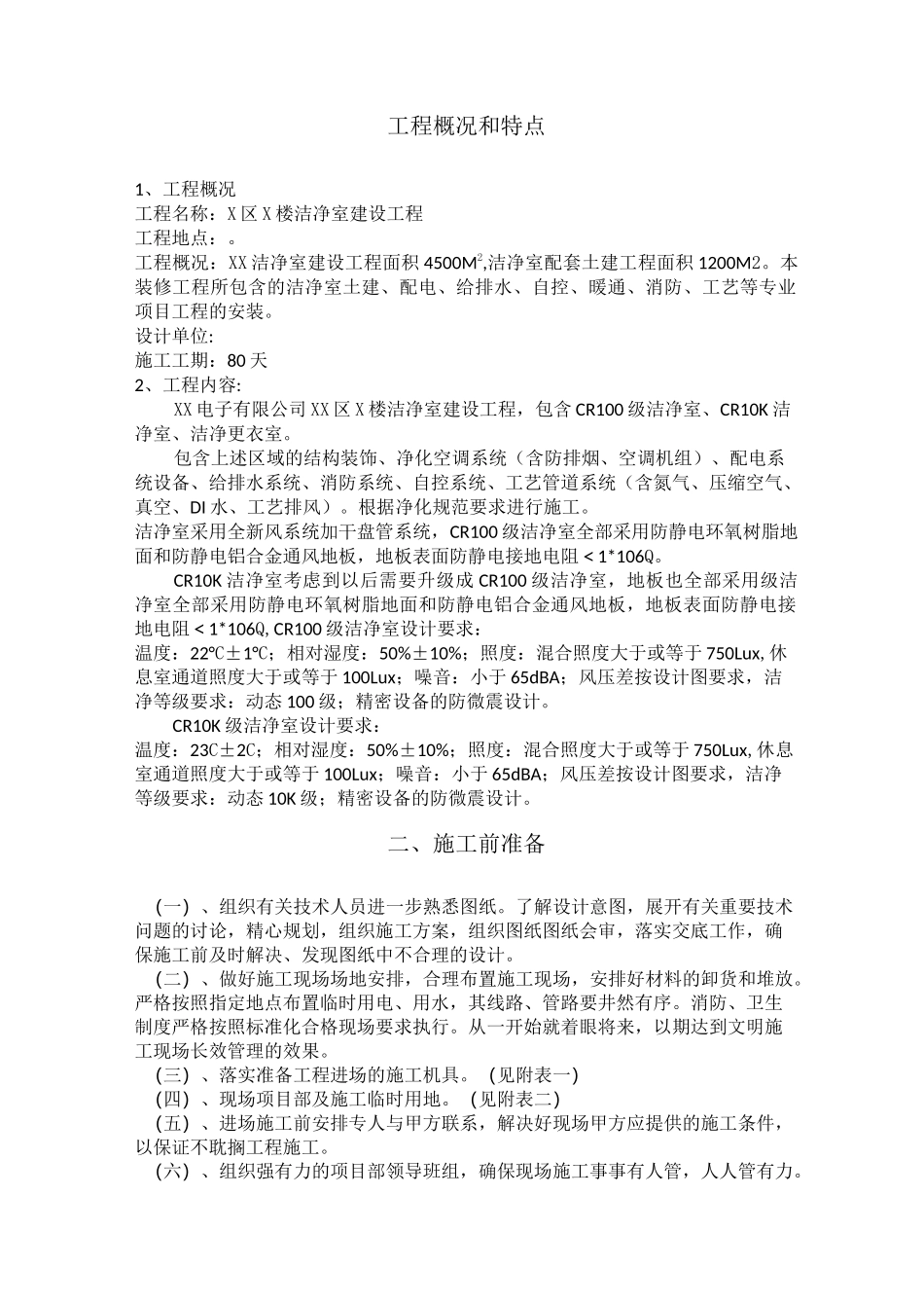

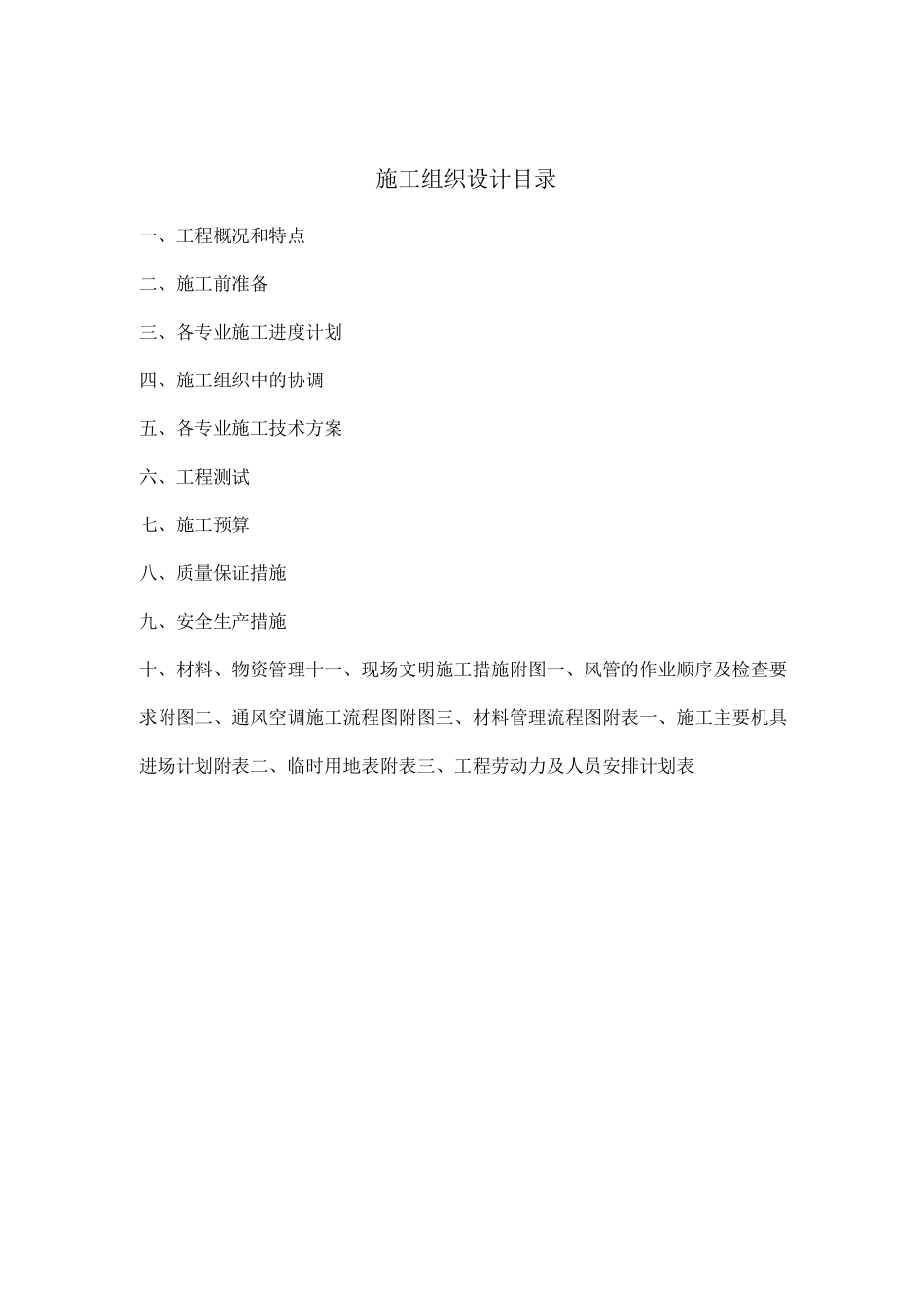

施工组织设计目录一、工程概况和特点二、施工前准备三、各专业施工进度计划四、施工组织中的协调五、各专业施工技术方案六、工程测试七、施工预算八、质量保证措施九、安全生产措施十、材料、物资管理十一、现场文明施工措施附图一、风管的作业顺序及检查要求附图二、通风空调施工流程图附图三、材料管理流程图附表一、施工主要机具进场计划附表二、临时用地表附表三、工程劳动力及人员安排计划表工程概况和特点1、工程概况工程名称:X区X楼洁净室建设工程工程地点:
工程概况:XX洁净室建设工程面积4500M2,洁净室配套土建工程面积1200M2
本装修工程所包含的洁净室土建、配电、给排水、自控、暖通、消防、工艺等专业项目工程的安装
设计单位:施工工期:80天2、工程内容:XX电子有限公司XX区X楼洁净室建设工程,包含CR100级洁净室、CR10K洁净室、洁净更衣室
包含上述区域的结构装饰、净化空调系统(含防排烟、空调机组)、配电系统设备、给排水系统、消防系统、自控系统、工艺管道系统(含氮气、压缩空气、真空、DI水、工艺排风)
根据净化规范要求进行施工
洁净室采用全新风系统加干盘管系统,CR100级洁净室全部采用防静电环氧树脂地面和防静电铝合金通风地板,地板表面防静电接地电阻<1*106Q
CR10K洁净室考虑到以后需要升级成CR100级洁净室,地板也全部采用级洁净室全部采用防静电环氧树脂地面和防静电铝合金通风地板,地板表面防静电接地电阻<1*106Q,CR100级洁净室设计要求:温度:22°C±1°C;相对湿度:50%±10%;照度:混合照度大于或等于750Lux,休息室通道照度大于或等于100Lux;噪音:小于65dBA;风压差按设计图要求,洁净等级要求:动态100级;精密设备的防微震设计
CR10K级洁净室设计要求:温度:23C±2C;相对湿度:50%±10%;照度:混合照度大于或等于750Lux,休
