工程概况22
抢工节点要求22
1现场形象进度22
2业主进度要求23
进度风险分析34
施工保证措施34
1技术措施34
2劳动力保证措施44
3机械设备保证措施44
4天气变化影响74
5施工时间保证措施84
6不可预见性因素的保证措施84
7其他保证措施85、安全保证措施85
1安全文明施工85
2针对性措施921
工程概况本工程位于湖口二路与教育西路交汇处,主要建筑物由3栋34层、1栋33层、1栋27层、1栋26〜28层、1栋25〜31层、1栋21层、1栋5层住宅楼、1栋6层养老公寓、1栋3层幼儿园、若干独立商业楼及一个2层整体地下室组成
总建筑面积240664
61m2,地下室建筑面积65316
791m2o2•抢工节点要求2

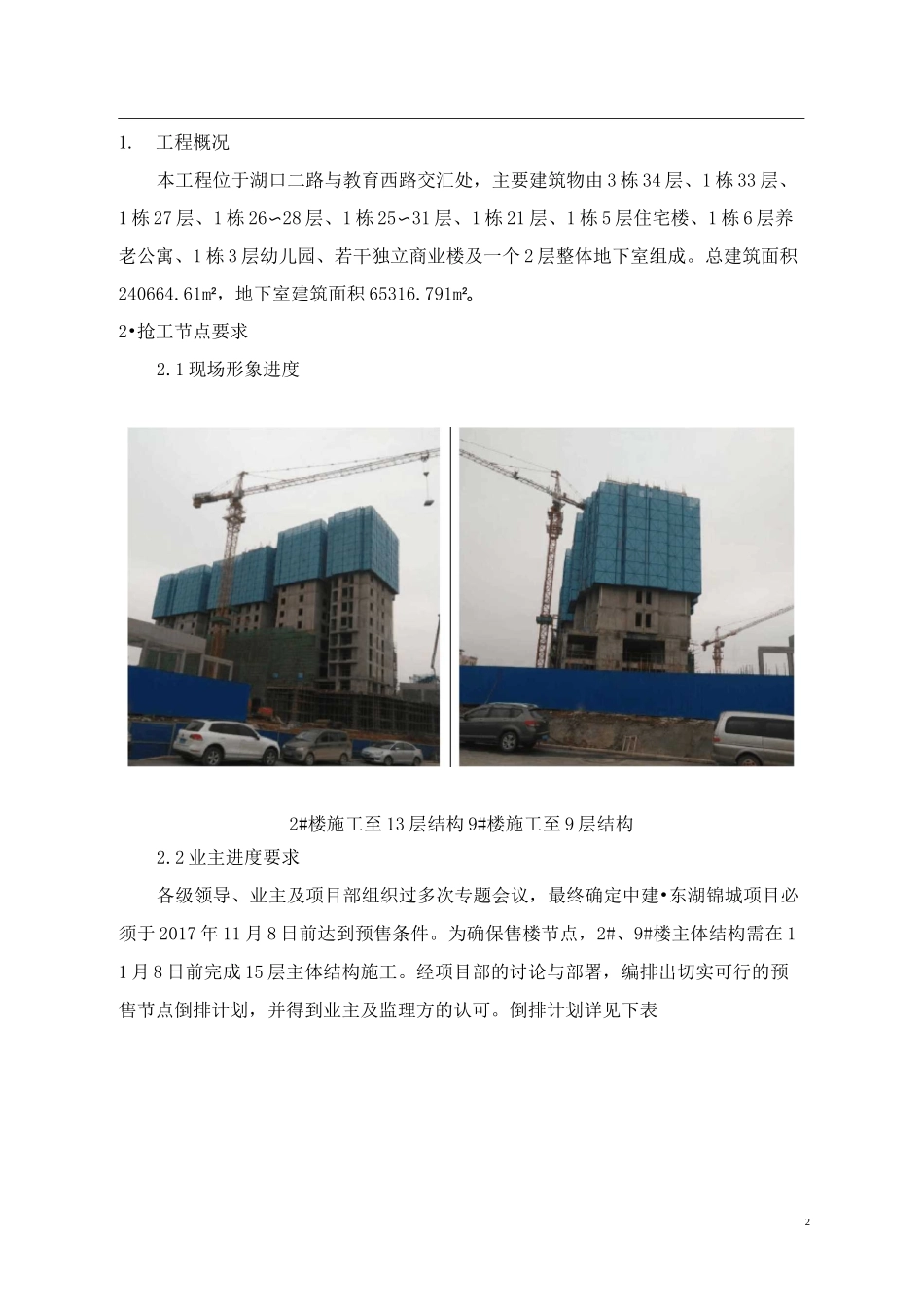

1现场形象进度2#楼施工至13层结构9#楼施工至9层结构2
2业主进度要求各级领导、业主及项目部组织过多次专题会议,最终确定中建•东湖锦城项目必须于2017年11月8日前达到预售条件
为确保售楼节点,2#、9#楼主体结构需在11月8日前完成15层主体结构施工
经项目部的讨论与部署,编排出切实可行的预售节点倒排计划,并得到业主及监理方的认可
倒排计划详见下表3预售节点倒排计划工期计捌完成时间时间15F斗LiH07H14F4
