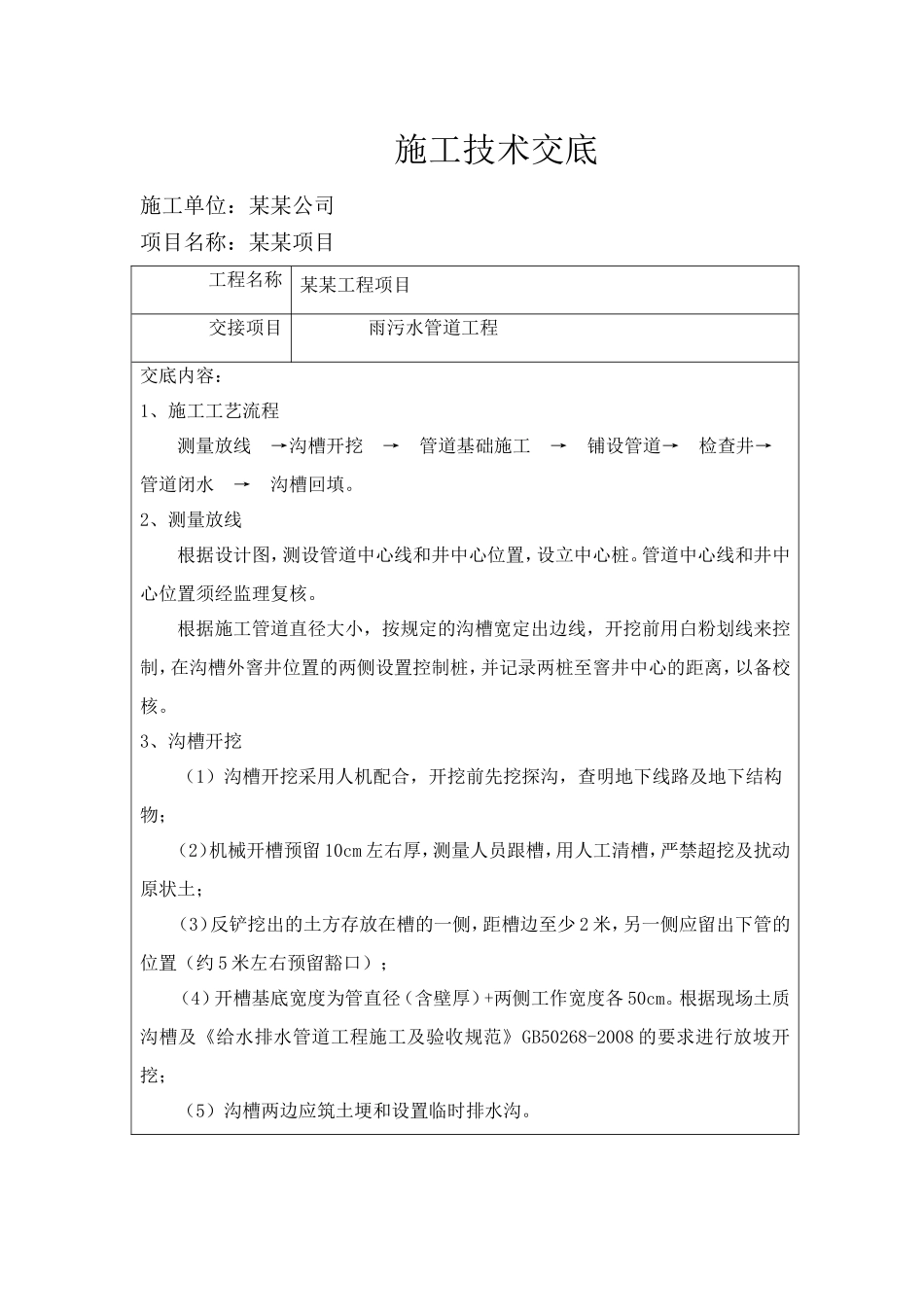

施工技术交底施工单位:某某公司项目名称:某某项目工程名称某某工程项目交接项目雨污水管道工程交底内容:1、施工工艺流程测量放线→沟槽开挖→管道基础施工→铺设管道→检查井→管道闭水→沟槽回填
2、测量放线根据设计图,测设管道中心线和井中心位置,设立中心桩
管道中心线和井中心位置须经监理复核
根据施工管道直径大小,按规定的沟槽宽定出边线,开挖前用白粉划线来控制,在沟槽外窨井位置的两侧设置控制桩,并记录两桩至窨井中心的距离,以备校核
3、沟槽开挖(1)沟槽开挖采用人机配合,开挖前先挖探沟,查明地下线路及地下结构物;(2)机械开槽预留10cm左右厚,测量人员跟槽,用人工清槽,严禁超挖及扰动原状土;(3)反铲挖出的土方存放在槽的一侧,距槽边至少2米,另一侧应留出下管的位置(约5米左右预留豁口);(4)开槽基底宽度为管直径(含壁厚)+两侧工作宽度各50cm
根据现场土质沟槽及《给水排水管道工程施工及验收规范》GB50268-2008的要求进行放坡开挖;(5)沟槽两边应筑土埂和设置临时排水沟

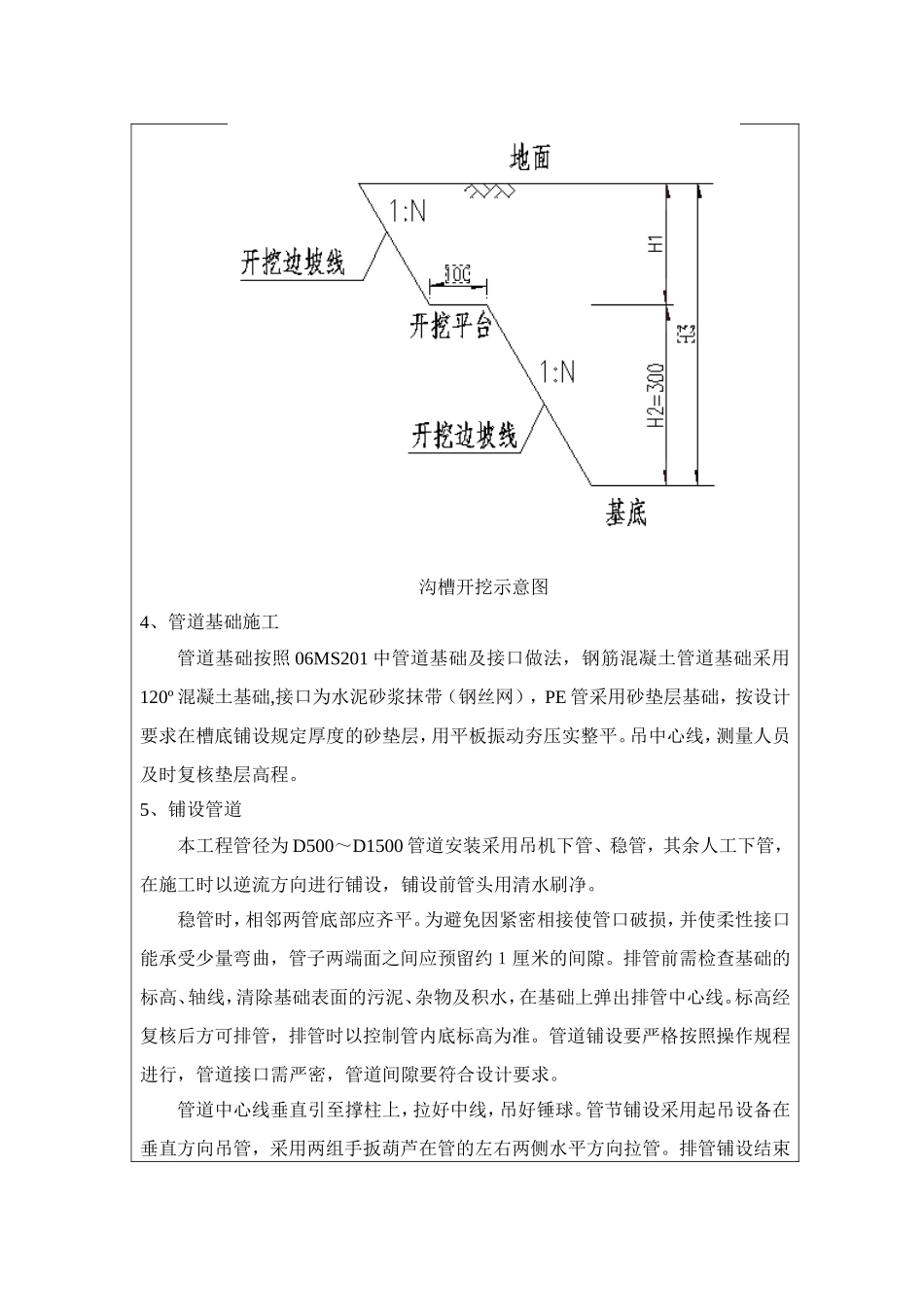

沟槽开挖示意图4、管道基础施工管道基础按照06MS201中管道基础及接口做法,钢筋混凝土管道基础采用120º混凝土基础,接口为水泥砂浆抹带(钢丝网),PE管采用砂垫层基础,按设计要求在槽底铺设规定厚度的砂垫层,用平板振动夯压实整平
吊中心线,测量人员及时复核垫层高程
5、铺设管道本工程管径为D500~D1500管道安装采用吊机下管、稳管,其余人工下管,在施工时以逆流方向进行铺设,铺设前管头用清水刷净
稳管时,相邻两管底部应齐平
为避免因紧密相接使管口破损,并使柔性接口能承受少量弯曲,管子两端面之间应预留约1厘米的间隙
排管前需检查基础的标高、轴线,清除基础表面的污泥、杂物及积水,在基础上弹出排管中心线
标高经复核后方可排管,排管时以控制管内底标高为准

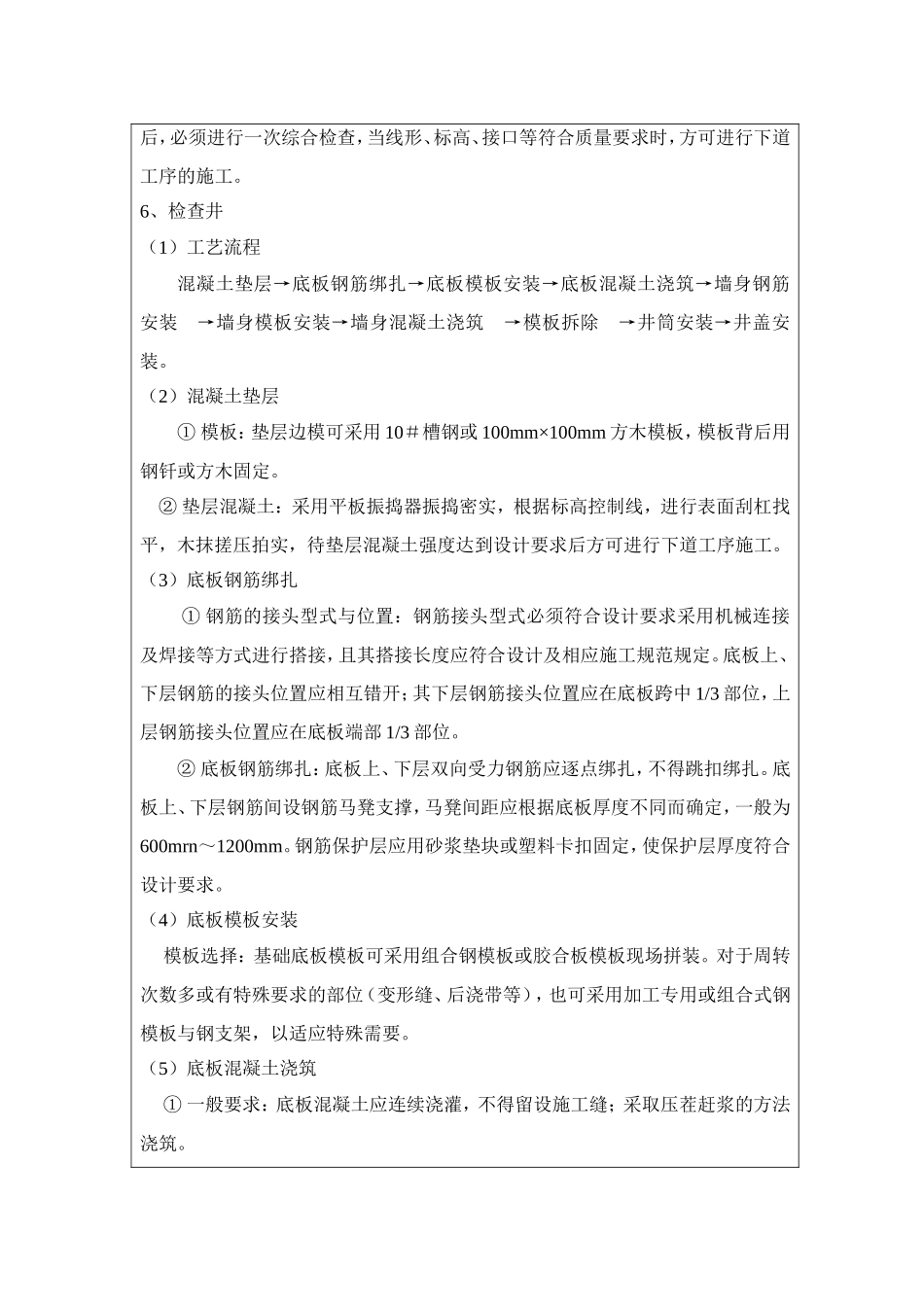

管道铺设要严格按照操作规程进行,管道接口需严密,管
