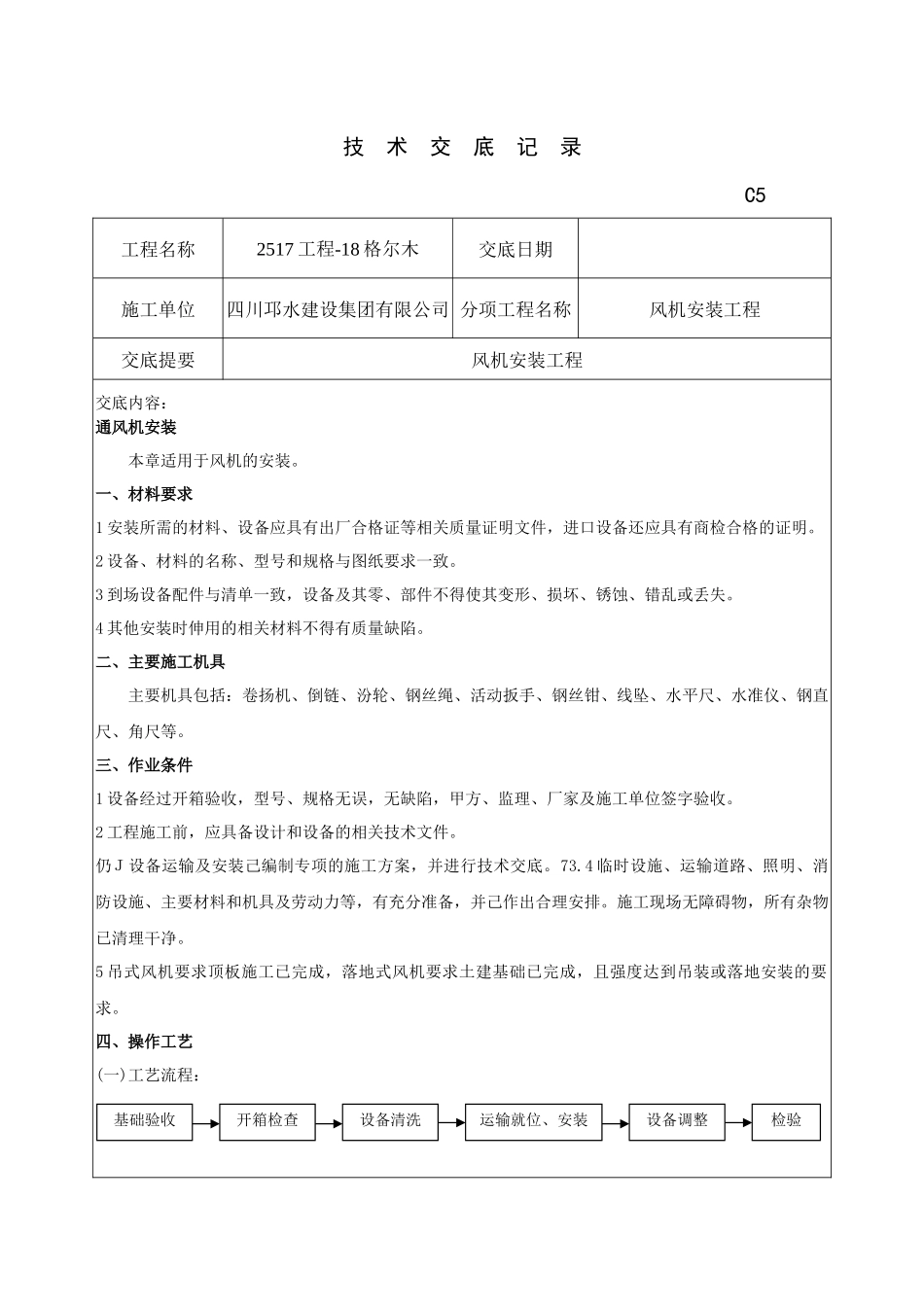

技术交底记录C5工程名称2517工程-18格尔木交底日期施工单位四川邛水建设集团有限公司分项工程名称风机安装工程交底提要风机安装工程交底内容:通风机安装本章适用于风机的安装
一、材料要求1安装所需的材料、设备应具有出厂合格证等相关质量证明文件,进口设备还应具有商检合格的证明
2设备、材料的名称、型号和规格与图纸要求一致
3到场设备配件与清单一致,设备及其零、部件不得使其变形、损坏、锈蚀、错乱或丢失
4其他安装时伸用的相关材料不得有质量缺陷
二、主要施工机具主要机具包括:卷扬机、倒链、汾轮、钢丝绳、活动扳手、钢丝钳、线坠、水平尺、水准仪、钢直尺、角尺等
三、作业条件1设备经过开箱验收,型号、规格无误,无缺陷,甲方、监理、厂家及施工单位签字验收
2工程施工前,应具备设计和设备的相关技术文件
仍J设备运输及安装己编制专项的施工方案,并进行技术交底
4临时设施、运输道路、照明、消防设施、主要材料和机具及劳动力等,有充分准备,并己作出合理安排
施工现场无障碍物,所有杂物已清理干净
5吊式风机要求顶板施工已完成,落地式风机要求土建基础已完成,且强度达到吊装或落地安装的要求
四、操作工艺(一)工艺流程:基础验收运输就位、安装检验开箱检查设备清洗设备调整(二)基础验收:1根据设计图纸、产品样本或风机实物对设备基础的外形尺寸、位置、标高及预留孔洞等进行检查,检查是否符合要求
2风机安装前应在基础表面铲出麻面,以便二次浇注的混凝土或水泥砂浆面层与基础紧密结合
(三)开箱检查
1检查风机是否符合设计要求的型号、规格,其质量证明文件、技术文件是否齐全
2检查风机外露部分各加工面及转子是否发生明显的变形或严重锈蚀、碰伤等,如有上述情况应会同有关单位研究处理
进、排气口应有盖板严密遮盖,防止尘土和杂物进入
3风机的叶轮有左旋转和右旋转两种型式,即从电机一端正视,叶轮按顺时针方向旋转的称之为右旋转
