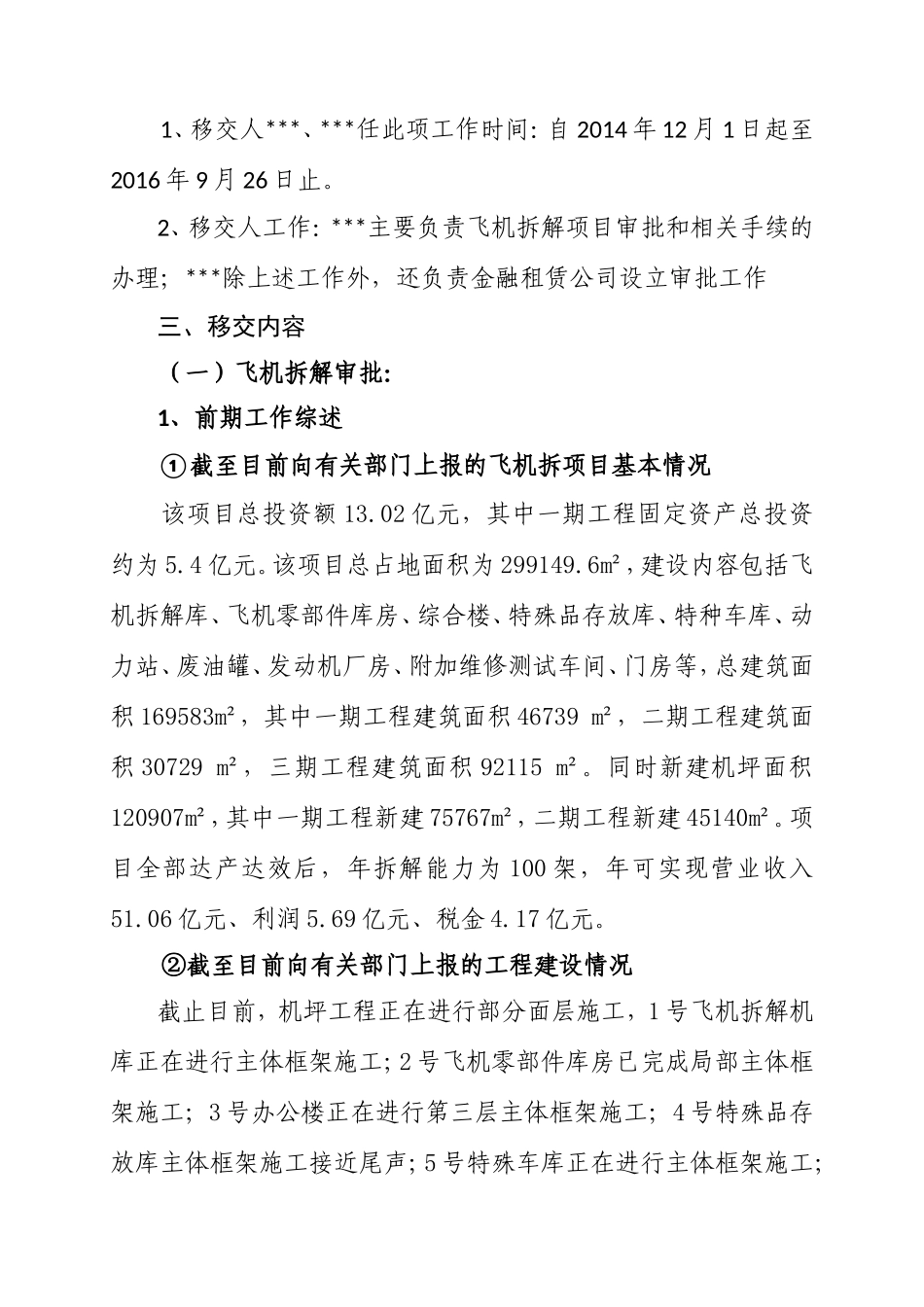

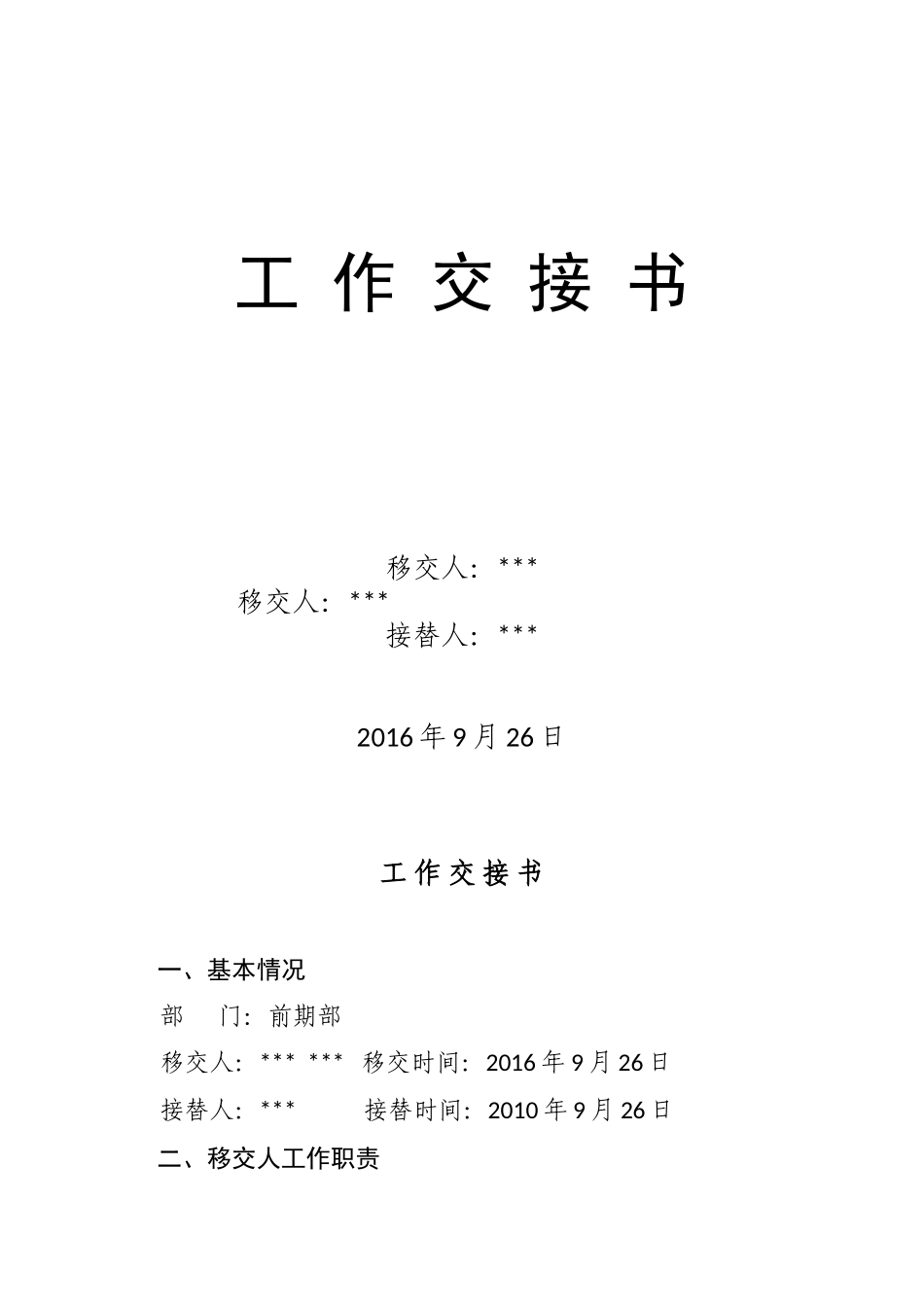

工作交接书移交人:***移交人:***接替人:***2016年9月26日工作交接书一、基本情况部门:前期部移交人:******移交时间:2016年9月26日接替人:***接替时间:2010年9月26日二、移交人工作职责1、移交人***、***任此项工作时间:自2014年12月1日起至2016年9月26日止
2、移交人工作:***主要负责飞机拆解项目审批和相关手续的办理;***除上述工作外,还负责金融租赁公司设立审批工作三、移交内容(一)飞机拆解审批:1、前期工作综述①截至目前向有关部门上报的飞机拆项目基本情况该项目总投资额13
02亿元,其中一期工程固定资产总投资约为5
该项目总占地面积为299149
6m²,建设内容包括飞机拆解库、飞机零部件库房、综合楼、特殊品存放库、特种车库、动力站、废油罐、发动机厂房、附加维修测试车间、门房等,总建筑面积169583m²,其中一期工程建筑面积46739m²,二期工程建筑面积30729m²,三期工程建筑面积92115m²
同时新建机坪面积120907m²,其中一期工程新建75767m²,二期工程新建45140m²
项目全部达产达效后,年拆解能力为100架,年可实现营业收入51
06亿元、利润5
69亿元、税金4

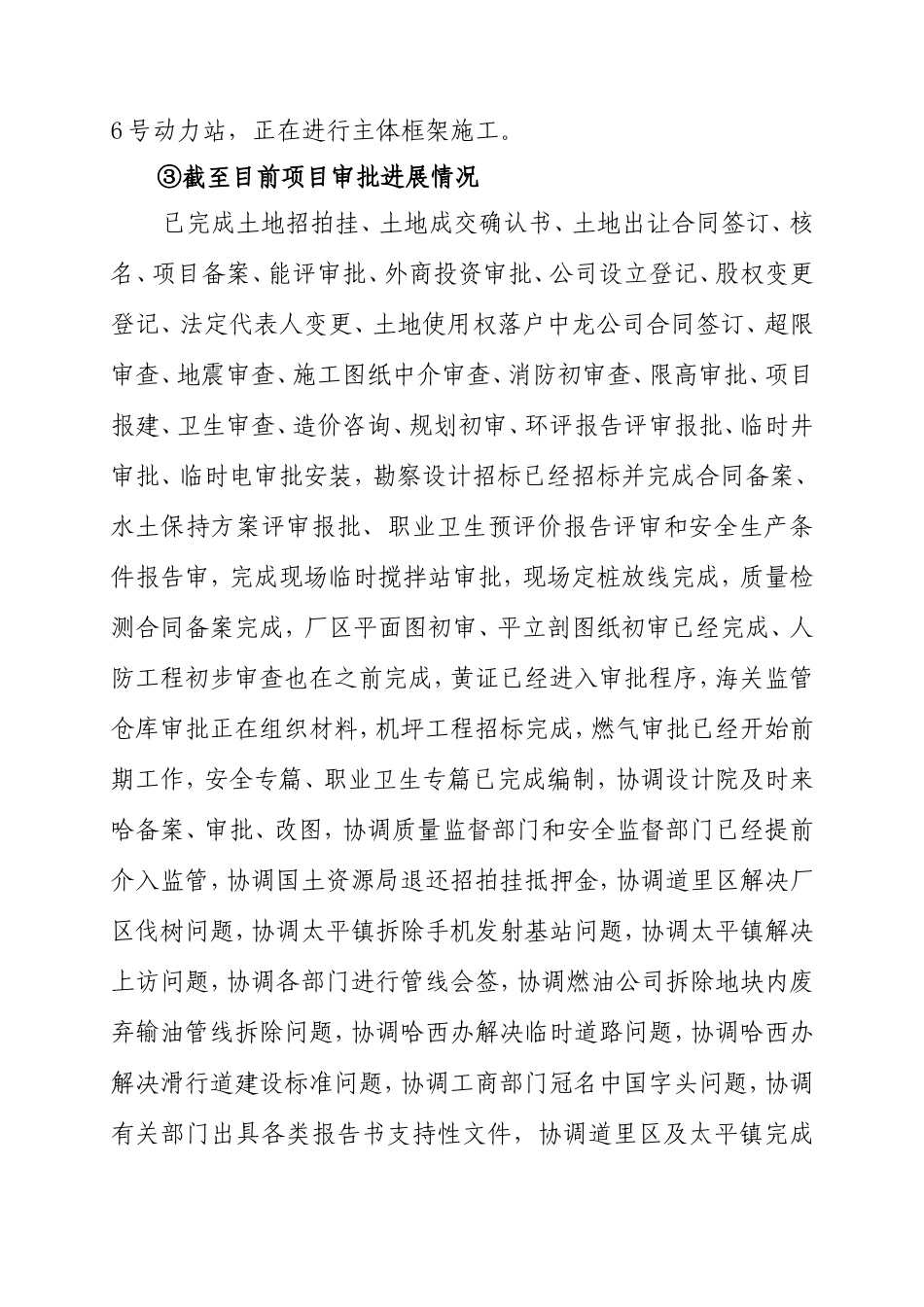

②截至目前向有关部门上报的工程建设情况截止目前,机坪工程正在进行部分面层施工,1号飞机拆解机库正在进行主体框架施工;2号飞机零部件库房已完成局部主体框架施工;3号办公楼正在进行第三层主体框架施工;4号特殊品存放库主体框架施工接近尾声;5号特殊车库正在进行主体框架施工;6号动力站,正在进行主体框架施工
③截至目前项目审批进展情况已完成土地招拍挂、土地成交确认书、土地出让合同签订、核名、项目备案、能评审批、外商投资审批、公司设立登记、股权变更登记、法定代表人变更、土地使用权落户中龙公司合同签订、超限审查、地震审查、
