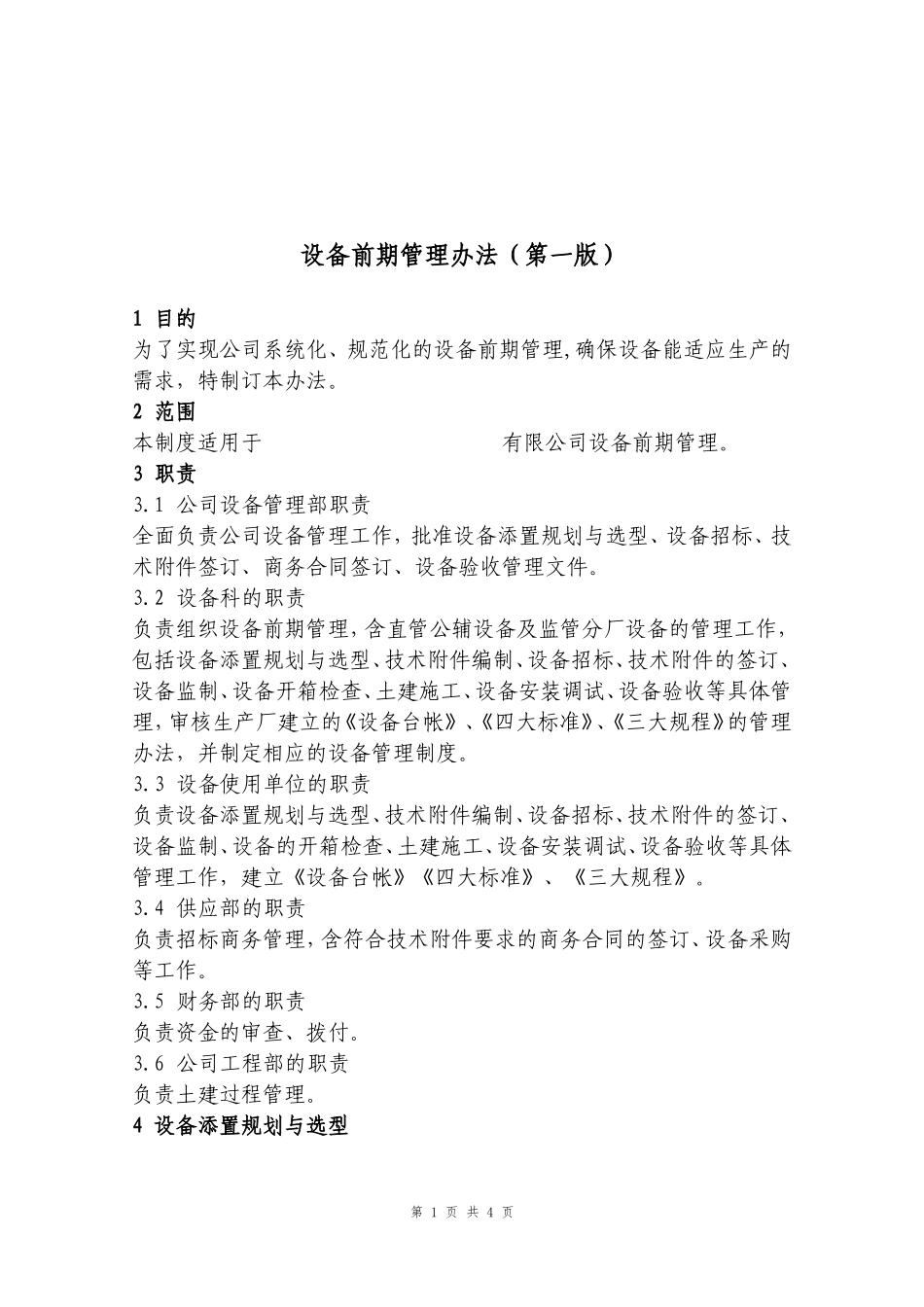

第1页共4页设备前期管理办法(第一版)1目的为了实现公司系统化、规范化的设备前期管理,确保设备能适应生产的需求,特制订本办法
2范围本制度适用于有限公司设备前期管理
1公司设备管理部职责全面负责公司设备管理工作,批准设备添置规划与选型、设备招标、技术附件签订、商务合同签订、设备验收管理文件
2设备科的职责负责组织设备前期管理,含直管公辅设备及监管分厂设备的管理工作,包括设备添置规划与选型、技术附件编制、设备招标、技术附件的签订、设备监制、设备开箱检查、土建施工、设备安装调试、设备验收等具体管理,审核生产厂建立的《设备台帐》、《四大标准》、《三大规程》的管理办法,并制定相应的设备管理制度
3设备使用单位的职责负责设备添置规划与选型、技术附件编制、设备招标、技术附件的签订、设备监制、设备的开箱检查、土建施工、设备安装调试、设备验收等具体管理工作,建立《设备台帐》《四大标准》、《三大规程》
4供应部的职责负责招标商务管理,含符合技术附件要求的商务合同的签订、设备采购等工作
5财务部的职责负责资金的审查、拨付
6公司工程部的职责负责土建过程管理

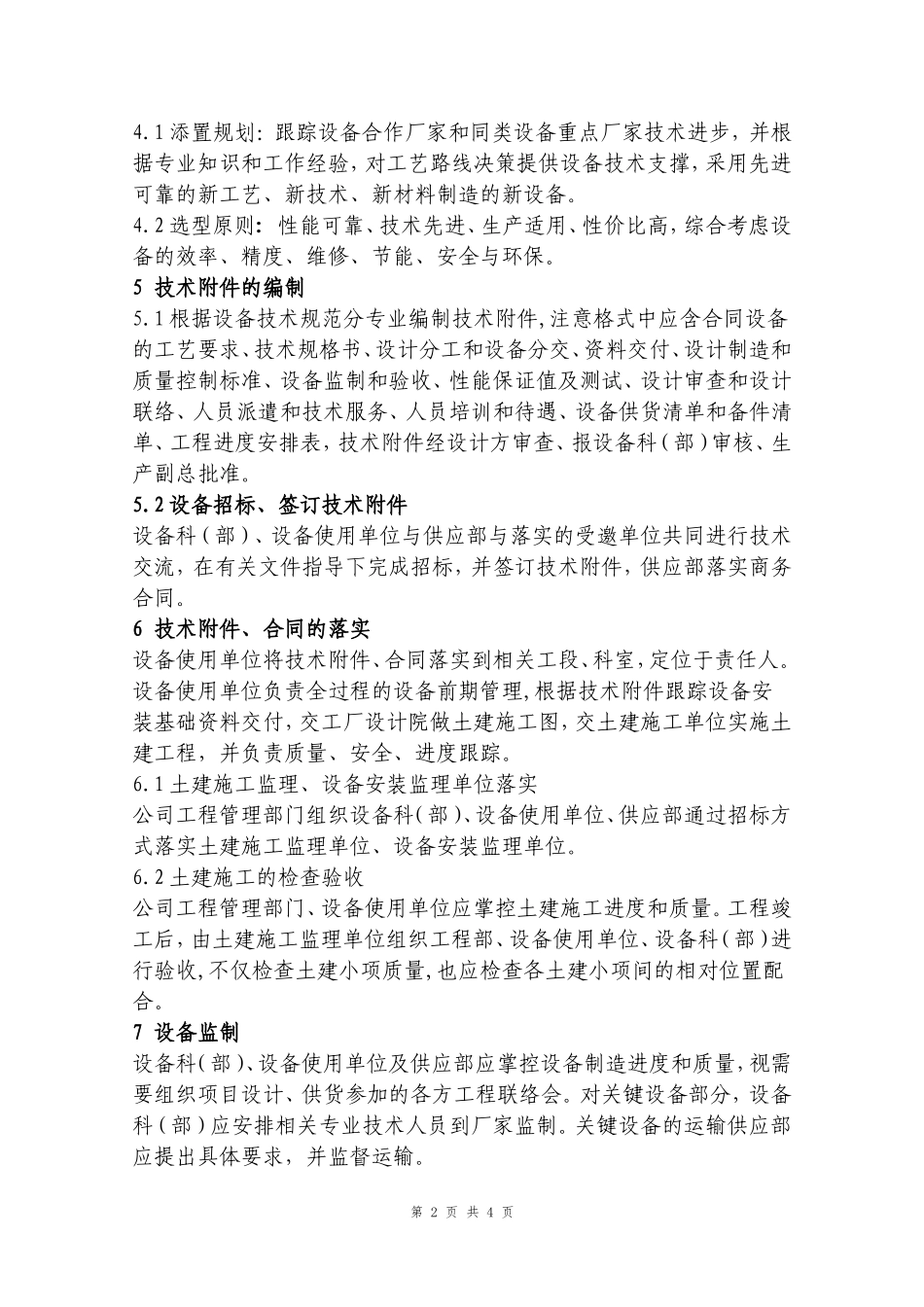

4设备添置规划与选型第2页共4页4
1添置规划:跟踪设备合作厂家和同类设备重点厂家技术进步,并根据专业知识和工作经验,对工艺路线决策提供设备技术支撑,采用先进可靠的新工艺、新技术、新材料制造的新设备
2选型原则:性能可靠、技术先进、生产适用、性价比高,综合考虑设备的效率、精度、维修、节能、安全与环保
5技术附件的编制5

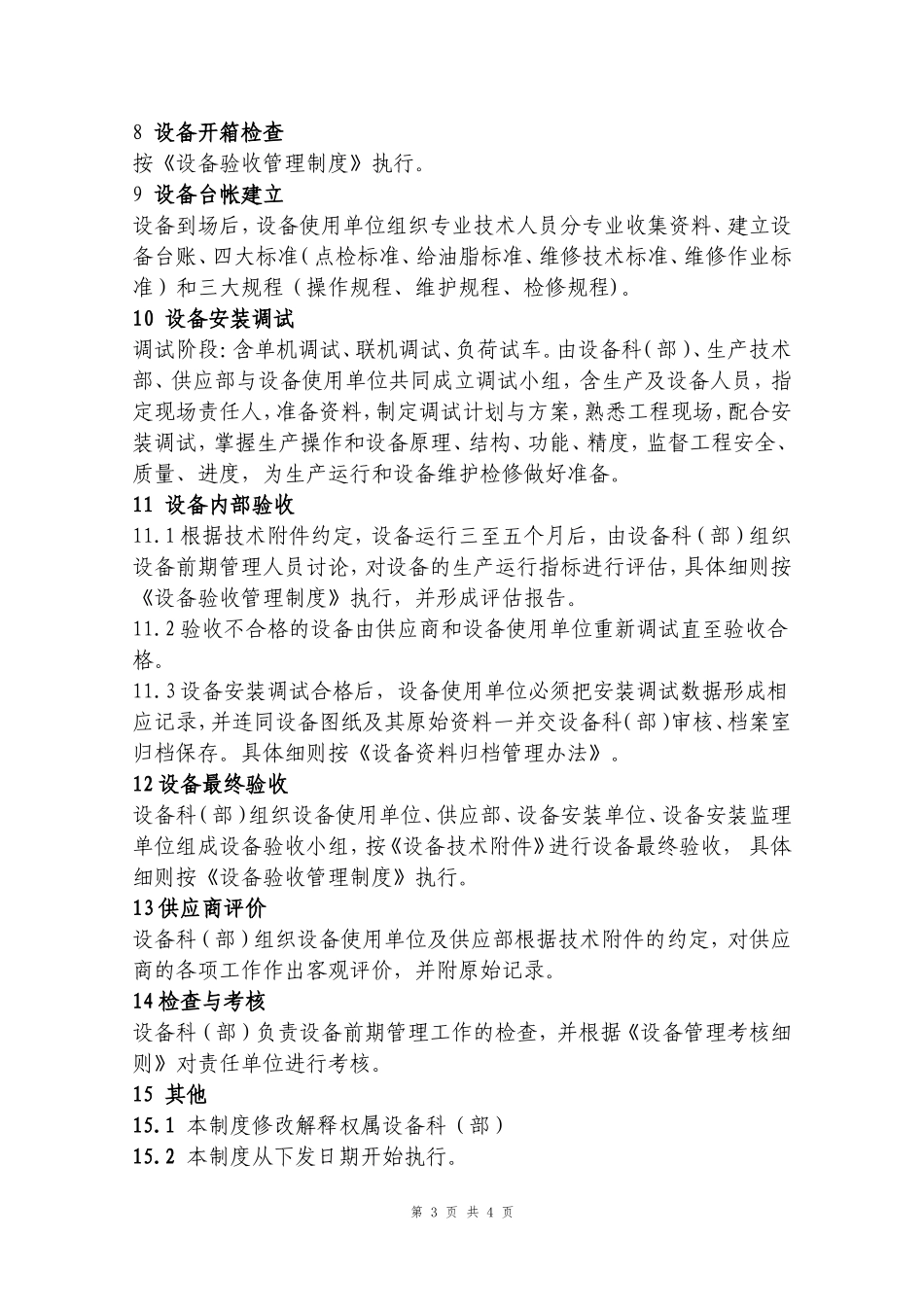

1根据设备技术规范分专业编制技术附件,注意格式中应含合同设备的工艺要求、技术规格书、设计分工和设备分交、资料交付、设计制造和质量控制标准、设备监制和验收、性能保证值及测试、设计审查和设计联络、人员派遣和技术服务、人员培训和待遇、设备供货清单和备件清单、工程进度安排表,技术附件经设计方审查、报
