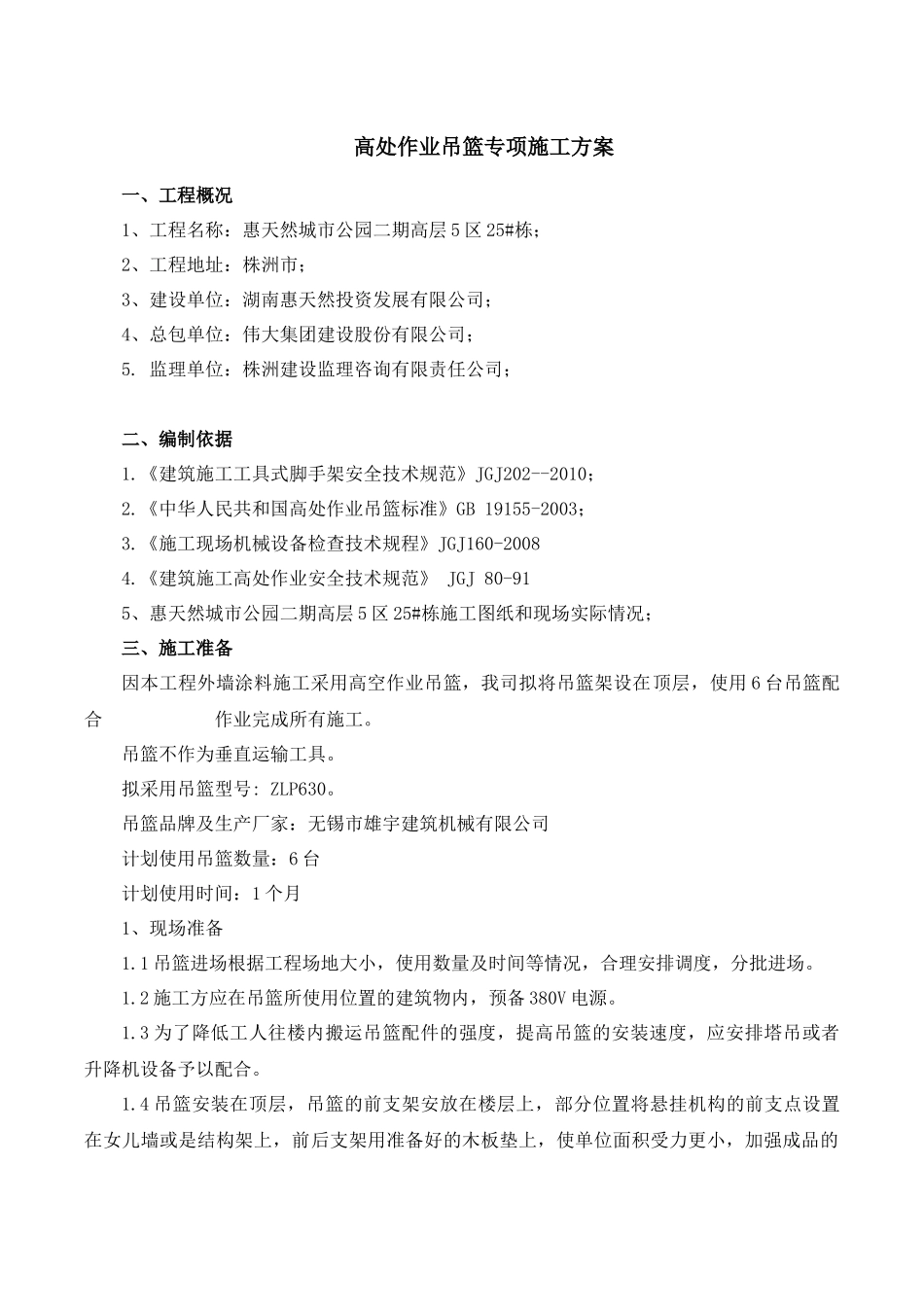

高处作业吊篮专项施工方案一、工程概况1、工程名称:惠天然城市公园二期高层5区25#栋;2、工程地址:株洲市;3、建设单位:湖南惠天然投资发展有限公司;4、总包单位:伟大集团建设股份有限公司;5
监理单位:株洲建设监理咨询有限责任公司;二、编制依据1
《建筑施工工具式脚手架安全技术规范》JGJ202--2010;2
《中华人民共和国高处作业吊篮标准》GB19155-2003;3
《施工现场机械设备检查技术规程》JGJ160-20084
《建筑施工高处作业安全技术规范》JGJ80-915、惠天然城市公园二期高层5区25#栋施工图纸和现场实际情况;三、施工准备因本工程外墙涂料施工采用高空作业吊篮,我司拟将吊篮架设在顶层,使用6台吊篮配合作业完成所有施工
吊篮不作为垂直运输工具
拟采用吊篮型号:ZLP630
吊篮品牌及生产厂家:无锡市雄宇建筑机械有限公司计划使用吊篮数量:6台计划使用时间:1个月1、现场准备1
1吊篮进场根据工程场地大小,使用数量及时间等情况,合理安排调度,分批进场
2施工方应在吊篮所使用位置的建筑物内,预备380V电源
3为了降低工人往楼内搬运吊篮配件的强度,提高吊篮的安装速度,应安排塔吊或者升降机设备予以配合
4吊篮安装在顶层,吊篮的前支架安放在楼层上,部分位置将悬挂机构的前支点设置在女儿墙或是结构架上,前后支架用准备好的木板垫上,使单位面积受力更小,加强成品的保护
5在使用吊篮位置的楼层面上,若有其它杂物,应及时清理干净,以便于吊篮支架的安装或移动
6我公司会派吊篮技术人员负责现场指导安装,由承租方配合工人负责搬运设备配件,协助吊篮的安装、拆卸等工作
7搬运:水平搬运包括平台、绳坠铁、电器系统等;垂直搬运包括屋面悬挂装置、钢丝绳等
在搬运过程中,需注意机械零部件的保护工作,防止零部件遗失

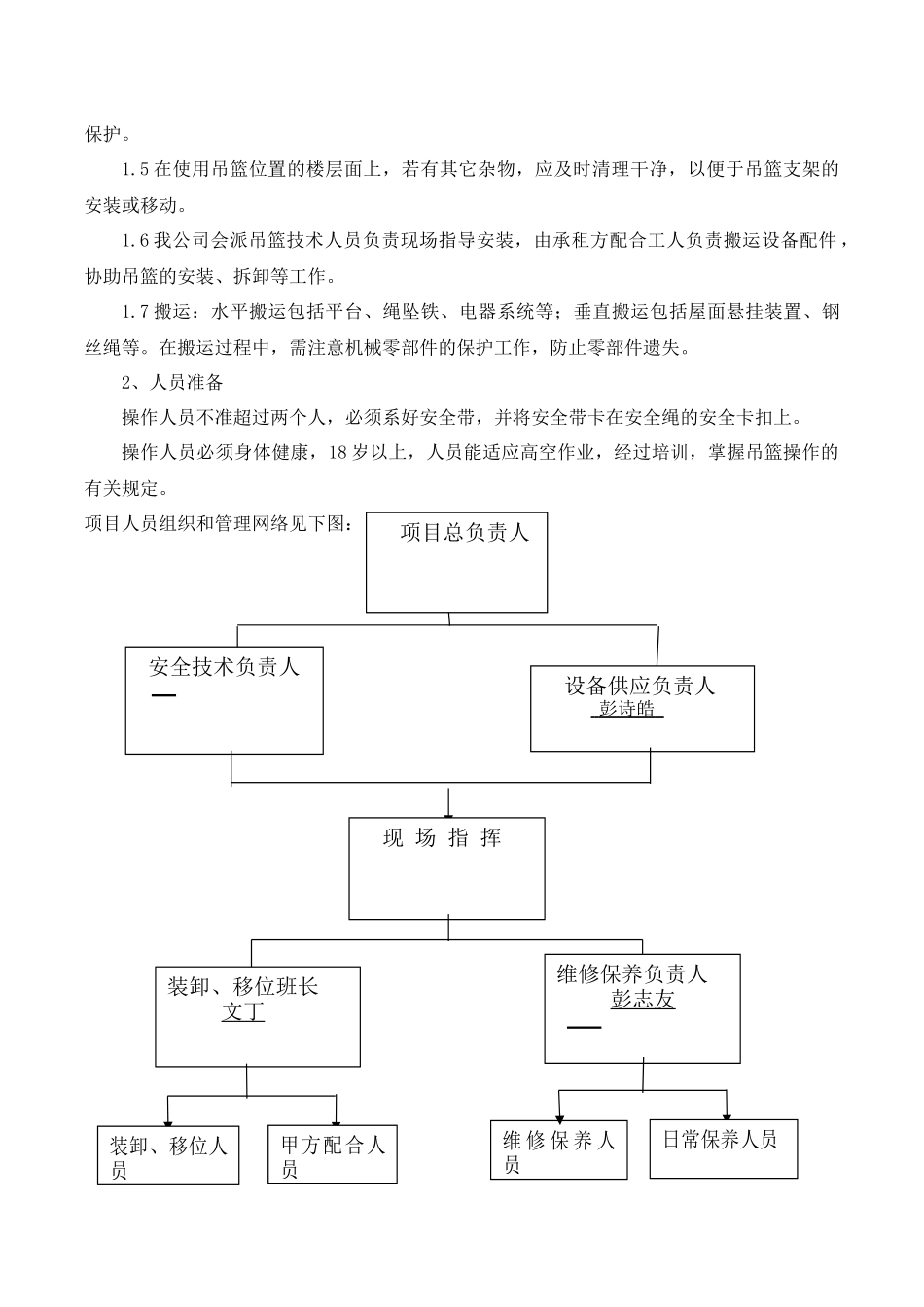

2、人员准备操作人员不准超过两个人,必须系好安全
