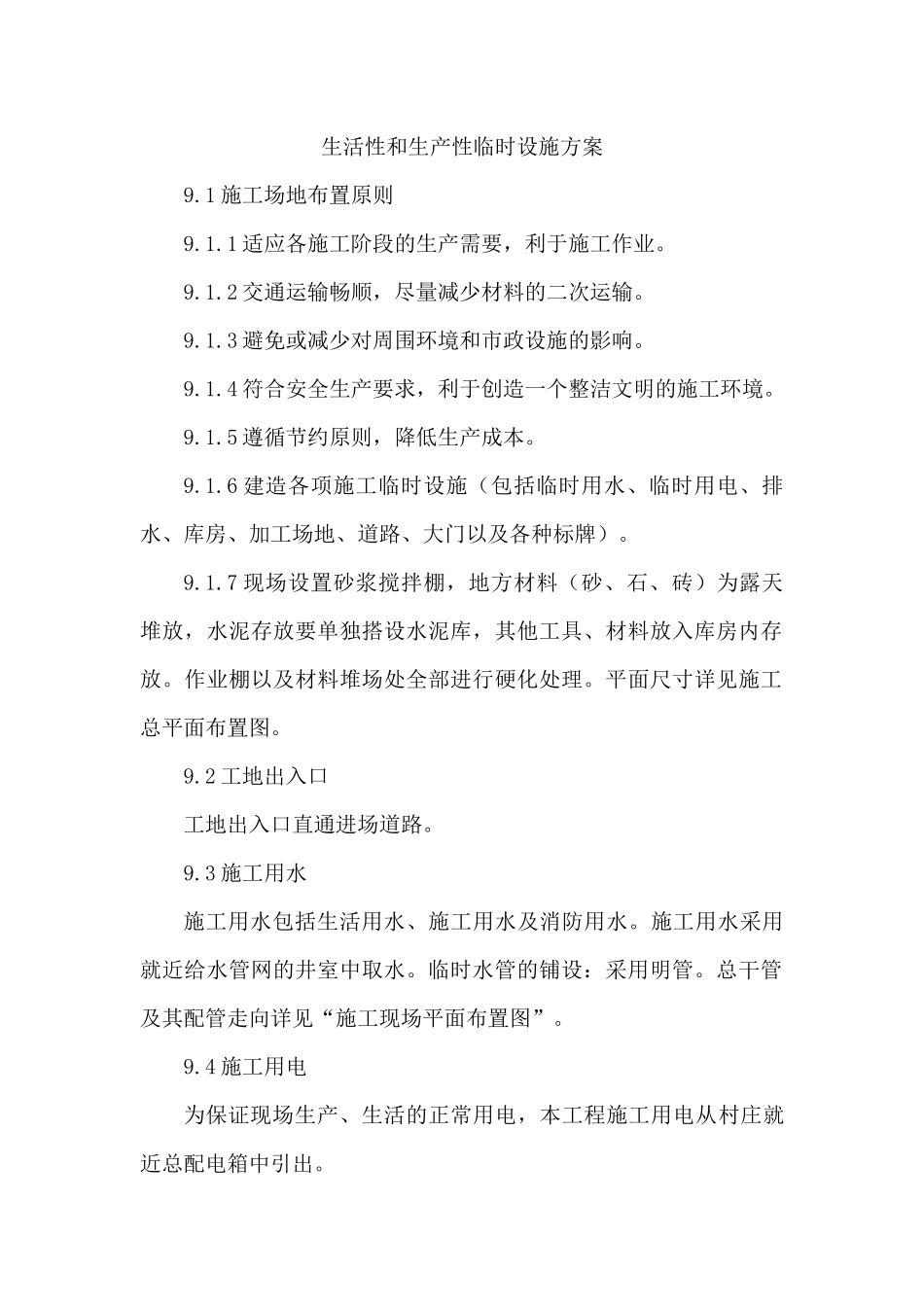

生活性和生产性临时设施方案9
1施工场地布置原则9
1适应各施工阶段的生产需要,利于施工作业
2交通运输畅顺,尽量减少材料的二次运输
3避免或减少对周围环境和市政设施的影响
4符合安全生产要求,利于创造一个整洁文明的施工环境
5遵循节约原则,降低生产成本
6建造各项施工临时设施(包括临时用水、临时用电、排水、库房、加工场地、道路、大门以及各种标牌)
7现场设置砂浆搅拌棚,地方材料(砂、石、砖)为露天堆放,水泥存放要单独搭设水泥库,其他工具、材料放入库房内存放
作业棚以及材料堆场处全部进行硬化处理
平面尺寸详见施工总平面布置图
2工地出入口工地出入口直通进场道路
3施工用水施工用水包括生活用水、施工用水及消防用水
施工用水采用就近给水管网的井室中取水
临时水管的铺设:采用明管
总干管及其配管走向详见“施工现场平面布置图”
4施工用电为保证现场生产、生活的正常用电,本工程施工用电从村庄就近总配电箱中引出

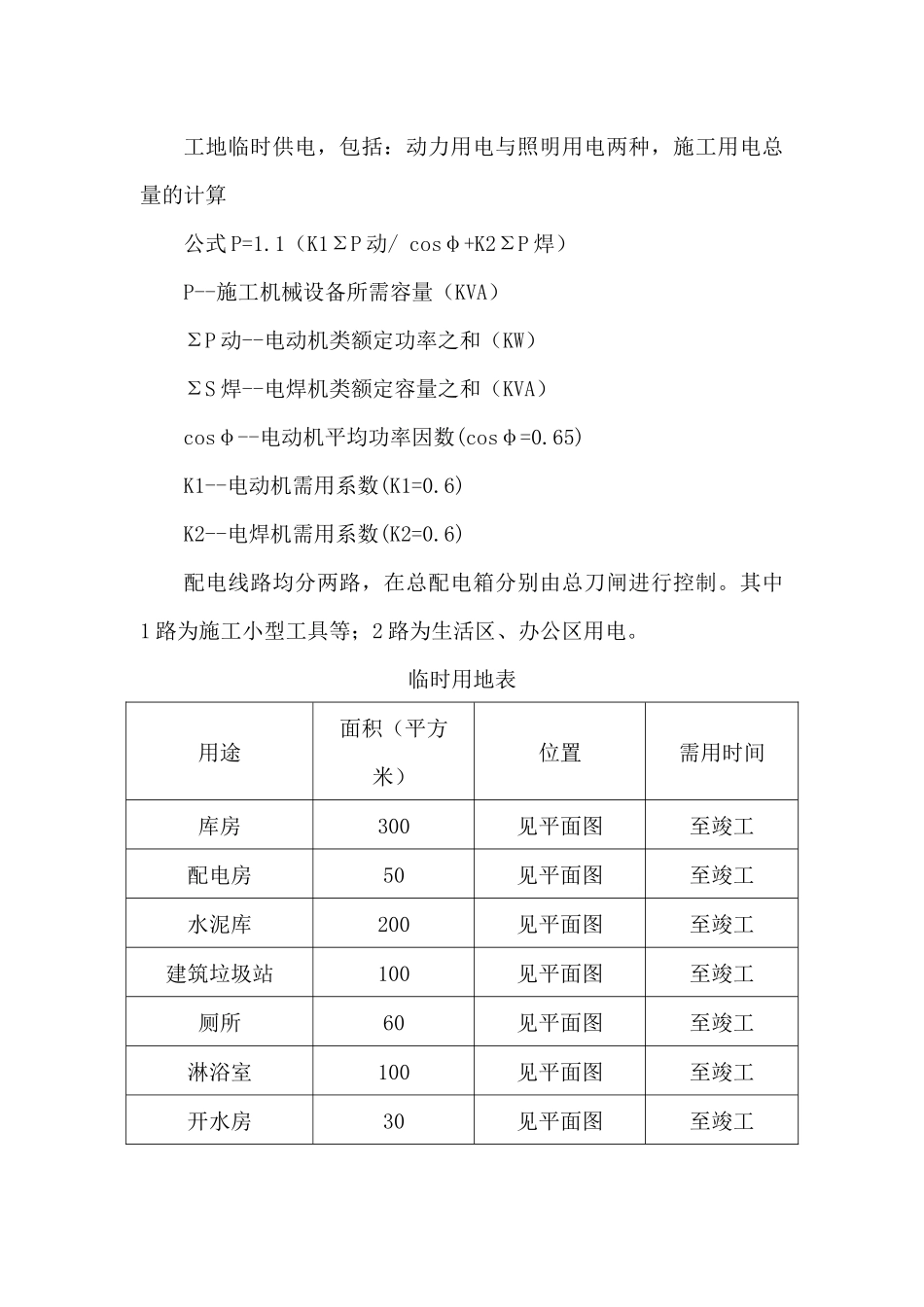

工地临时供电,包括:动力用电与照明用电两种,施工用电总量的计算公式P=1
1(K1ΣP动/cosφ+K2ΣP焊)P--施工机械设备所需容量(KVA)ΣP动--电动机类额定功率之和(KW)ΣS焊--电焊机类额定容量之和(KVA)cosφ--电动机平均功率因数(cosφ=0
65)K1--电动机需用系数(K1=0
6)K2--电焊机需用系数(K2=0
6)配电线路均分两路,在总配电箱分别由总刀闸进行控制
其中1路为施工小型工具等;2路为生活区、办公区用电

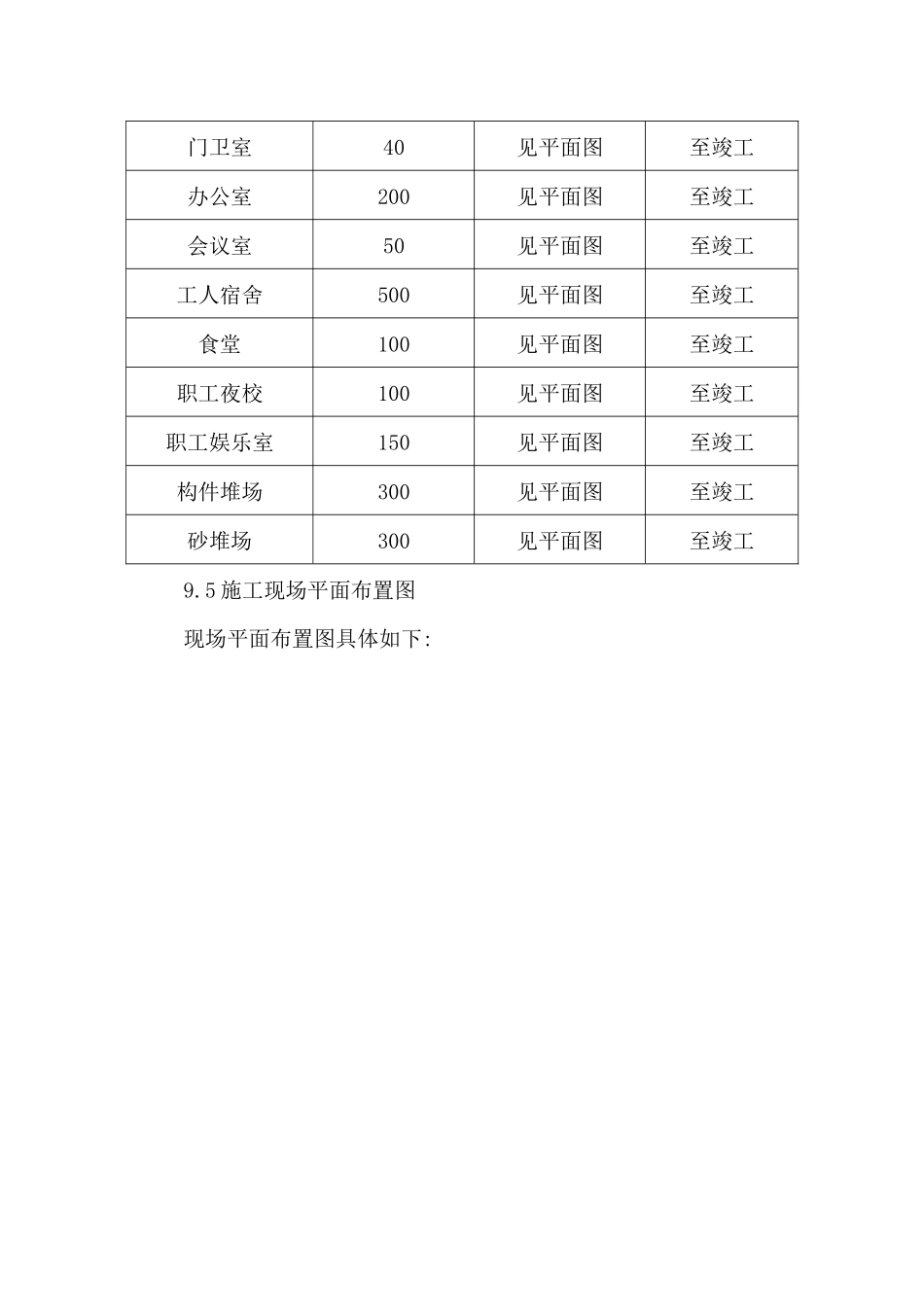

临时用地表用途面积(平方米)位置需用时间库房300见平面图至竣工配电房50见平面图至竣工水泥库200见平面图至竣工建筑垃圾站100见平面图至竣工厕所60见平面图至竣工淋浴室100见平面图至竣工开水房30见平面图至竣工门卫室40见平面图至竣工办公室200见平面图至竣工会
