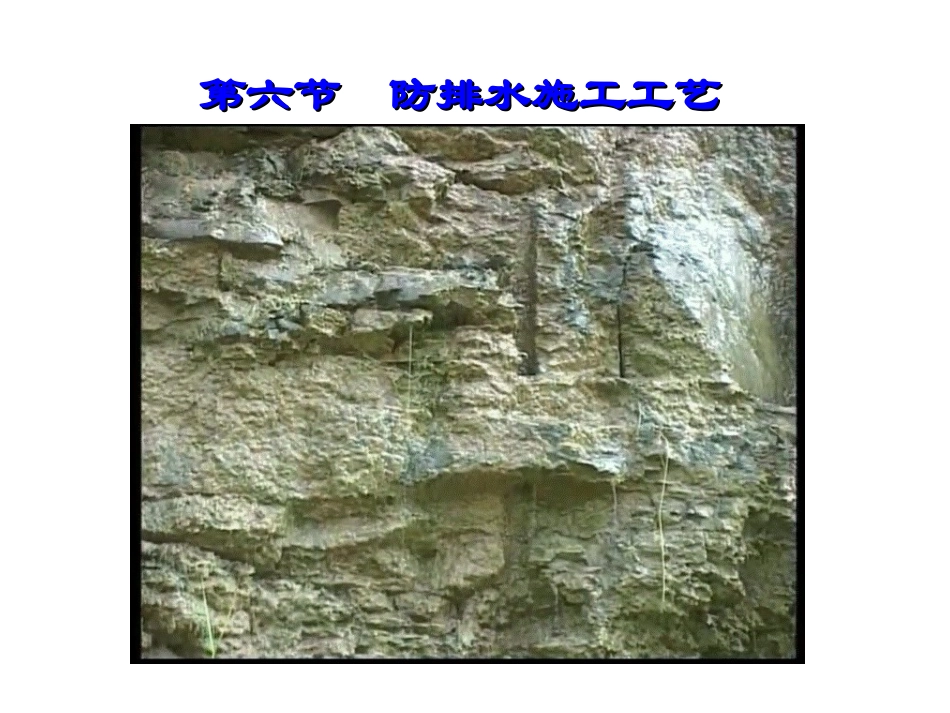

第七章隧道施工工艺及施工技术第七章隧道施工工艺及施工技术•围岩预支护围岩预支护((预加固预加固))•装渣与运输装渣与运输•初期支护初期支护•监控量测与数据分析监控量测与数据分析•防排水施工工艺防排水施工工艺•辅助坑道辅助坑道•二次衬砌二次衬砌•隧道爆破施工技术隧道爆破施工技术第六节防排水施工工艺第六节防排水施工工艺隧道防水防水混凝土注浆防水防水板注浆防水:(1)隧道工程施工应根据地质情况、掘进和支护的方式、支护预期的变形量、相邻隧道的相互影响及其构筑物的位移、沉降、水资源保护的要求进行注浆防水方案的选择
(2)对地质预测、预报有大量涌水的软弱地层地段,宜采用地表或洞内全封闭超前预注浆
(3)在开挖后如有渗漏水或大股涌水时,宜采用支护前围岩注浆
(4)当初期支护表面有超出设计允许的渗漏水时,应用回填注浆或径向进行处理
(5)富水隧道宜采用分区隔离防排水技术,区段长度根据洞内渗漏水量大小确定,富水段可按二次衬砌长度分区,分区采用带注浆管的背贴式止水带,发生渗漏水时可进行注浆
第七章隧道施工工艺及施工技术第七章隧道施工工艺及施工技术““分区防水”分区防水”每个防水分区内埋设注浆圆盘(嘴)底座和注浆软管:将专用注浆圆盘(嘴)点焊在防水板上,周边用密封膏密封,防止二次衬砌混凝土施工时水泥浆液堵塞注浆嘴;将软管一端接在注浆嘴上,另一端引至二次衬砌内表面集中面板上,逐一编号,待二次衬砌背后某处漏水需注浆时,可按编号注浆堵水
第七章隧道施工工艺及施工技术第七章隧道施工工艺及施工技术采用分区防水区段,注浆顺序为先进行拱顶处回填注浆,再进行背贴式止水带上花软管注浆,最后进行分区的注浆嘴注浆
第七章隧道施工工艺及施工技术第七章隧道施工工艺及施工技术二、结构防水板施工二、结构防水板施工((一一))基面处理基面处理主要对初期支护表主要对初期支护表面的面的渗漏水渗漏水,,表面凸凹不表面凸凹不平处
