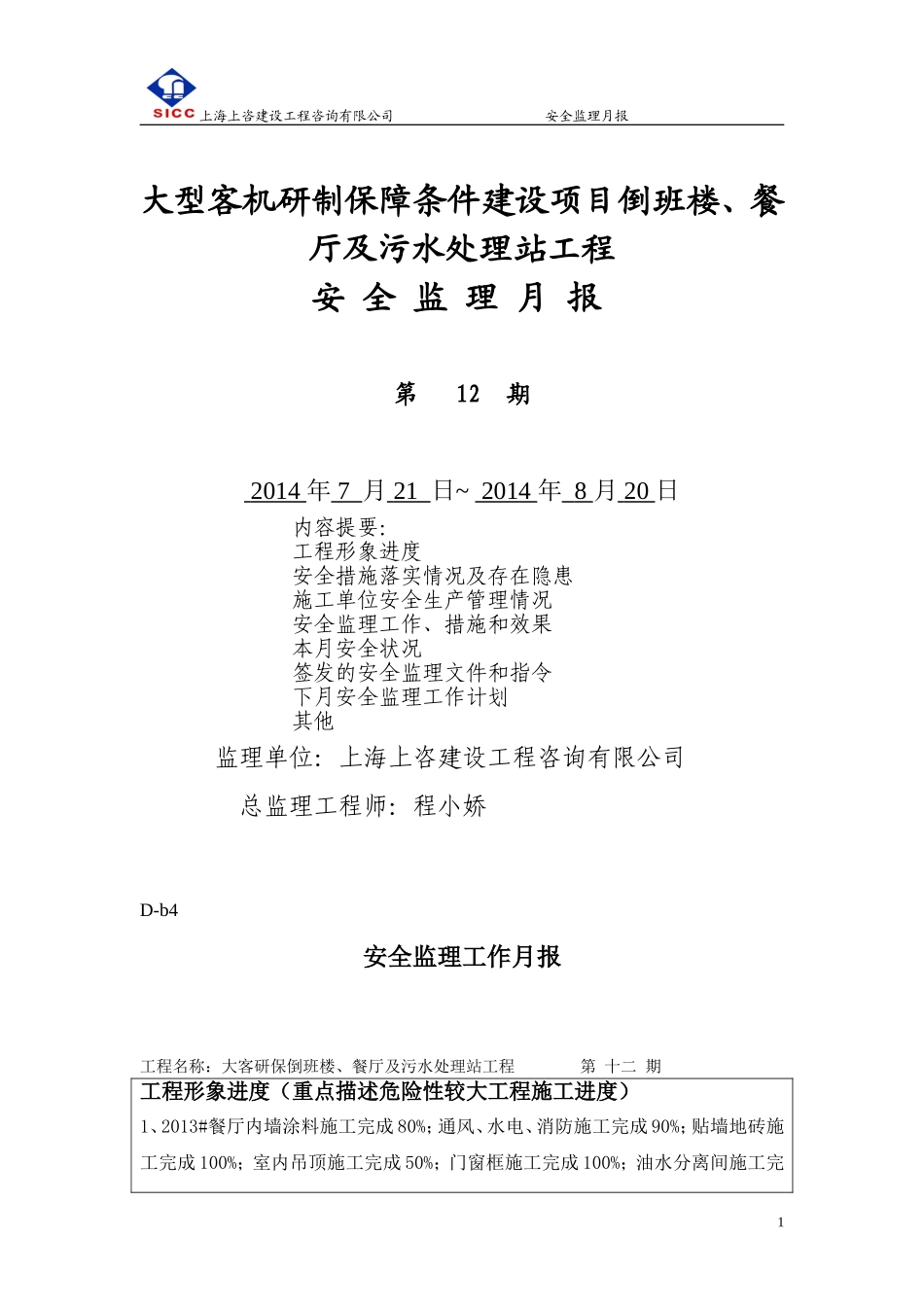

上海上咨建设工程咨询有限公司安全监理月报大型客机研制保障条件建设项目倒班楼、餐厅及污水处理站工程安全监理月报第12期2014年7月21日~2014年8月20日内容提要:工程形象进度安全措施落实情况及存在隐患施工单位安全生产管理情况安全监理工作、措施和效果本月安全状况签发的安全监理文件和指令下月安全监理工作计划其他监理单位:上海上咨建设工程咨询有限公司总监理工程师:程小娇D-b4安全监理工作月报工程名称:大客研保倒班楼、餐厅及污水处理站工程第十二期工程形象进度(重点描述危险性较大工程施工进度)1、2013#餐厅内墙涂料施工完成80%;通风、水电、消防施工完成90%;贴墙地砖施工完成100%;室内吊顶施工完成50%;门窗框施工完成100%;油水分离间施工完1上海上咨建设工程咨询有限公司安全监理月报成100%

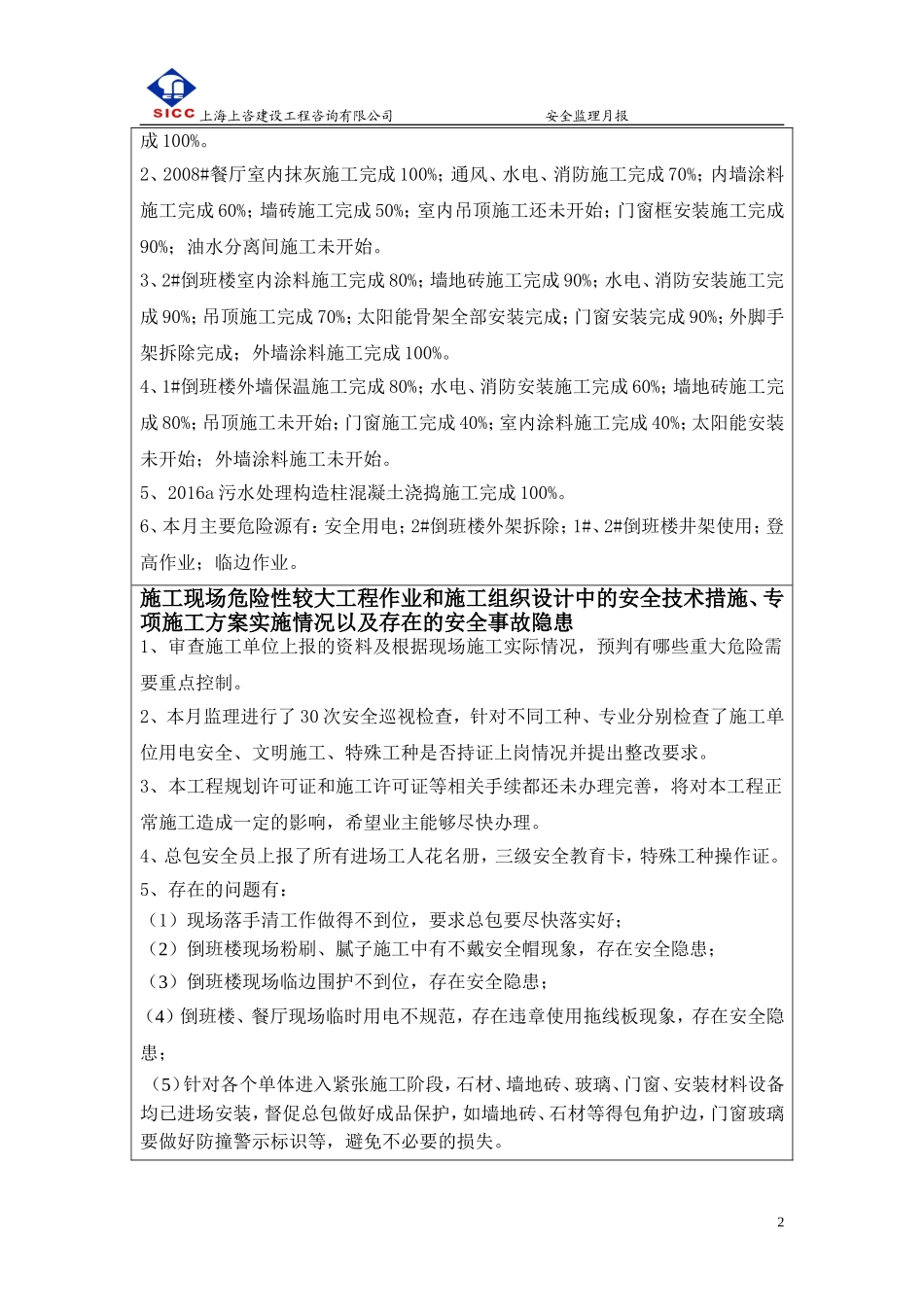

2、2008#餐厅室内抹灰施工完成100%;通风、水电、消防施工完成70%;内墙涂料施工完成60%;墙砖施工完成50%;室内吊顶施工还未开始;门窗框安装施工完成90%;油水分离间施工未开始
3、2#倒班楼室内涂料施工完成80%;墙地砖施工完成90%;水电、消防安装施工完成90%;吊顶施工完成70%;太阳能骨架全部安装完成;门窗安装完成90%;外脚手架拆除完成;外墙涂料施工完成100%
4、1#倒班楼外墙保温施工完成80%;水电、消防安装施工完成60%;墙地砖施工完成80%;吊顶施工未开始;门窗施工完成40%;室内涂料施工完成40%;太阳能安装未开始;外墙涂料施工未开始
5、2016a污水处理构造柱混凝土浇捣施工完成100%
6、本月主要危险源有:安全用电;2#倒班楼外架拆除;1#、2#倒班楼井架使用;登高作业;临边作业

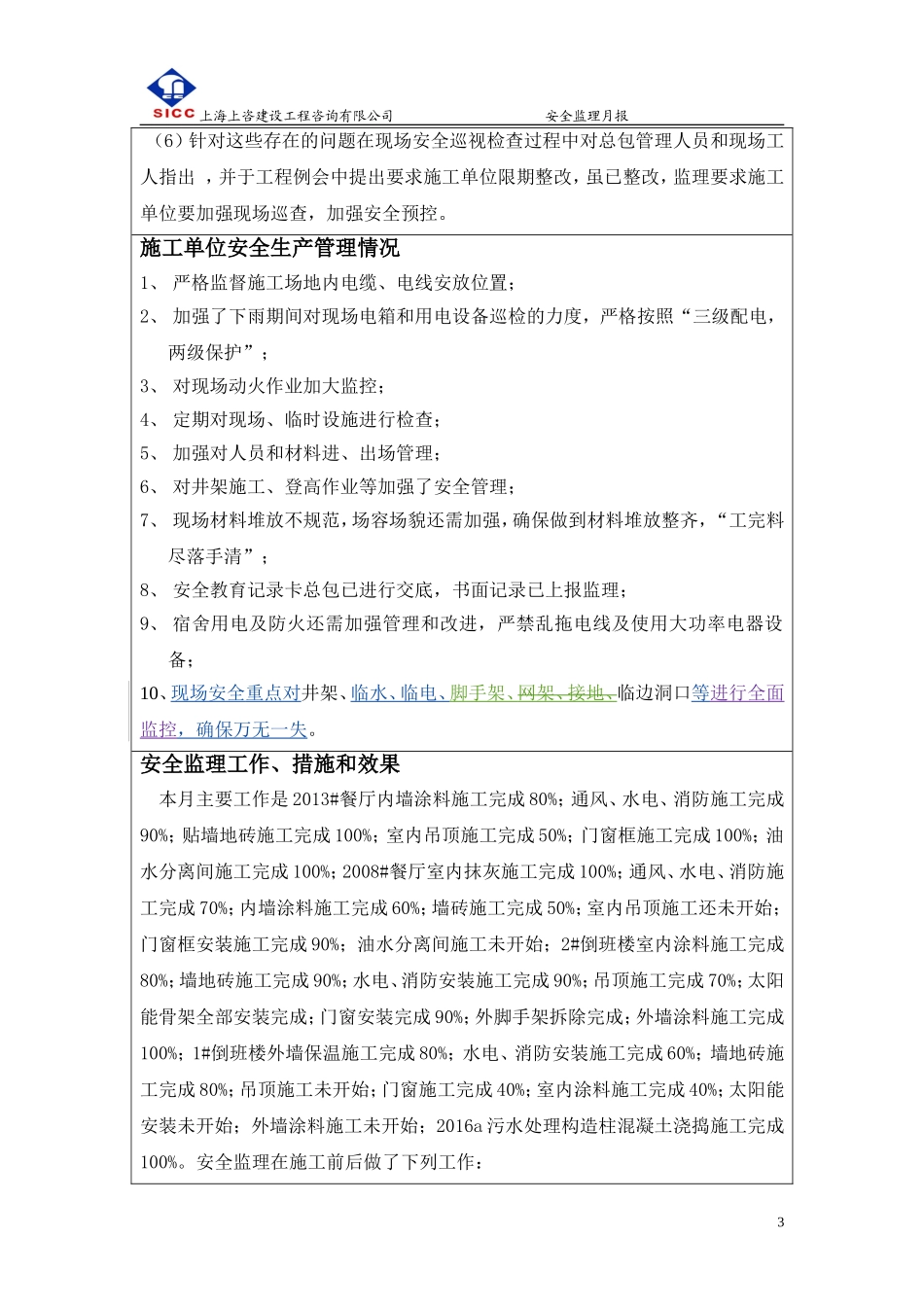

施工现场危险性较大工程作业和施工组织设计中的安全技术措施、专项施工方案实施情况以及存在的安全事故隐患1、审查施工单位上报的资料及根据现场施工实际情况,预判有
