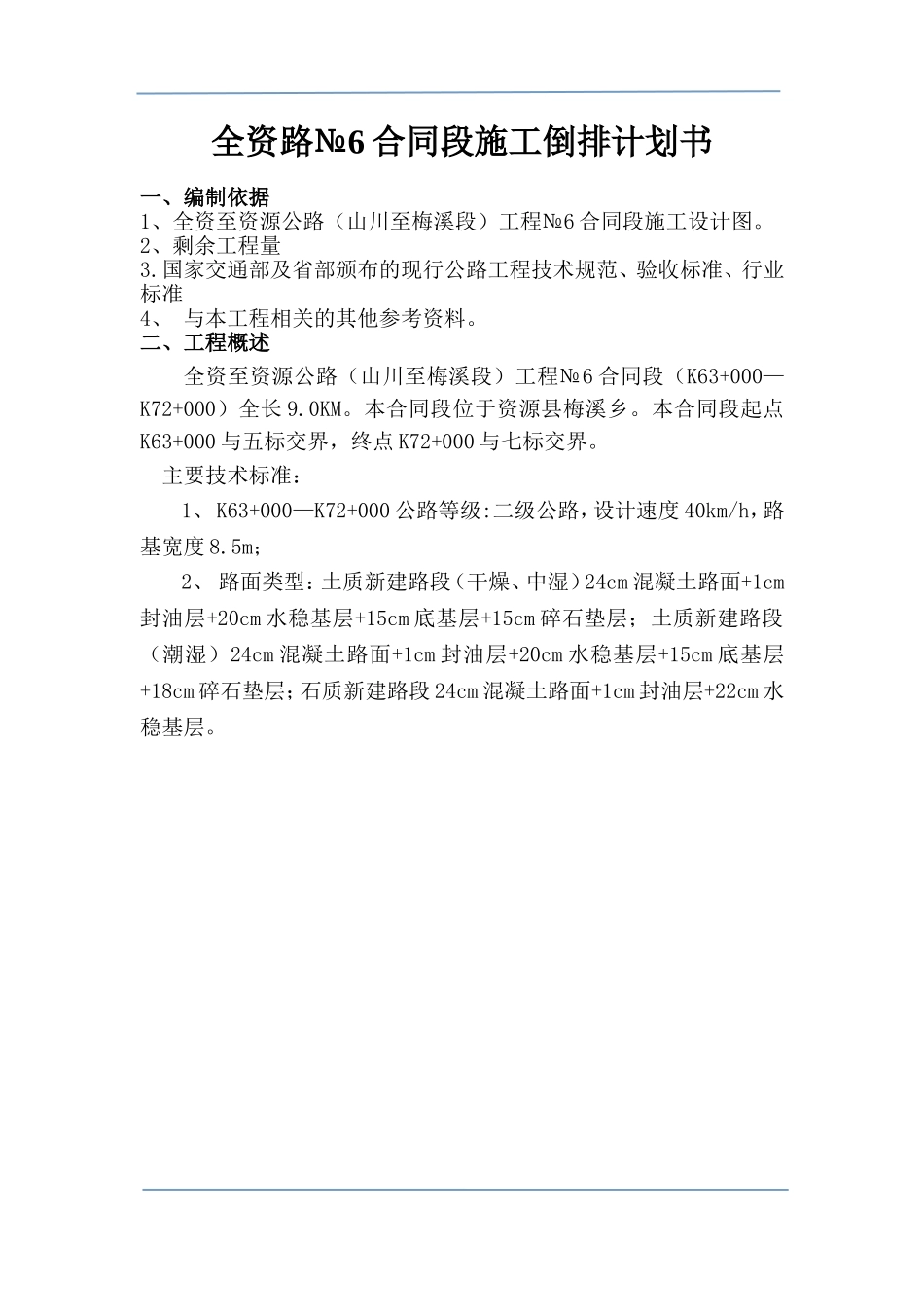

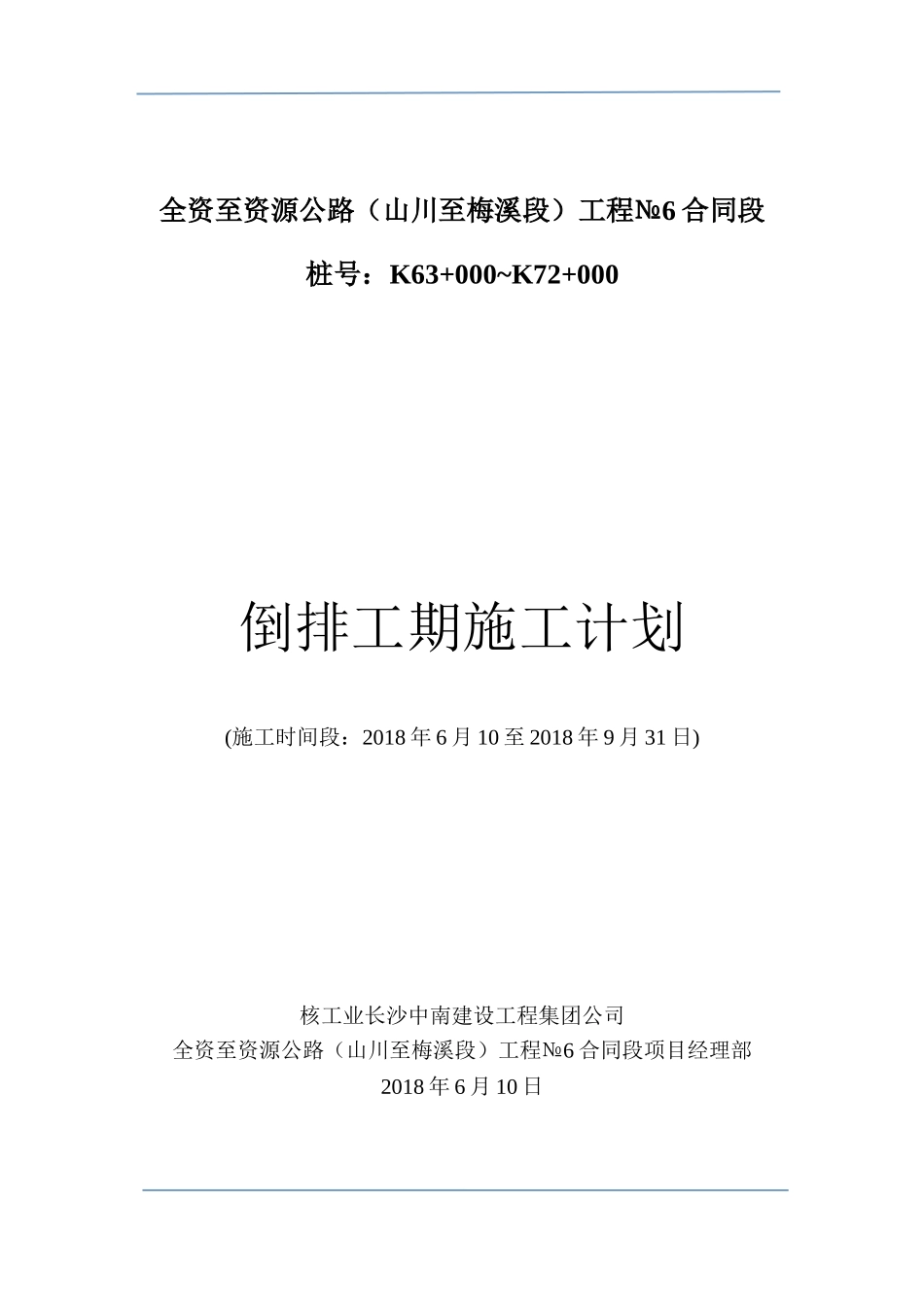

全资至资源公路(山川至梅溪段)工程№6合同段桩号:K63+000~K72+000倒排工期施工计划(施工时间段:2018年6月10至2018年9月31日)核工业长沙中南建设工程集团公司全资至资源公路(山川至梅溪段)工程№6合同段项目经理部2018年6月10日全资路№6合同段施工倒排计划书一、编制依据1、全资至资源公路(山川至梅溪段)工程№6合同段施工设计图
2、剩余工程量3
国家交通部及省部颁布的现行公路工程技术规范、验收标准、行业标准4、与本工程相关的其他参考资料
二、工程概述全资至资源公路(山川至梅溪段)工程№6合同段(K63+000—K72+000)全长9
本合同段位于资源县梅溪乡
本合同段起点K63+000与五标交界,终点K72+000与七标交界
主要技术标准:1、K63+000—K72+000公路等级:二级公路,设计速度40km/h,路基宽度8
5m;2、路面类型:土质新建路段(干燥、中湿)24cm混凝土路面+1cm封油层+20cm水稳基层+15cm底基层+15cm碎石垫层;土质新建路段(潮湿)24cm混凝土路面+1cm封油层+20cm水稳基层+15cm底基层+18cm碎石垫层;石质新建路段24cm混凝土路面+1cm封油层+22cm水稳基层

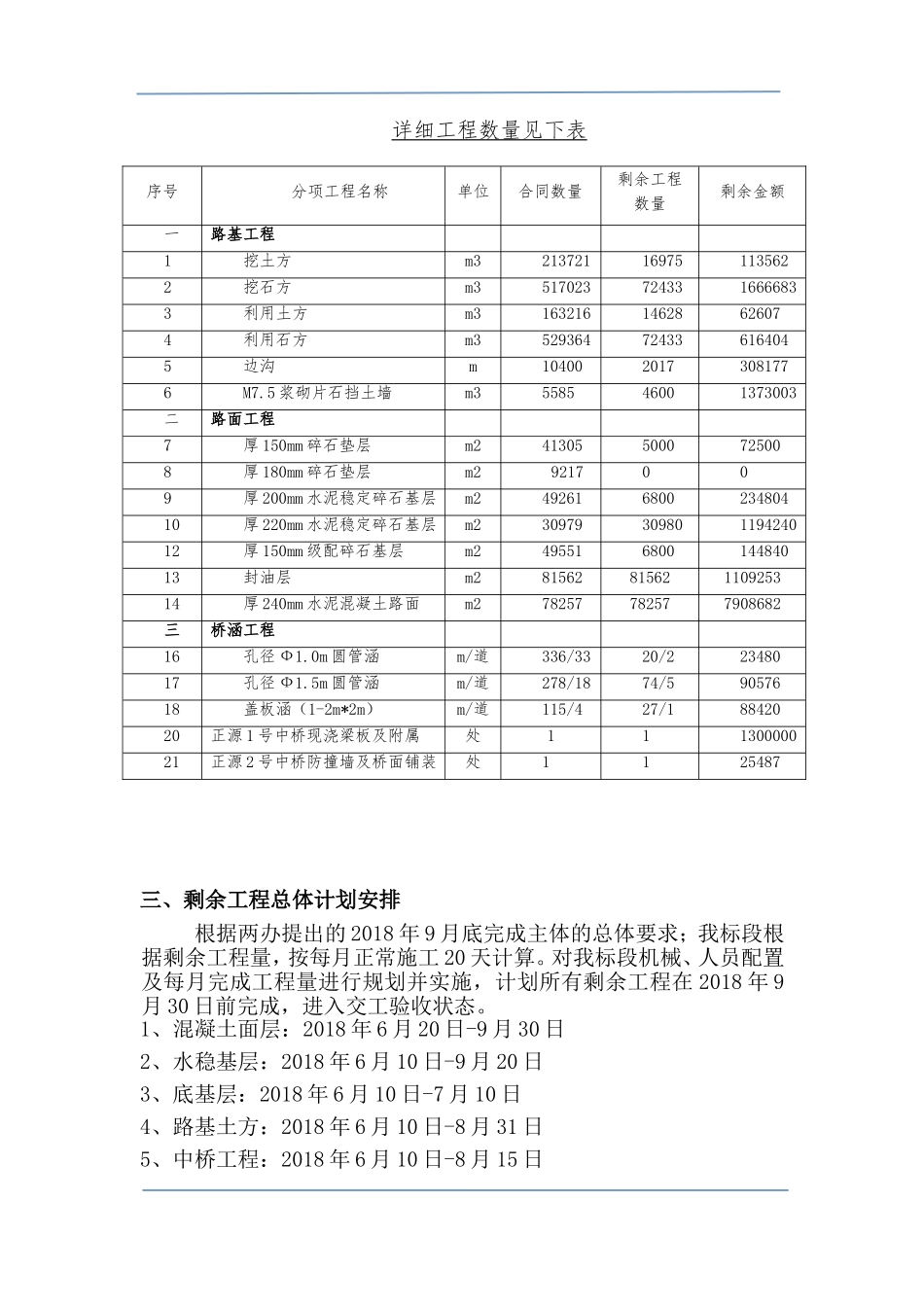

详细工程数量见下表三、剩余工程总体计划安排根据两办提出的2018年9月底完成主体的总体要求;我标段根据剩余工程量,按每月正常施工20天计算
对我标段机械、人员配置及每月完成工程量进行规划并实施,计划所有剩余工程在2018年9月30日前完成,进入交工验收状态
1、混凝土面层:2018年6月20日-9月30日2、水稳基层:2018年6月10日-9月20日3、底基层:2018年6月10日-7月10日4、路基土方:2018年6月10日-8月31日5、中桥工程:2018年6月10日-8月15日序号分项工程名称单位合同数量剩余工程数
