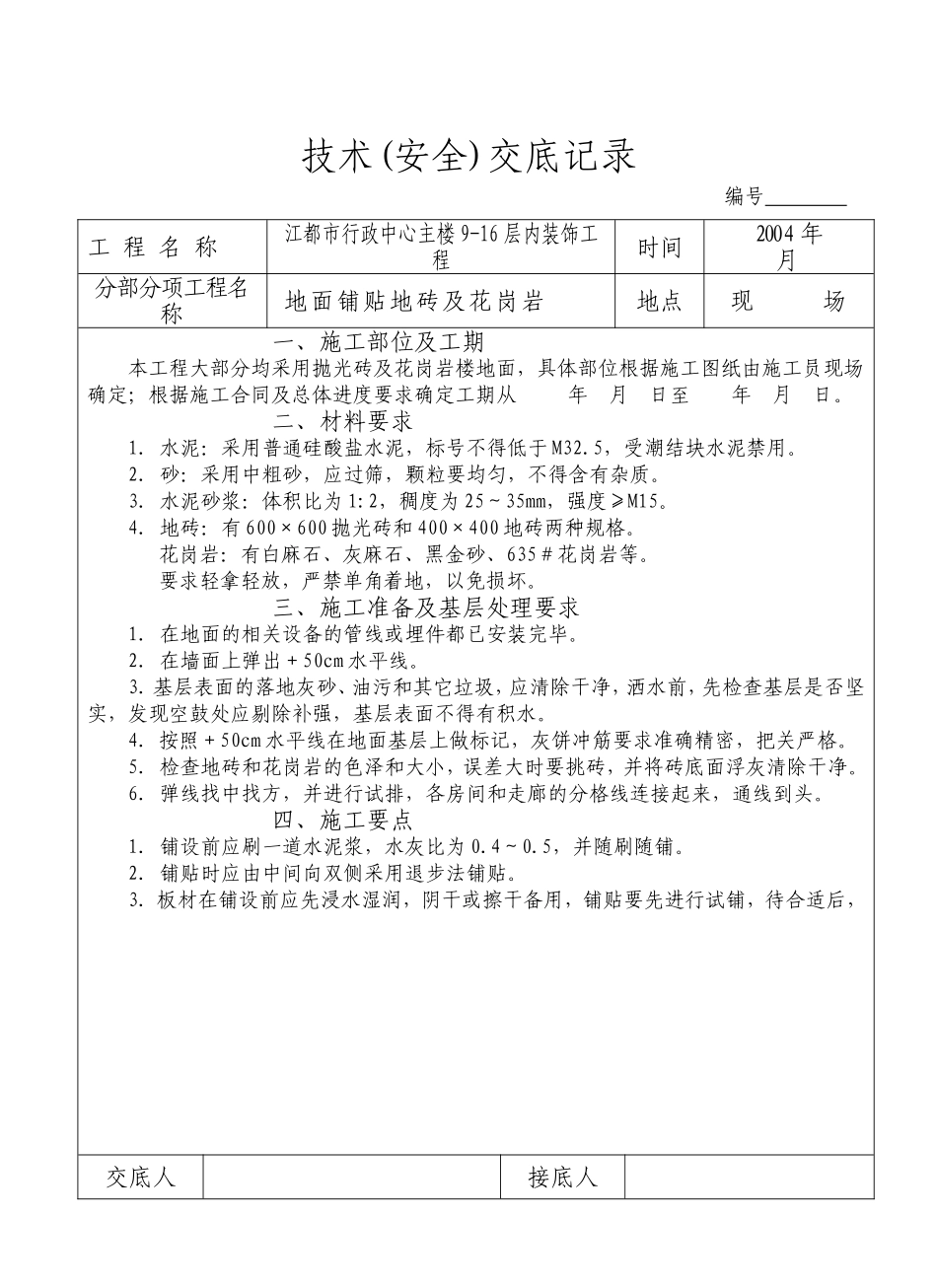

技术(安全)交底记录编号工程名称江都市行政中心主楼9-16层内装饰工程时间2004年月分部分项工程名称地面铺贴地砖及花岗岩地点现场一、施工部位及工期本工程大部分均采用抛光砖及花岗岩楼地面,具体部位根据施工图纸由施工员现场确定;根据施工合同及总体进度要求确定工期从年月日至年月日
二、材料要求1.水泥:采用普通硅酸盐水泥,标号不得低于M32
5,受潮结块水泥禁用
2.砂:采用中粗砂,应过筛,颗粒要均匀,不得含有杂质
3.水泥砂浆:体积比为1:2,稠度为25~35mm,强度≥M15
4.地砖:有600×600抛光砖和400×400地砖两种规格
花岗岩:有白麻石、灰麻石、黑金砂、635#花岗岩等
要求轻拿轻放,严禁单角着地,以免损坏
三、施工准备及基层处理要求1.在地面的相关设备的管线或埋件都已安装完毕
2.在墙面上弹出+50cm水平线
3.基层表面的落地灰砂、油污和其它垃圾,应清除干净,洒水前,先检查基层是否坚实,发现空鼓处应剔除补强,基层表面不得有积水
4.按照+50cm水平线在地面基层上做标记,灰饼冲筋要求准确精密,把关严格
5.检查地砖和花岗岩的色泽和大小,误差大时要挑砖,并将砖底面浮灰清除干净
6.弹线找中找方,并进行试排,各房间和走廊的分格线连接起来,通线到头
四、施工要点1.铺设前应刷一道水泥浆,水灰比为0
5,并随刷随铺
2.铺贴时应由中间向双侧采用退步法铺贴

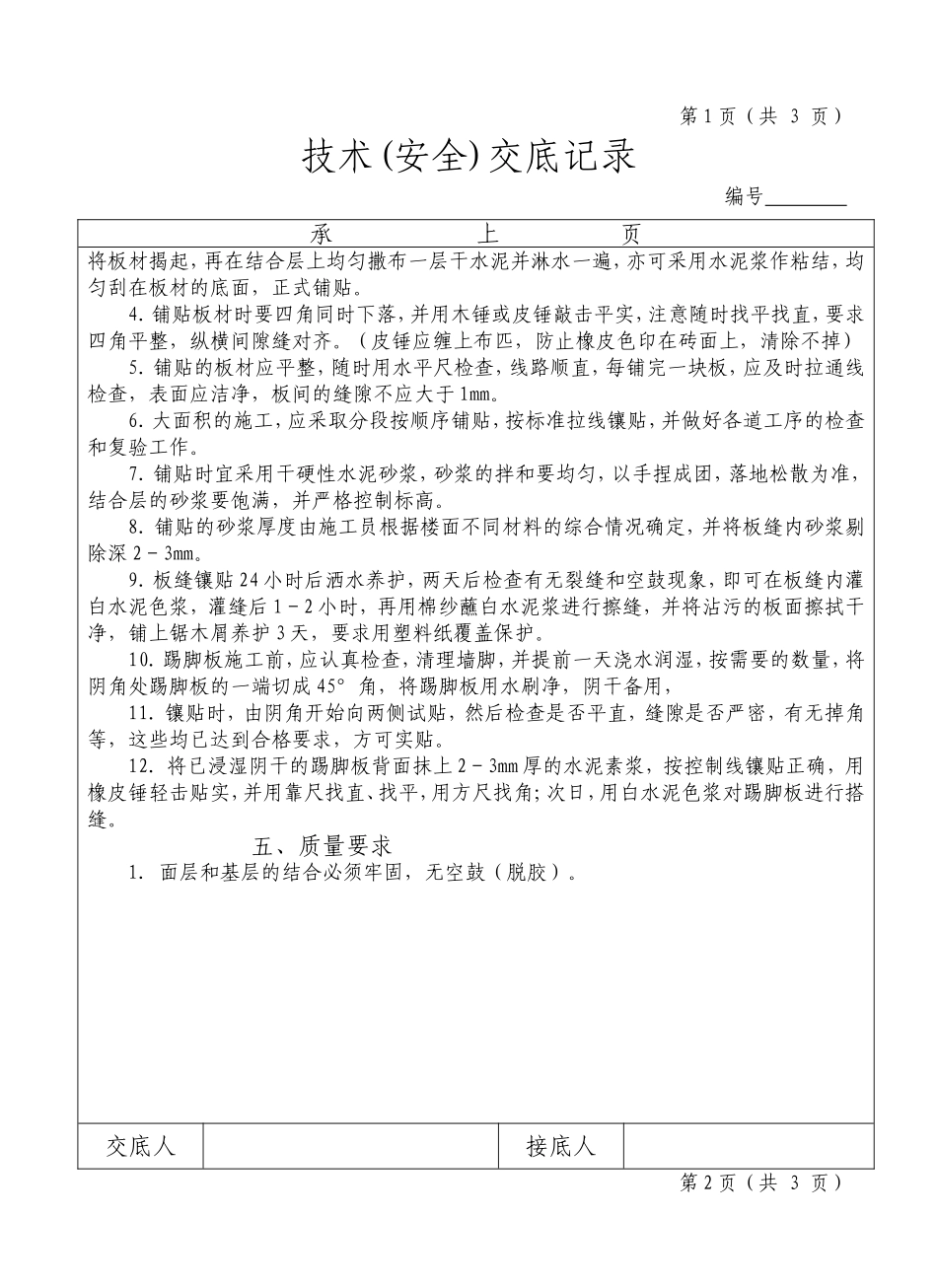

3.板材在铺设前应先浸水湿润,阴干或擦干备用,铺贴要先进行试铺,待合适后,交底人接底人第1页(共3页)技术(安全)交底记录编号承上页将板材揭起,再在结合层上均匀撒布一层干水泥并淋水一遍,亦可采用水泥浆作粘结,均匀刮在板材的底面,正式铺贴
4.铺贴板材时要四角同时下落,并用木锤或皮锤敲击平实,注意随时找平找直,要求四角平整,纵横间隙缝对齐
(皮锤应缠上布匹,防止橡皮色印在砖面上,清除不掉)5.铺贴的板材
