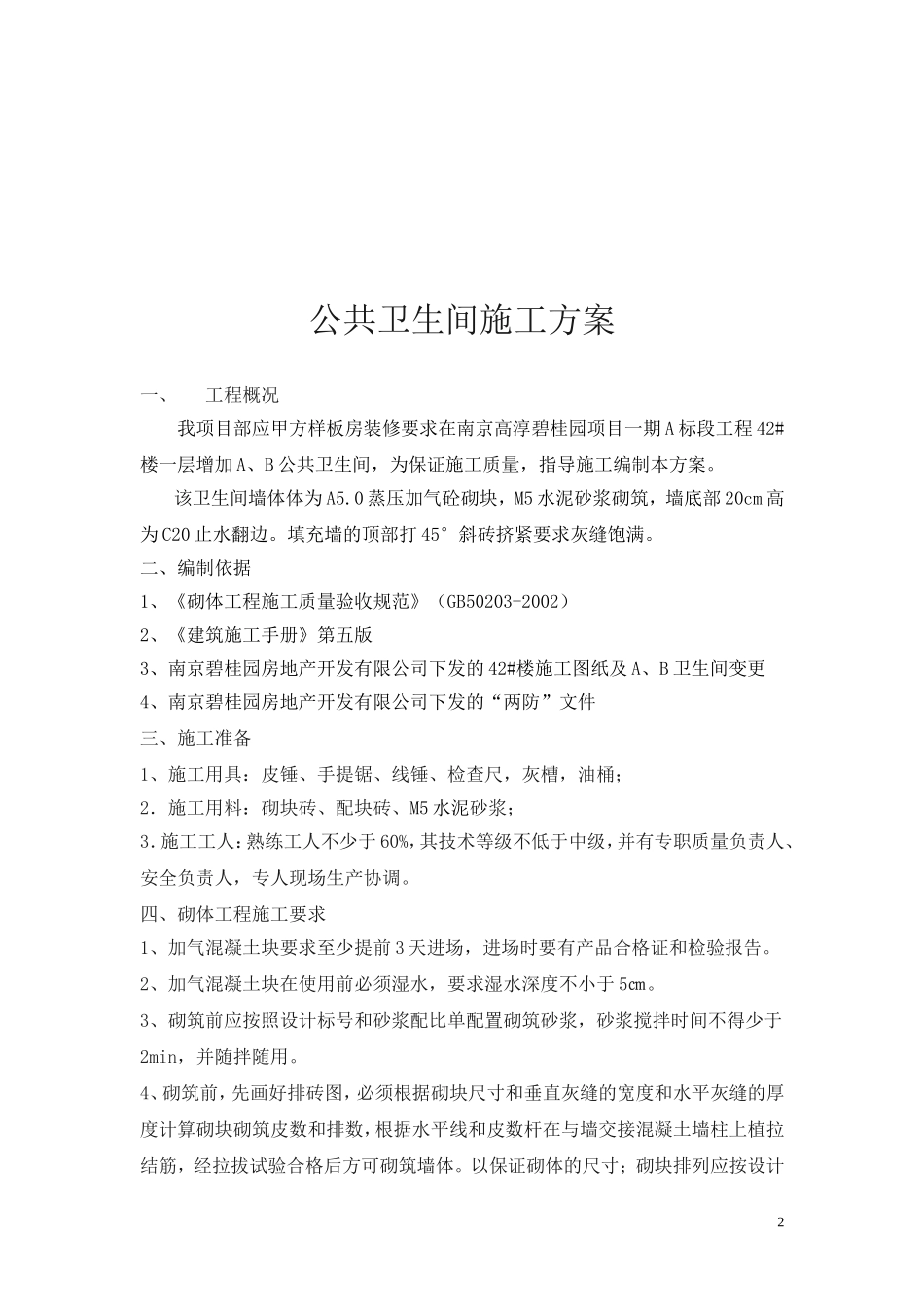

南京高淳碧桂园一期A标段工程42#楼架空层公共卫生间施工方案编制人:审核人:审批人:中太建设集团股份有限公司南京高淳碧桂园项目部二0一三年十月十五日公共卫生间施工方案一、工程概况我项目部应甲方样板房装修要求在南京高淳碧桂园项目一期A标段工程42#楼一层增加A、B公共卫生间,为保证施工质量,指导施工编制本方案
该卫生间墙体体为A5
0蒸压加气砼砌块,M5水泥砂浆砌筑,墙底部20cm高为C20止水翻边
填充墙的顶部打45°斜砖挤紧要求灰缝饱满
二、编制依据1、《砌体工程施工质量验收规范》(GB50203-2002)2、《建筑施工手册》第五版3、南京碧桂园房地产开发有限公司下发的42#楼施工图纸及A、B卫生间变更4、南京碧桂园房地产开发有限公司下发的“两防”文件三、施工准备1、施工用具:皮锤、手提锯、线锤、检查尺,灰槽,油桶;2.施工用料:砌块砖、配块砖、M5水泥砂浆;3.施工工人:熟练工人不少于60%,其技术等级不低于中级,并有专职质量负责人、安全负责人,专人现场生产协调
四、砌体工程施工要求1、加气混凝土块要求至少提前3天进场,进场时要有产品合格证和检验报告
2、加气混凝土块在使用前必须湿水,要求湿水深度不小于5㎝
3、砌筑前应按照设计标号和砂浆配比单配置砌筑砂浆,砂浆搅拌时间不得少于2min,并随拌随用
4、砌筑前,先画好排砖图,必须根据砌块尺寸和垂直灰缝的宽度和水平灰缝的厚度计算砌块砌筑皮数和排数,根据水平线和皮数杆在与墙交接混凝土墙柱上植拉结筋,经拉拔试验合格后方可砌筑墙体
以保证砌体的尺寸;砌块排列应按设计2要求,从各结构层面开始排列
洞口部位尽量用整砖
5、砌筑前必须先放出轴线和边线,对基层清理干净,构造柱箍筋Φ6@200,纵筋4@200C2O,构造柱钢筋绑扎完毕,拉结筋安装完毕
监理验收合格后,方可砌筑
6、墙体分三个步骤砌筑,底部20cm高立模植筋Φ6@300U
