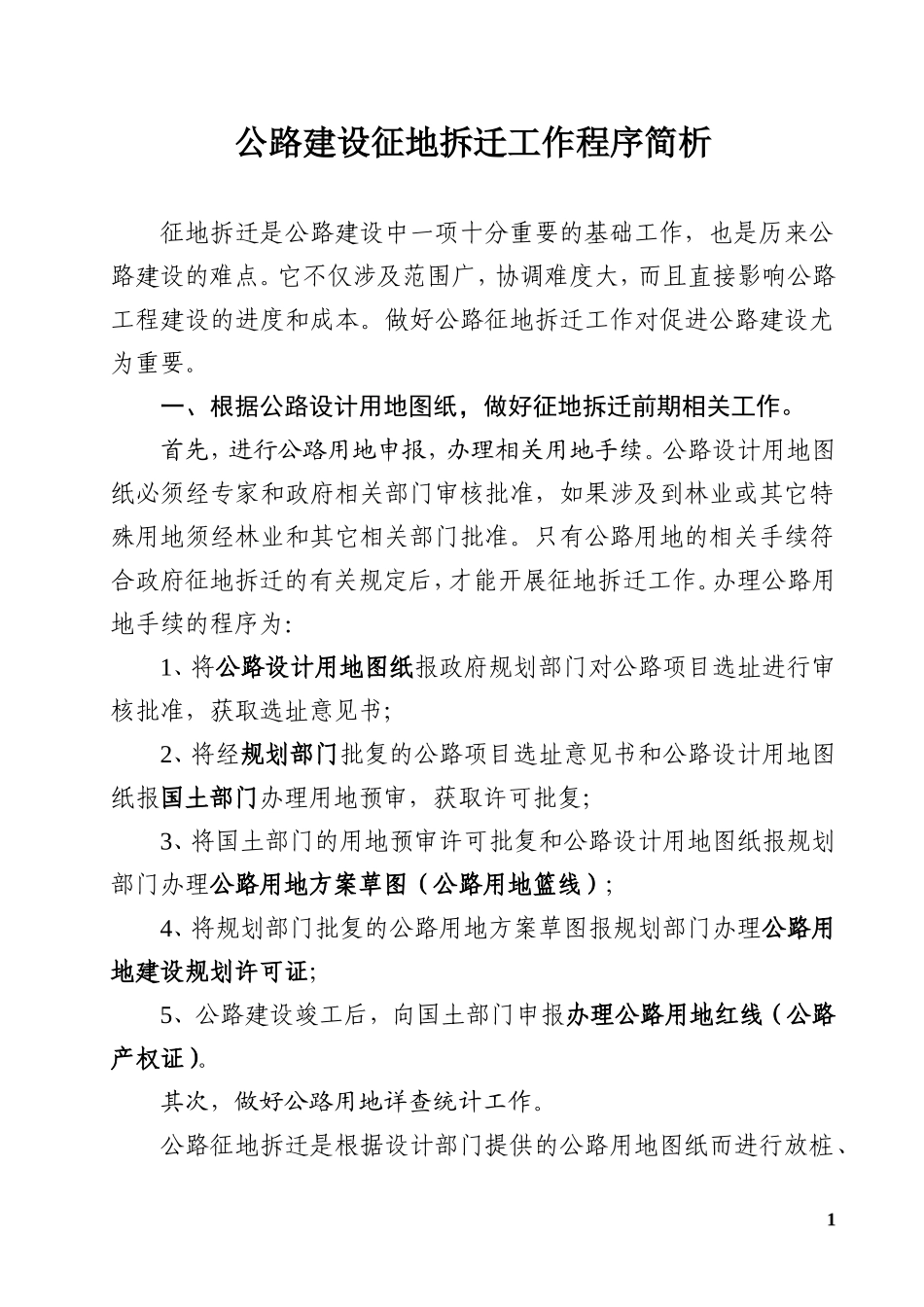

公路建设征地拆迁工作程序简析征地拆迁是公路建设中一项十分重要的基础工作,也是历来公路建设的难点
它不仅涉及范围广,协调难度大,而且直接影响公路工程建设的进度和成本
做好公路征地拆迁工作对促进公路建设尤为重要
一、根据公路设计用地图纸,做好征地拆迁前期相关工作
首先,进行公路用地申报,办理相关用地手续
公路设计用地图纸必须经专家和政府相关部门审核批准,如果涉及到林业或其它特殊用地须经林业和其它相关部门批准
只有公路用地的相关手续符合政府征地拆迁的有关规定后,才能开展征地拆迁工作
办理公路用地手续的程序为:1、将公路设计用地图纸报政府规划部门对公路项目选址进行审核批准,获取选址意见书;2、将经规划部门批复的公路项目选址意见书和公路设计用地图纸报国土部门办理用地预审,获取许可批复;3、将国土部门的用地预审许可批复和公路设计用地图纸报规划部门办理公路用地方案草图(公路用地篮线);4、将规划部门批复的公路用地方案草图报规划部门办理公路用地建设规划许可证;5、公路建设竣工后,向国土部门申报办理公路用地红线(公路产权证)

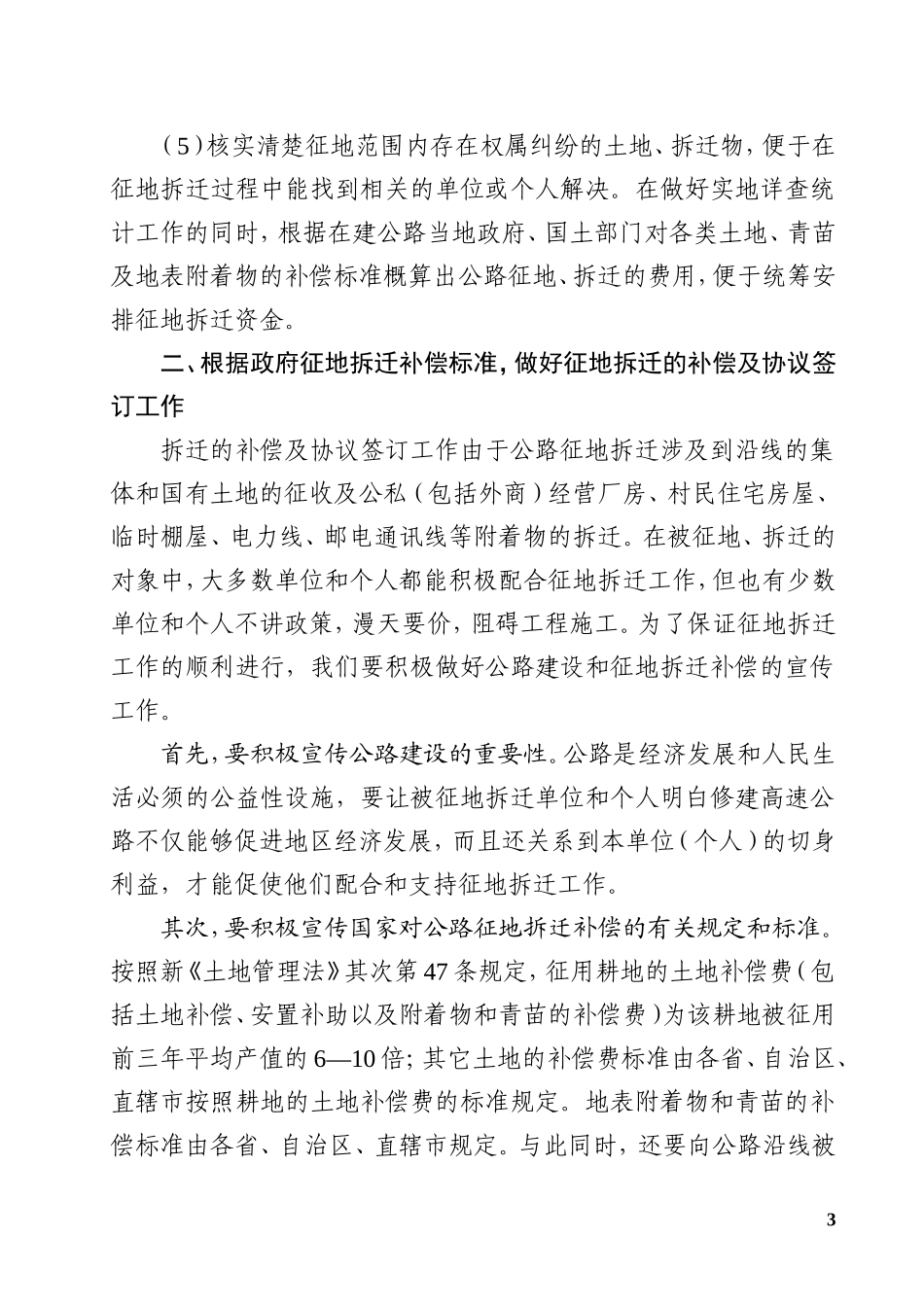

其次,做好公路用地详查统计工作

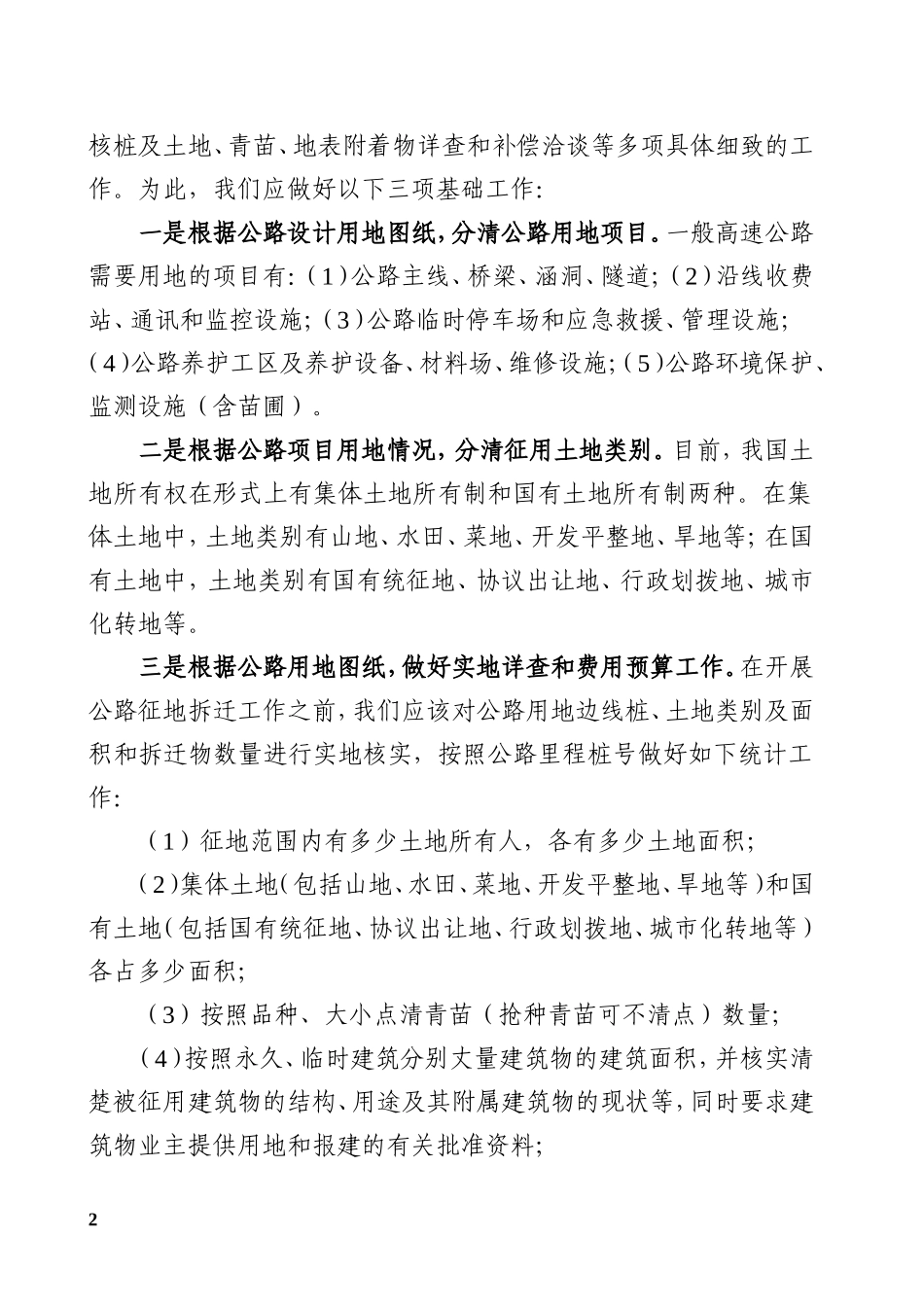

公路征地拆迁是根据设计部门提供的公路用地图纸而进行放桩、1核桩及土地、青苗、地表附着物详查和补偿洽谈等多项具体细致的工作
为此,我们应做好以下三项基础工作:一是根据公路设计用地图纸,分清公路用地项目
一般高速公路需要用地的项目有:(1)公路主线、桥梁、涵洞、隧道;(2)沿线收费站、通讯和监控设施;(3)公路临时停车场和应急救援、管理设施;(4)公路养护工区及养护设备、材料场、维修设施;(5)公路环境保护、监测设施(含苗圃)
二是根据公路项目用地情况,分清征用土地类别
目前,我国土地所有权在形式上有集体土地所有制和国有土地所有制两种
在集体土地中,土地类别有山地、水田、菜地、开发平整地、旱地等;在国有土地中,土地类别有国有统征地、协议出让地
