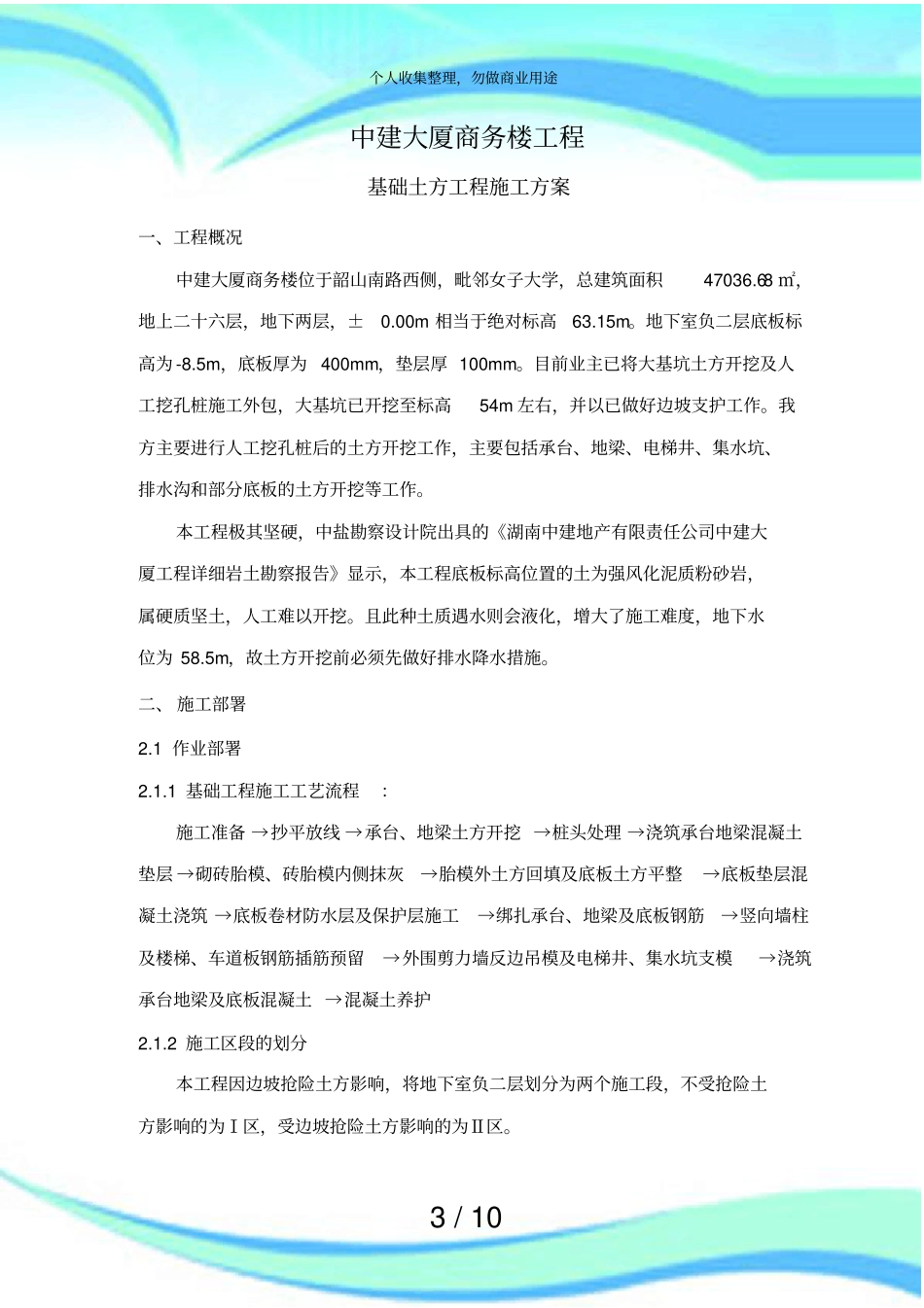

1/10中建大厦基础土方实施方案施工版2/10————————————————————————————————作者:————————————————————————————————日期:个人收集整理,勿做商业用途3/10中建大厦商务楼工程基础土方工程施工方案一、工程概况中建大厦商务楼位于韶山南路西侧,毗邻女子大学,总建筑面积47036
68㎡,地上二十六层,地下两层,±0
00m相当于绝对标高63
地下室负二层底板标高为-8
5m,底板厚为400mm,垫层厚100mm
目前业主已将大基坑土方开挖及人工挖孔桩施工外包,大基坑已开挖至标高54m左右,并以已做好边坡支护工作
我方主要进行人工挖孔桩后的土方开挖工作,主要包括承台、地梁、电梯井、集水坑、排水沟和部分底板的土方开挖等工作
本工程极其坚硬,中盐勘察设计院出具的《湖南中建地产有限责任公司中建大厦工程详细岩土勘察报告》显示,本工程底板标高位置的土为强风化泥质粉砂岩,属硬质坚土,人工难以开挖
且此种土质遇水则会液化,增大了施工难度,地下水位为58
5m,故土方开挖前必须先做好排水降水措施
二、施工部署2
1作业部署2
1基础工程施工工艺流程:施工准备→抄平放线→承台、地梁土方开挖→桩头处理→浇筑承台地梁混凝土垫层→砌砖胎模、砖胎模内侧抹灰→胎模外土方回填及底板土方平整→底板垫层混凝土浇筑→底板卷材防水层及保护层施工→绑扎承台、地梁及底板钢筋→竖向墙柱及楼梯、车道板钢筋插筋预留→外围剪力墙反边吊模及电梯井、集水坑支模→浇筑承台地梁及底板混凝土→混凝土养护2
2施工区段的划分本工程因边坡抢险土方影响,将地下室负二层划分为两个施工段,不受抢险土方影响的为Ⅰ区,受边坡抢险土方影响的为Ⅱ区
个人收集整理,勿做商业用途4/102
2劳动组织土方开挖:普工100人,除配备常用挖土工具外,配备二台小型反铲挖土机(0
