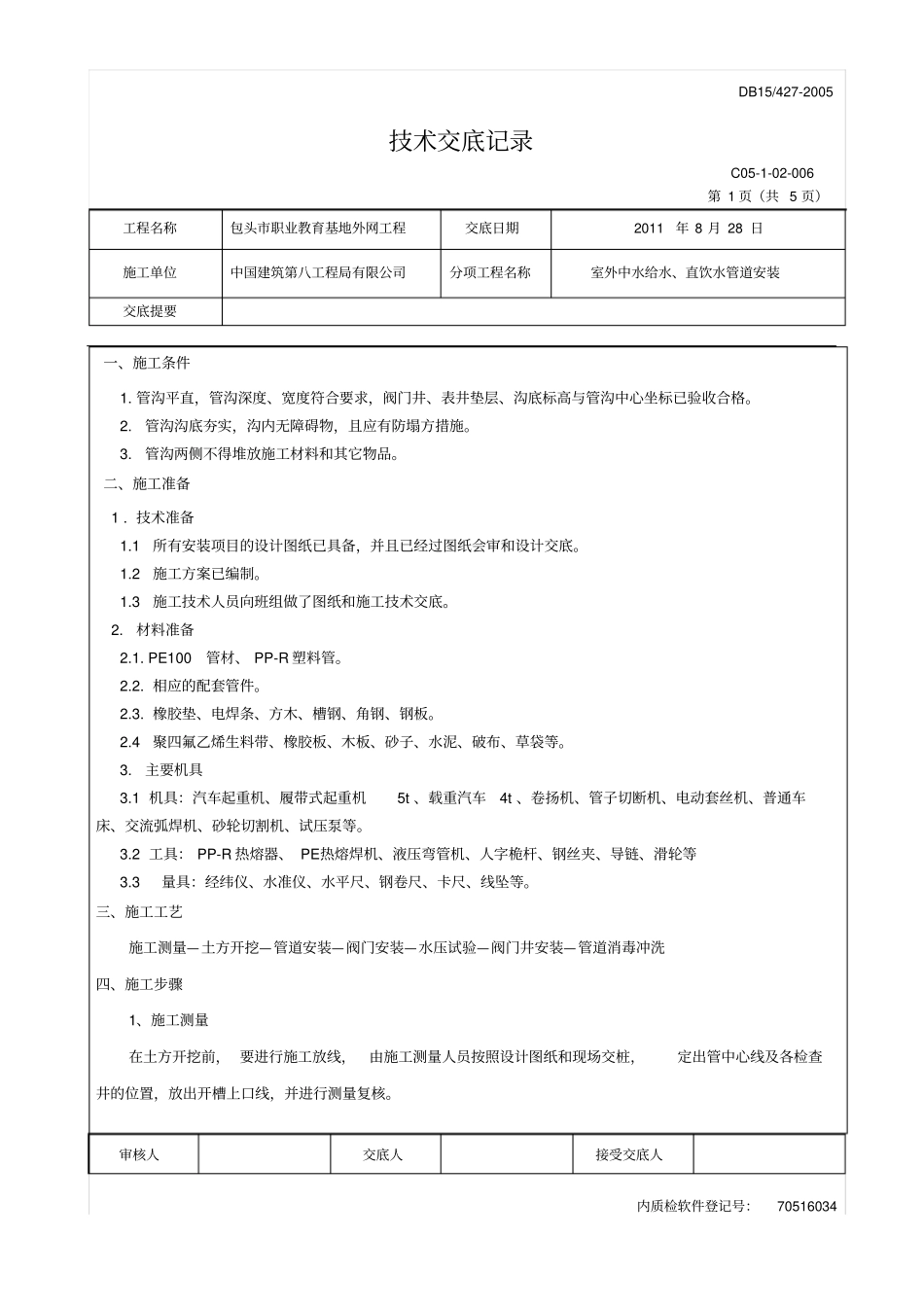

DB15/427-2005技术交底记录C05-1-02-006第1页(共5页)工程名称包头市职业教育基地外网工程交底日期2011年8月28日施工单位中国建筑第八工程局有限公司分项工程名称室外中水给水、直饮水管道安装交底提要审核人交底人接受交底人内质检软件登记号:70516034一、施工条件1
管沟平直,管沟深度、宽度符合要求,阀门井、表井垫层、沟底标高与管沟中心坐标已验收合格
管沟沟底夯实,沟内无障碍物,且应有防塌方措施
管沟两侧不得堆放施工材料和其它物品
二、施工准备1
1所有安装项目的设计图纸已具备,并且已经过图纸会审和设计交底
2施工方案已编制
3施工技术人员向班组做了图纸和施工技术交底
PE100管材、PP-R塑料管
相应的配套管件
橡胶垫、电焊条、方木、槽钢、角钢、钢板
4聚四氟乙烯生料带、橡胶板、木板、砂子、水泥、破布、草袋等
1机具:汽车起重机、履带式起重机5t、载重汽车4t、卷扬机、管子切断机、电动套丝机、普通车床、交流弧焊机、砂轮切割机、试压泵等
2工具:PP-R热熔器、PE热熔焊机、液压弯管机、人字桅杆、钢丝夹、导链、滑轮等3
3量具:经纬仪、水准仪、水平尺、钢卷尺、卡尺、线坠等

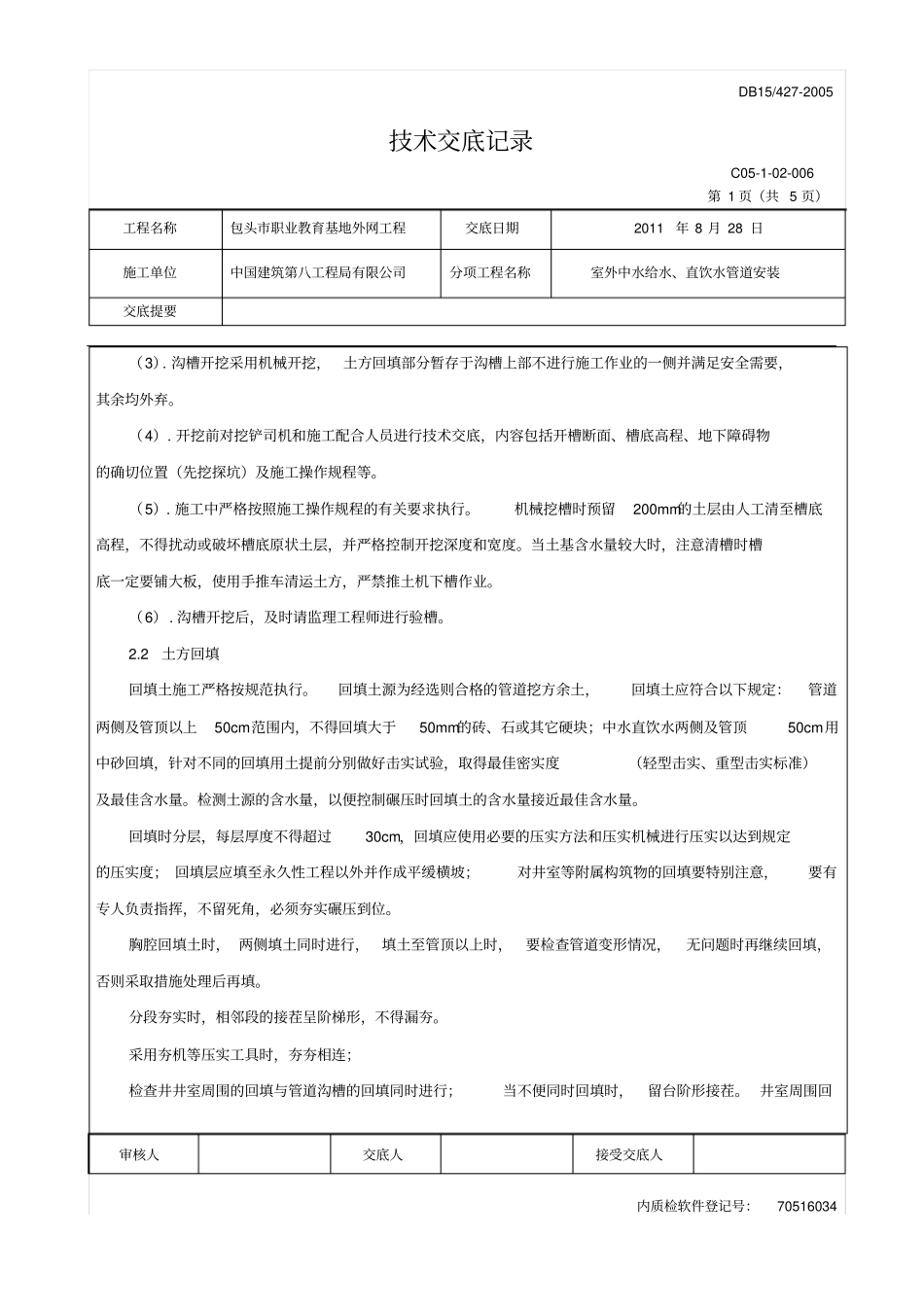

三、施工工艺施工测量—土方开挖—管道安装—阀门安装—水压试验—阀门井安装—管道消毒冲洗四、施工步骤1、施工测量在土方开挖前,要进行施工放线,由施工测量人员按照设计图纸和现场交桩,定出管中心线及各检查井的位置,放出开槽上口线,并进行测量复核
DB15/427-2005技术交底记录C05-1-02-006第1页(共5页)工程名称包头市职业教育基地外网工程交底日期2011年8月28日施工单位中国建筑第八工程局有限公司分项工程名称室外中水给水、直饮水管道安装交底提要审核人交底人接受交底人内质检软件登
