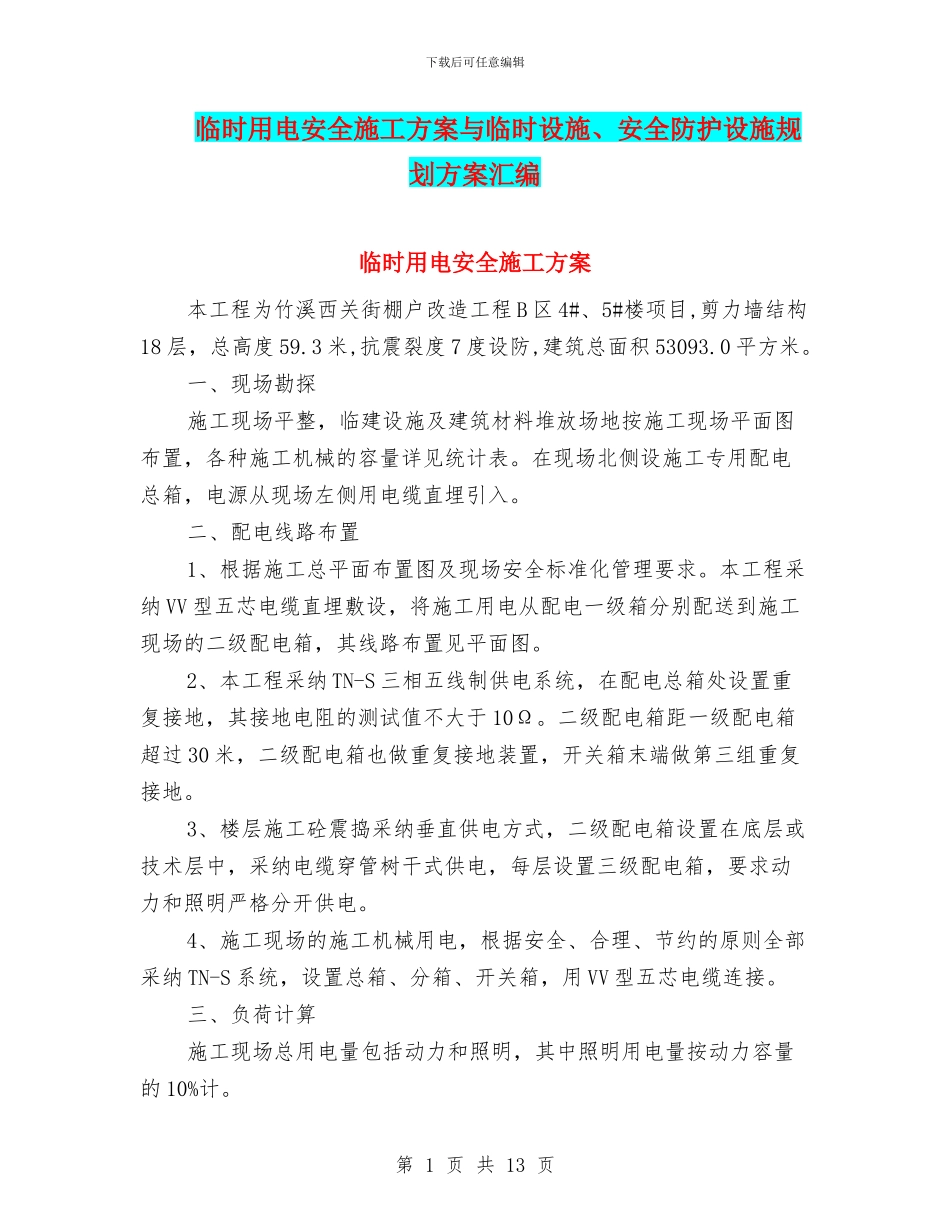

下载后可任意编辑临时用电安全施工方案与临时设施、安全防护设施规划方案汇编临时用电安全施工方案本工程为竹溪西关街棚户改造工程B区4#、5#楼项目,剪力墙结构18层,总高度59
3米,抗震裂度7度设防,建筑总面积53093
一、现场勘探施工现场平整,临建设施及建筑材料堆放场地按施工现场平面图布置,各种施工机械的容量详见统计表
在现场北侧设施工专用配电总箱,电源从现场左侧用电缆直埋引入
二、配电线路布置1、根据施工总平面布置图及现场安全标准化管理要求
本工程采纳VV型五芯电缆直埋敷设,将施工用电从配电一级箱分别配送到施工现场的二级配电箱,其线路布置见平面图
2、本工程采纳TN-S三相五线制供电系统,在配电总箱处设置重复接地,其接地电阻的测试值不大于10Ω
二级配电箱距一级配电箱超过30米,二级配电箱也做重复接地装置,开关箱末端做第三组重复接地
3、楼层施工砼震捣采纳垂直供电方式,二级配电箱设置在底层或技术层中,采纳电缆穿管树干式供电,每层设置三级配电箱,要求动力和照明严格分开供电
4、施工现场的施工机械用电,根据安全、合理、节约的原则全部采纳TN-S系统,设置总箱、分箱、开关箱,用VV型五芯电缆连接
三、负荷计算施工现场总用电量包括动力和照明,其中照明用电量按动力容量的10%计
第1页共13页下载后可任意编辑主要施工机械容量表序号机械设备名称规格数量额定功率1塔吊TC5610239
2*22施工电梯SCD200/202411*63对焊机QN-1002100*24电渣压力焊机S2-1275*25沟通电焊机Bx6-300224*26水泵WT50-8411
5*47钢筋切断机GJ-4027
5*28钢筋弯曲机WJ-4022
8*29砂浆搅拌机25
5*210木工刨床85
611插入式震捣器81
1*812平板震动器231、电源总进线用电功率:由机械容量表查得Σp1=72KWΣ
