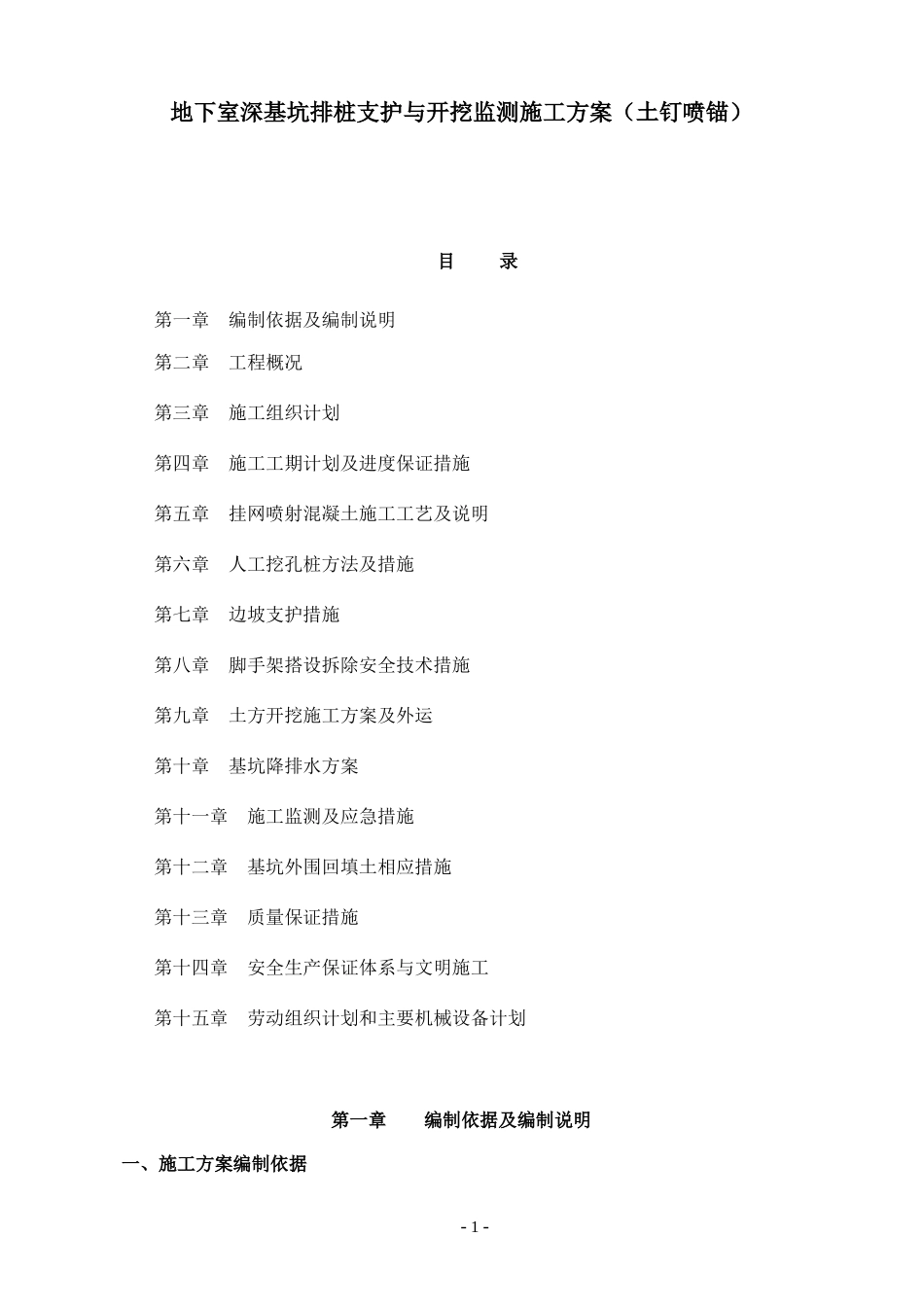

地下室深基坑排桩支护与开挖监测施工方案(土钉喷锚)目录第一章编制依据及编制说明第二章工程概况第三章施工组织计划第四章施工工期计划及进度保证措施第五章挂网喷射混凝土施工工艺及说明第六章人工挖孔桩方法及措施第七章边坡支护措施第八章脚手架搭设拆除安全技术措施第九章土方开挖施工方案及外运第十章基坑降排水方案第十一章施工监测及应急措施第十二章基坑外围回填土相应措施第十三章质量保证措施第十四章安全生产保证体系与文明施工第十五章劳动组织计划和主要机械设备计划第一章编制依据及编制说明一、施工方案编制依据-1-本施工组织设计根据下列规范或者技术文件编制:1、《岩土工程勘察报告》;2、现场踏勘成果数据,基坑施工参数、基坑四周环境初步取证资料;3、基坑支护的设计施工图4、《建筑基坑支护技术规程》(JGJ120-2012);5、《锚杆喷射混凝土支护技术规范》(GB50086-2001);6、《建筑边坡工程技术规范》(GB50330-2002);7、《基坑土钉支护技术规程》(CECS96:1997);8、《建筑基坑工程监测技术规范》(GB50497-2009)9、《现有国家规范建筑工程质量验收统一标准》;10、《基坑工程手册》;11、《危险性较大的分部分项工程安全管理办法》的通知;12、其它国家和地方有关规范、规程、标准
第二章工程概况一、总述1、本工程位于XX省XX县XX镇黄桷树坡地块,其西侧为XX河,东侧为XX大道南段,北侧为规划道路,南侧临规划道路
2、拟建工程场地地势经削坡整平后较平坦,地面标高介于299
56~303
07m之间;场区原始地貌属剥蚀残丘斜坡拟建建(构)筑物由17号楼(14F/吊2F/-3F),18号楼(21F/吊2F/-3F),19号楼(22F/吊2F/-3F)及地下车库组成,该项目建筑总面积98317
44m2,其中地上建筑面积63058
68m2,地下建筑面积35258
