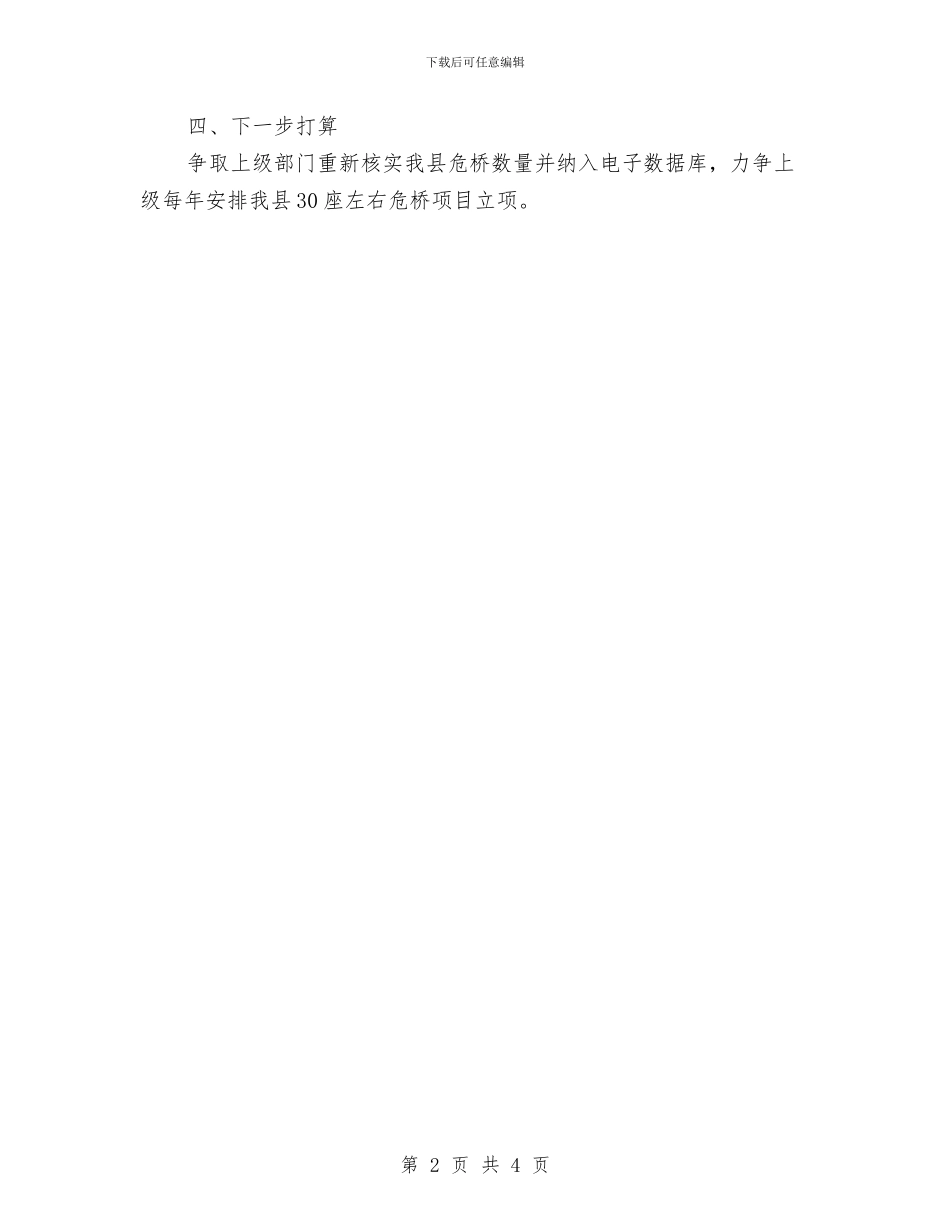

下载后可任意编辑交通局民生工程半年工作总结与交通局民生工程实施情况报告汇编交通局民生工程半年工作总结一、实施情况1、农村公路改造。一是县道改造:X424至719矿段、X430连陂至、X431陂下至段已完成路基及路面垫层施工,县城至已完成施工图设计批复,即将开展招投标工作,县道X426至工可已经批复,正进行施工图设计。二是客运网络连通工程:向上级申报了村至林场、至等客运网络连通工程项目32.4公里,计划等上级批复。三是通自然村公路:上半年向上级申报了XX年通自然村水泥项目420公里,现计划待上级批复。现完成了通组公路建设100公里,完成投资3000万元;存在问题:XX年通组公路建设计划还未下达,上级补助标准偏低,村民自筹资金困难。二、下一步工作打算加快通组公路建设,待XX年上级下达我县通组公路计划项目后,积极督促、指导、组织实施。2、农村危桥改造工作。重点危桥改造项目渡头大桥于年初开工建设,正在进行下部构造施工,水下部分工程已全部完成,目前正在制作盖梁,完成投资300万元;上半年完成农村中小危桥改造40座,完成投资600万元。三、存在问题我县危桥数量非常多,而上级以XX年电子地图数据为依据我县仅有危桥数量30座,电子地图数量的危桥则无法立项建设,因此,我县有大量的急需改造的危桥不能立项。第1页共4页下载后可任意编辑四、下一步打算争取上级部门重新核实我县危桥数量并纳入电子数据库,力争上级每年安排我县30座左右危桥项目立项。第2页共4页下载后可任意编辑交通局民生工程实施情况报告根据市下达县20**年民生工程农村公路建设目标任务,为切实加快我县农村公路建设,提高农村路网整体服务水平,消除村公路安全隐患,现将20**年民生工程(一季度)实施情况汇报如下:一、目标任务20**年市下达我县民生工程目标任务通乡油路(水泥路)30公里;通村水泥路70公里;改善乡村公路15公里;建设公路安全护栏60公里。二、执行情况1.通乡公路:已启动通乡公路17.4公里,目前正在进行路基施工。2.通村水泥路:已完成建设里程26.1公里。3.改善乡村道路:已完成通村公路11.3公里。4.公路安全护栏:已完成公路波型护栏15公里。三、保障措施1.加强民主管理和社会监督。实行政府监督与社会监督相结合,组织群众参加农村公路建设的管理和监督工作,实施项目公示制,在施工现场设立告示牌,将项目实施的时间、规模、技术标准、资金筹集和使用安排、主要施工工艺、质量控制措施、监督电话等情况向群众公示,自觉接受群众监督。2.通乡公路建设执行项目法人制、招投标(或议标)制度、工程监理制度和合同管理制度。符合法定招标条件的工程可由具备招标能力的业主单位自行招标,实行最低评标价法和严格的保证金制度。通村公路建设根据“村民自治”原则,由村民委员会根据群众意愿决定工程实施方式。3.加强对农村公路的质量检测和通村公路技术服务。通乡公路要根据“政府监督、社会监理、企业自检”的要求建立三级保证体系和下载后可任意编辑质量责任追究制度、安全生产责任制,加强质量监督工作。通村公路建设要充分依靠群众加强现场监督。4.加强资金使用的监督管理。农村公路建设资金必须专款专用,实行财务分开,分级负责,分级监管,严禁截留、挤占和挪用,中央、省和市安排的补助资金必须全额用于工程直接费的支付。要接受审计、监察和财政检查。5.加强交、竣工验收管理。农村公路建设完工后,由县交通局与县财政、发改、审计等部门组织验收。通村公路交、竣工验收可合并进行,由县交通局会同相关部门和乡(镇)人民政府以及村民委员会分批组织验收。省、市级相关部门对公路工程的验收工作进行抽查。
