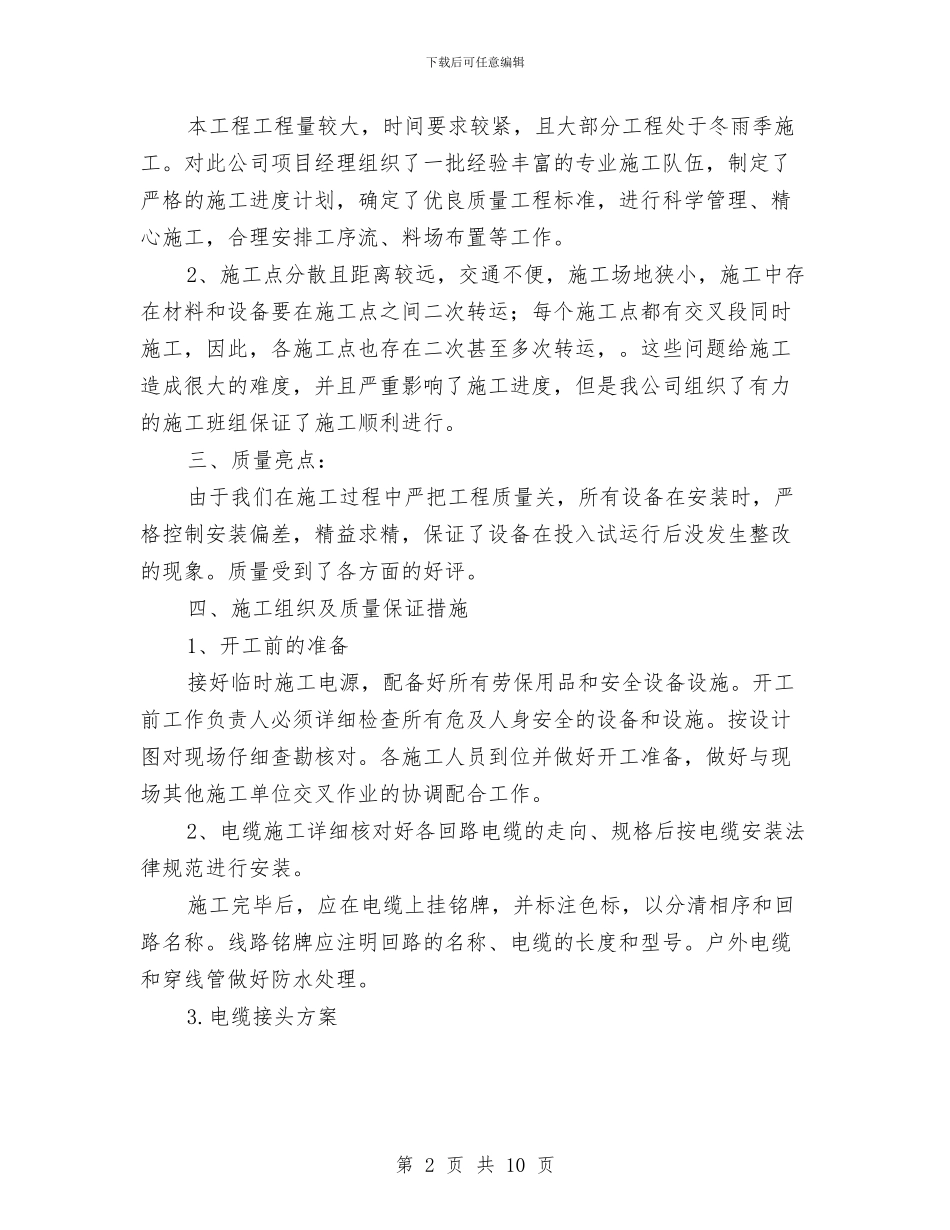

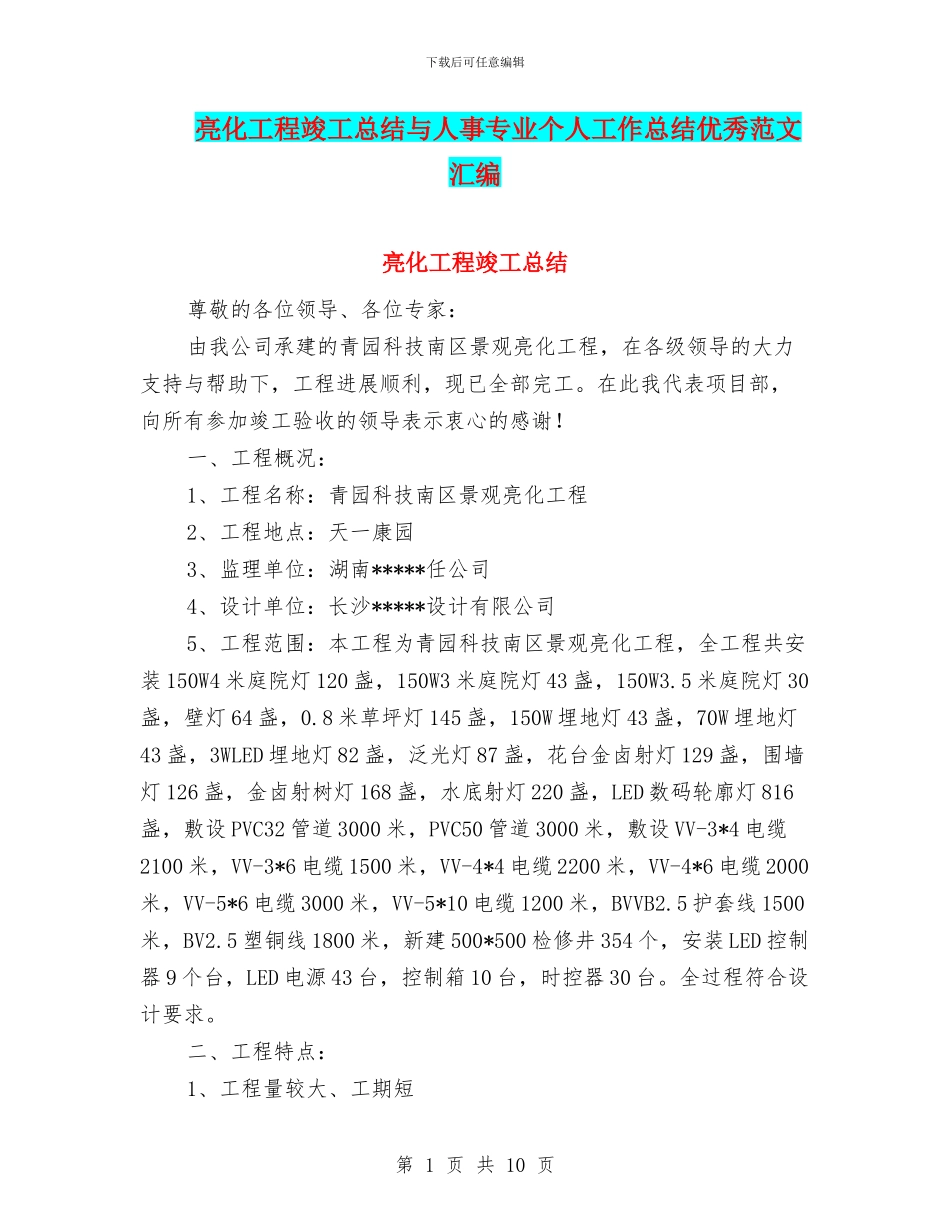

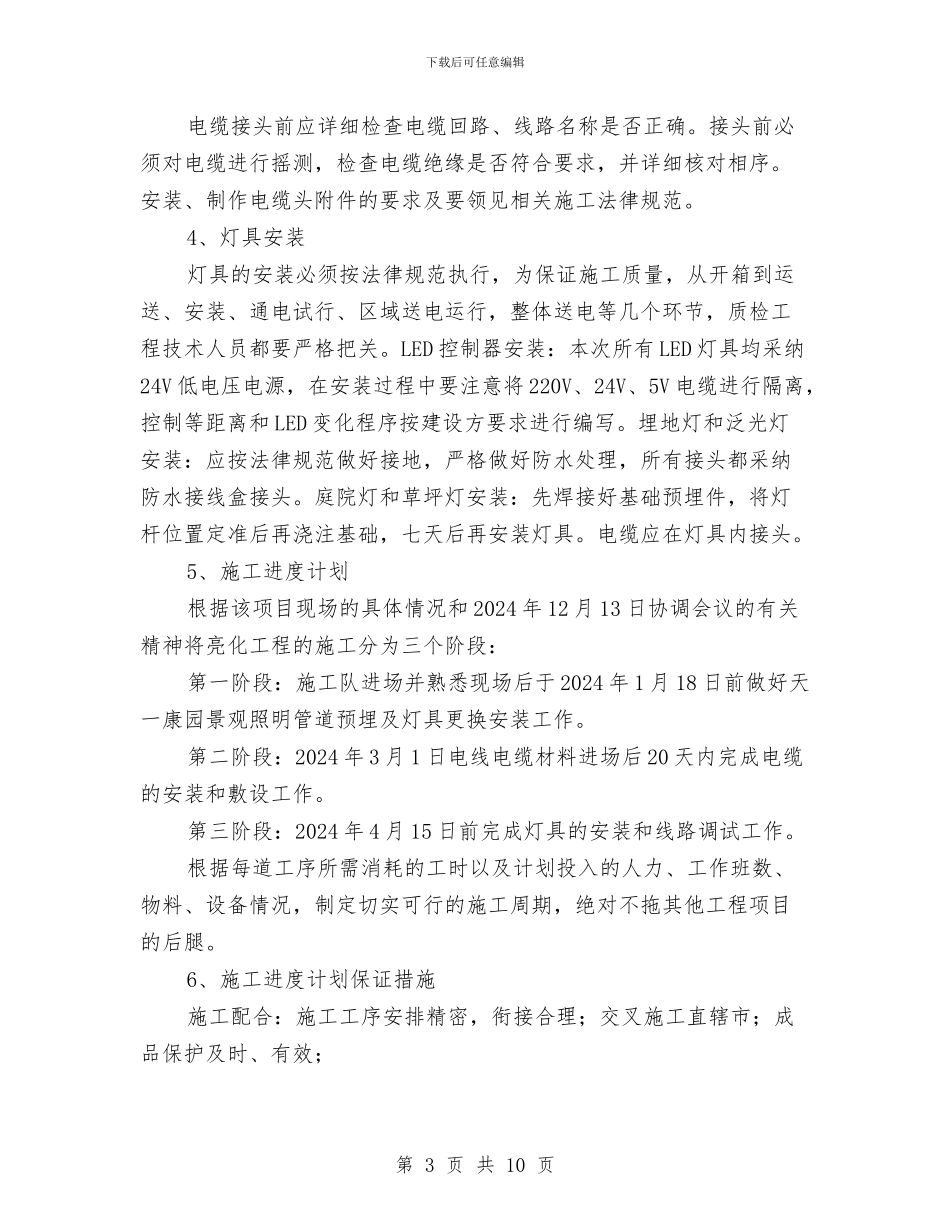

下载后可任意编辑亮化工程竣工总结与人事专业个人工作总结优秀范文汇编亮化工程竣工总结尊敬的各位领导、各位专家:由我公司承建的青园科技南区景观亮化工程,在各级领导的大力支持与帮助下,工程进展顺利,现已全部完工
在此我代表项目部,向所有参加竣工验收的领导表示衷心的感谢
一、工程概况:1、工程名称:青园科技南区景观亮化工程2、工程地点:天一康园3、监理单位:湖南*****任公司4、设计单位:长沙*****设计有限公司5、工程范围:本工程为青园科技南区景观亮化工程,全工程共安装150W4米庭院灯120盏,150W3米庭院灯43盏,150W3
5米庭院灯30盏,壁灯64盏,0
8米草坪灯145盏,150W埋地灯43盏,70W埋地灯43盏,3WLED埋地灯82盏,泛光灯87盏,花台金卤射灯129盏,围墙灯126盏,金卤射树灯168盏,水底射灯220盏,LED数码轮廓灯816盏,敷设PVC32管道3000米,PVC50管道3000米,敷设VV-3*4电缆2100米,VV-3*6电缆1500米,VV-4*4电缆2200米,VV-4*6电缆2000米,VV-5*6电缆3000米,VV-5*10电缆1200米,BVVB2
5护套线1500米,BV2
5塑铜线1800米,新建500*500检修井354个,安装LED控制器9个台,LED电源43台,控制箱10台,时控器30台
全过程符合设计要求
二、工程特点:1、工程量较大、工期短第1页共10页下载后可任意编辑本工程工程量较大,时间要求较紧,且大部分工程处于冬雨季施工
对此公司项目经理组织了一批经验丰富的专业施工队伍,制定了严格的施工进度计划,确定了优良质量工程标准,进行科学管理、精心施工,合理安排工序流、料场布置等工作
2、施工点分散且距离较远,交通不便,施工场地狭小,施工中存在材料和设备要在施工点之间二次转运;每个施工点都有交叉段同时施工,因此,
