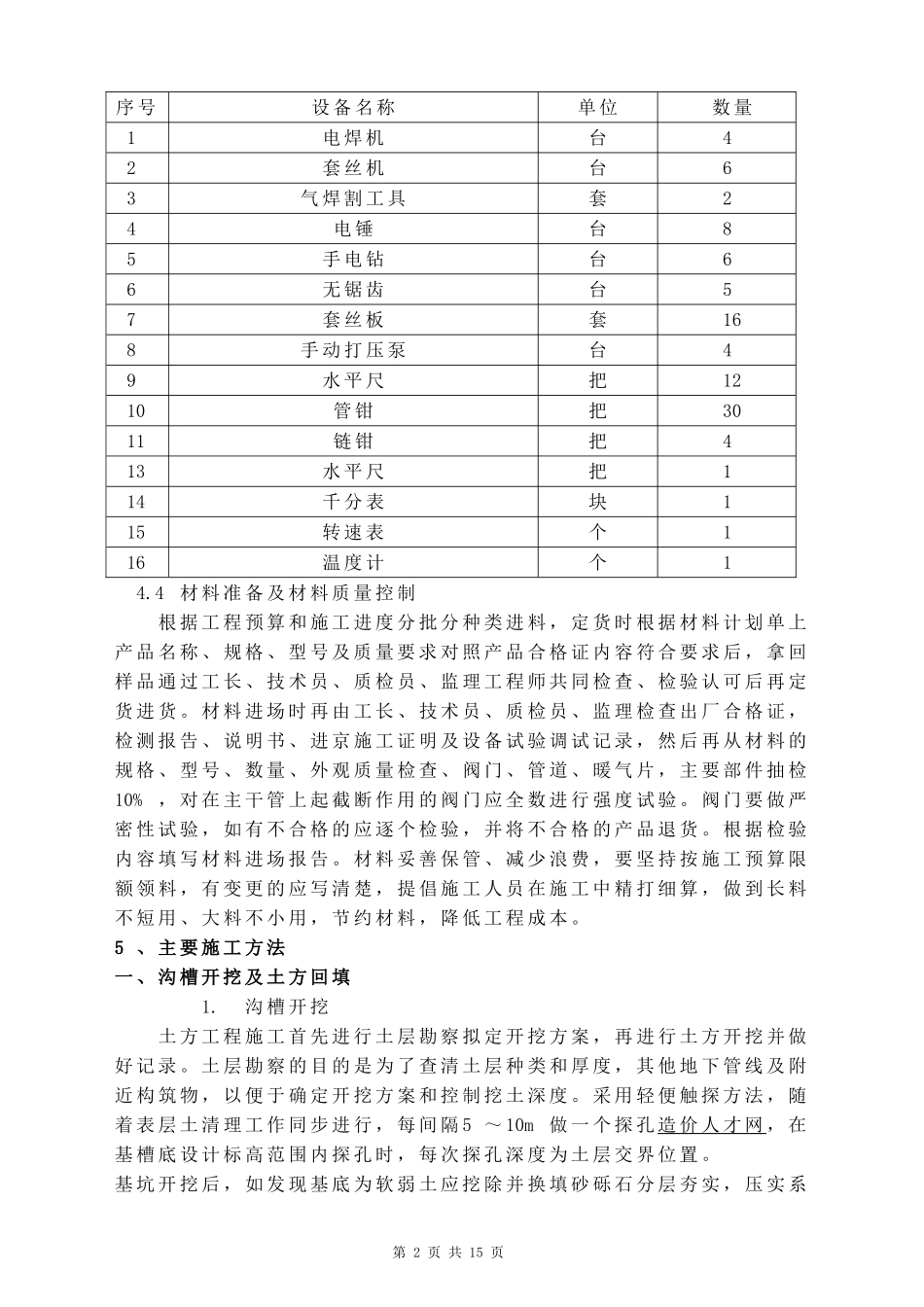

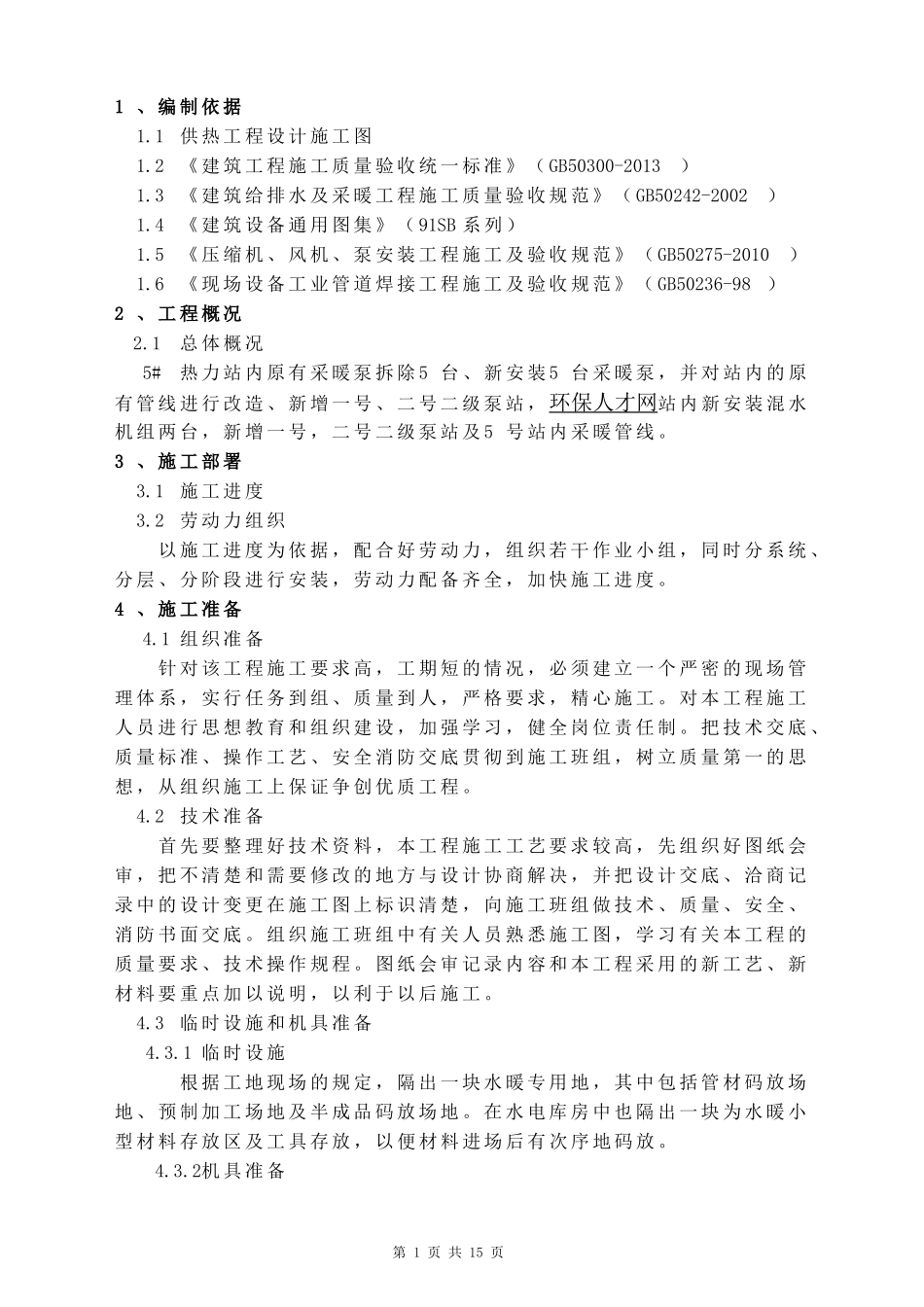

1、编制依据1
1供热工程设计施工图1
2《建筑工程施工质量验收统一标准》(GB50300-2013)1
3《建筑给排水及采暖工程施工质量验收规范》(GB50242-2002)1
4《建筑设备通用图集》(91SB系列)1
5《压缩机、风机、泵安装工程施工及验收规范》(GB50275-2010)1
6《现场设备工业管道焊接工程施工及验收规范》(GB50236-98)2、工程概况2
1总体概况5#热力站内原有采暖泵拆除5台、新安装5台采暖泵,并对站内的原有管线进行改造、新增一号、二号二级泵站,环保人才网站内新安装混水机组两台,新增一号,二号二级泵站及5号站内采暖管线
3、施工部署3
1施工进度3
2劳动力组织以施工进度为依据,配合好劳动力,组织若干作业小组,同时分系统、分层、分阶段进行安装,劳动力配备齐全,加快施工进度
4、施工准备4
1组织准备针对该工程施工要求高,工期短的情况,必须建立一个严密的现场管理体系,实行任务到组、质量到人,严格要求,精心施工
对本工程施工人员进行思想教育和组织建设,加强学习,健全岗位责任制
把技术交底、质量标准、操作工艺、安全消防交底贯彻到施工班组,树立质量第一的思想,从组织施工上保证争创优质工程
2技术准备首先要整理好技术资料,本工程施工工艺要求较高,先组织好图纸会审,把不清楚和需要修改的地方与设计协商解决,并把设计交底、洽商记录中的设计变更在施工图上标识清楚,向施工班组做技术、质量、安全、消防书面交底
组织施工班组中有关人员熟悉施工图,学习有关本工程的质量要求、技术操作规程
图纸会审记录内容和本工程采用的新工艺、新材料要重点加以说明,以利于以后施工
3临时设施和机具准备4
1临时设施根据工地现场的规定,隔出一块水暖专用地,其中包括管材码放场地、预制加工场地及半成品码放场地
在水电库房中也隔出一块为水暖小型材料存放区及工具存放,以便材
